电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

施工用电安全管理方案VIP免费

施工用电安全管理方案_第1页
1/22
施工用电安全管理方案_第2页
2/22
施工用电安全管理方案_第3页
3/22

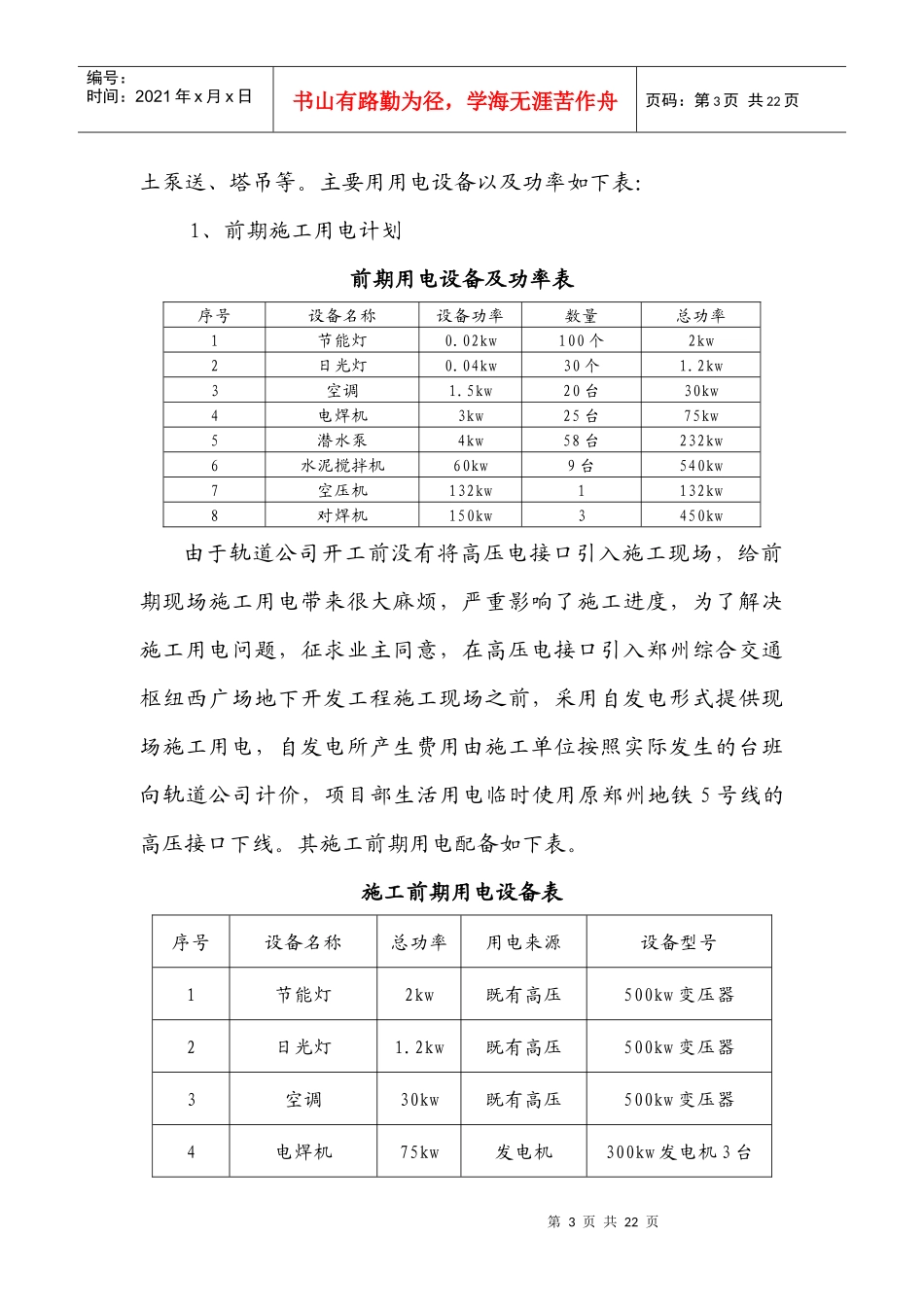

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页施工用电方案编制:审核:批准:第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页中铁**集团场**项目部二0一一年五月一日施工用电安全方案一、工程概况二、组织机构为加强项目用电管理,保证施工用电的安全,促使项目各工序施工顺利、有效开展,项目部成立了以项目经理为组长,项目副经理为副组长,各部室负责人为小组成员,各施工队负责人为相关任员的安全管理领导小组。详细见《用电管理组织机构框图》三、设备情况由于本工程工期紧、任务重,施工前准备工作只有10天,立即转入正式施工阶段。前期工程用电主要为生活用电、边坡喷射混凝土、井点降水、水泥搅拌桩设备、钢筋笼加工等,后期施工用电主要为主体结构钢筋加工、井点降水、主体结构施工、混凝第3页共22页第2页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共22页土泵送、塔吊等。主要用用电设备以及功率如下表:1、前期施工用电计划前期用电设备及功率表序号设备名称设备功率数量总功率1节能灯0.02kw100个2kw2日光灯0.04kw30个1.2kw3空调1.5kw20台30kw4电焊机3kw25台75kw5潜水泵4kw58台232kw6水泥搅拌机60kw9台540kw7空压机132kw1132kw8对焊机150kw3450kw由于轨道公司开工前没有将高压电接口引入施工现场,给前期现场施工用电带来很大麻烦,严重影响了施工进度,为了解决施工用电问题,征求业主同意,在高压电接口引入郑州综合交通枢纽西广场地下开发工程施工现场之前,采用自发电形式提供现场施工用电,自发电所产生费用由施工单位按照实际发生的台班向轨道公司计价,项目部生活用电临时使用原郑州地铁5号线的高压接口下线。其施工前期用电配备如下表。施工前期用电设备表序号设备名称总功率用电来源设备型号1节能灯2kw既有高压500kw变压器2日光灯1.2kw既有高压500kw变压器3空调30kw既有高压500kw变压器4电焊机75kw发电机300kw发电机3台第4页共22页第3页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共22页5对焊机450kw6潜水泵232kw发电机2台200kw7水泥搅拌机540kw发电机3台300kw8空压机132kw发电机1台220kw2、后期施工用电计划后期用电设备及功率表序号设备名称设备功率数量总功率1生活用电设备/1项80kw2电焊机3kw42台126kw3潜水泵4kw58台232kw4空压机132kw2台264kw5对焊机150kw3450kw6输送泵90kw5台450kw7塔吊30kw6台180kw8小计1782kw后期用电来源采用轨道公司提供的高压接口,由原上海隧道第5页共22页第4页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共22页盾构区间高压线接口引入,在七新盾构接收井引出。经过上表对工程施工用电的统计,最大耗电量1782kw(现场施工用电最不利的情况),确定最后变压器使用功率,以及紧急停电时候对备用发电机准备。3、变压器选择选用变压器时候,必须首先选用其施工用电的最不利因素的影响,即施工用电高峰期,W=∑w×I×k=1782kw*0.9*1.01=120kw(高峰期考虑满负荷的90%)。其中:∑w为各用电设备的实际用电量;I为满荷载系数;K为电损系数,取k=1.01由于高峰期施工队伍较多,用电需要分配合理,为满足现场施工需要,拟定在盾构接收旁边安装2台630kw、1台500kw变压器。为预防高压紧急停电,基坑内抽水能正常运作,保证基坑内水位在基坑开挖线以下,我部计划预备两台发电机,发电机功率分别为220kw,以保证高压紧急停电后,场内井点降水能正常运行。紧急停电时,基坑内不能停止的施工工序:(1)基坑降水,(2)正在浇筑的主体工程混凝土。其功率预计为:全部水泵总功率232kw,2台输送泵同时工作180kw。拟配备2台300kw发电机可以满足停电时候的施工需求。第6页共22页第5页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共22页4、需投入资金(1)、发电机预计投入资金270万元。(2)置配电箱、闸刀、保险丝、漏电丝、漏电保护器等用电设备计划投入资金20万元。(3)、环形低压线路预计投入10万元。四、使用时间2011年5月1...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工用电安全管理方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
