施工组织设计一、)工程概况及编制说明1
1工程简介工程名称:学生综合实训中心制冷机房和空气源热泵机组采购与安装工程建设单位:河南中医学院资金来源:自筹工程地点:河南省郑州市金水东路河南中医学院院内质量要求:合格,并配合总承包单位获得河南省优质工程奖1
2、编制依据及说明编制说明:1、本施工组织方案是为螺杆式冷水机组、机房专用精密空调、多联机空调的安装工程项目编制的,其宗旨是在施工中安全、运行中稳定、经济上合理、技术上可靠的前提下,满足业主及主管部门对工期、质量等的要求
2、本施工组织设计编制的依据是招标文件、施工图说明及相关验收规范而编制的
编制依据:1、业主提供的施工蓝图与招标文件技术要求文件2、《通风与空调工程施工及验收规范》GBJ242-19973、《制冷设备安装工程施工及验收规范》JGJ66-19844、《建筑安装工程质量检验规范》GBJ300-19885、《工业设备及管道绝热工程施工及验收规范》GBJ126-19896、《焊接通用技术要求》JB/ZQ40003-19867、《建筑机械使用安全技术规范》JGJ33-868、《建筑现场临时用电安全技术》JGJ46-889、《压缩机、风机、泵安装工程施工及验收规范》GB50275-9810、《机械安装工程施工及验收规范》GB50231-9811、管道施工工艺标准第一册12、《机械设备安装工程施工及验收通用规范》(JB50231-98)13、设备厂家及设计院的设计图纸及技术文件1

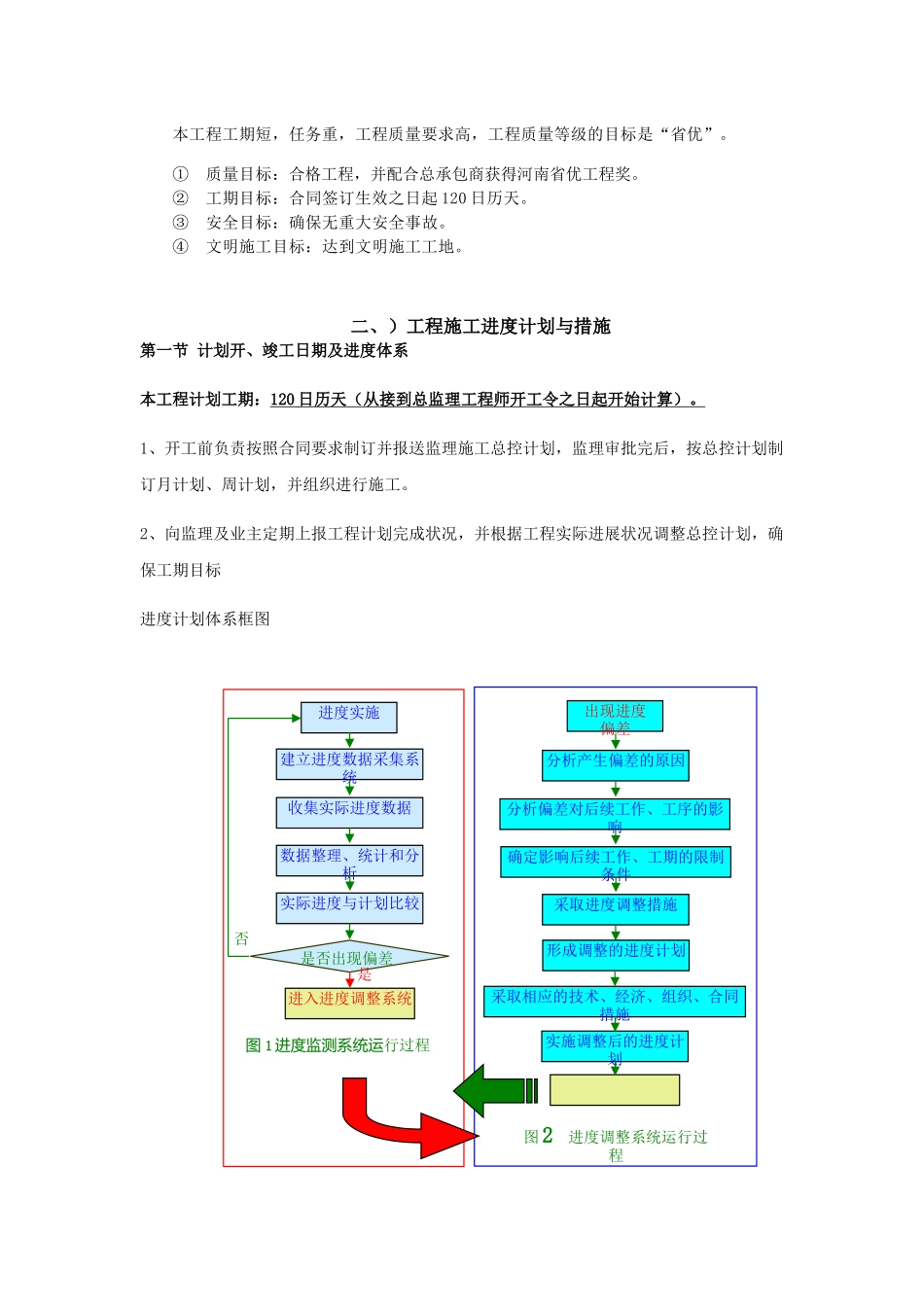

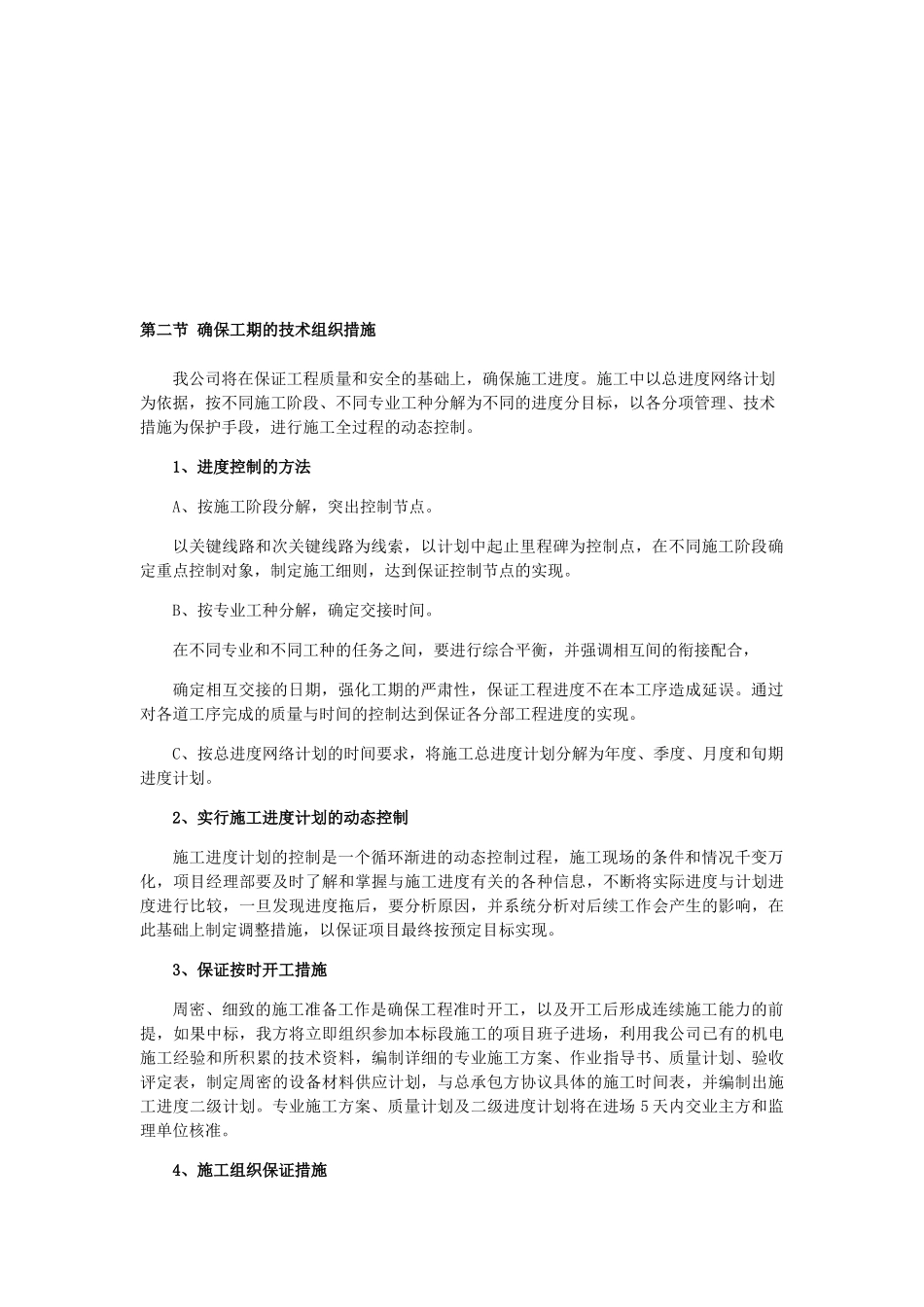

3施工项目管理目标进度实施建立进度数据采集系统收集实际进度数据数据整理、统计和分析实际进度与计划比较是否出现偏差进入进度调整系统否是图1进度监测系统运行过程出现进度偏差分析产生偏差的原因分析偏差对后续工作、工序的影响确定影响后续工作、工期的限制条件采取进度调整措施图2进度调整系统运行过程形成调整的进度计划实施调整后的进度计划采取相应的技术、经济、
