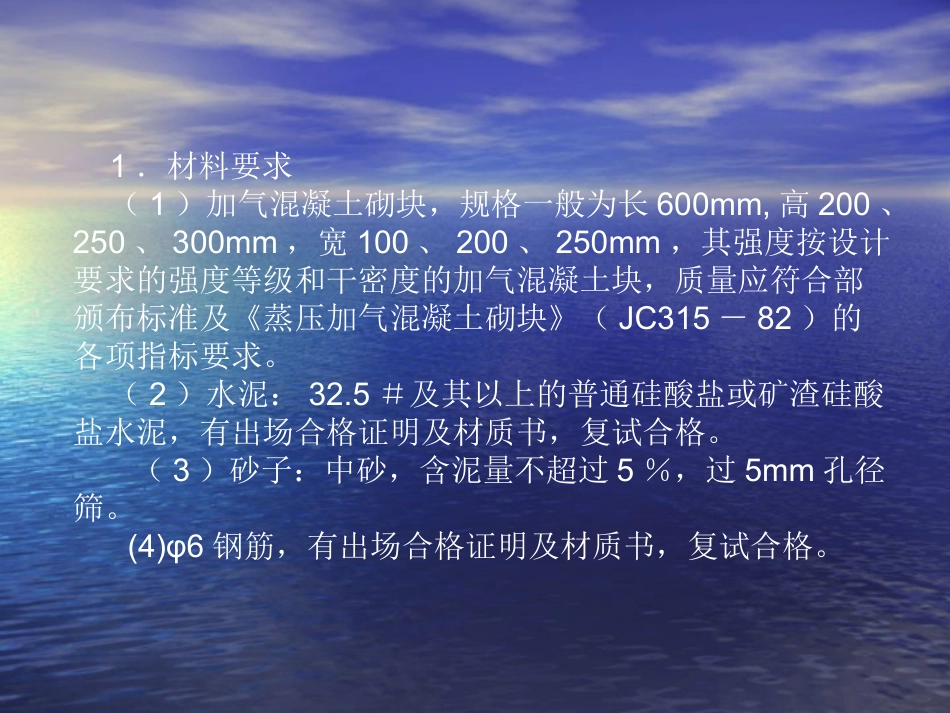

砌体工程加气砼砌块填充墙砌体工程加气砼砌块填充墙技术交底、质量缺陷与防治技术交底、质量缺陷与防治加气砼砌块填充墙技术交底加气砼砌块填充墙技术交底1.材料要求(1)加气混凝土砌块,规格一般为长600mm,高200、250、300mm,宽100、200、250mm,其强度按设计要求的强度等级和干密度的加气混凝土块,质量应符合部颁布标准及《蒸压加气混凝土砌块》(JC315-82)的各项指标要求
(2)水泥:32
5#及其以上的普通硅酸盐或矿渣硅酸盐水泥,有出场合格证明及材质书,复试合格
(3)砂子:中砂,含泥量不超过5%,过5mm孔径筛
(4)φ6钢筋,有出场合格证明及材质书,复试合格
2.主要机具机械:搅拌机,卷扬机、提升机、塔式起重机及砂浆吊斗等
工具:5mm筛子、手推车、大铲、铁锹、刀锯、镂漕工具带齿刃、手摇钻、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、后台计量设备
3.作业条件(1)砌筑前,应结合设计图纸要求和施工现场具体情况根据砌体砌块的施工特点,编制施工方案、材料、施工机具计划,按计划进场以满足施工要求
(2)砌筑前,必须完成基础工程,基础工程验收合格并办理验收签字手续
(3)现场存放场地应夯实,平整,不积水,码放应整齐,出厂龄期28天后使用
装运过程中要轻拿轻放,避免损坏,并尽量减少二次倒运
(4)根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,尽可能地减少现场切割量
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,制作皮数杆避免浪费
(5)砌加气混凝土块的部位在结构墙体上按+500mm标高线,在相应的部位弹好墙身轴线、边线、门窗洞口尺寸控制线,应立好皮数杆,同时办理验线签字手续
(6)砌筑前应做完地面垫层,加气墙根部先砌好三~四层实心砖(其高度不小于200mm),或做成混凝土带
(7)砌墙的前一天,应将加气混凝土墙与结构相
