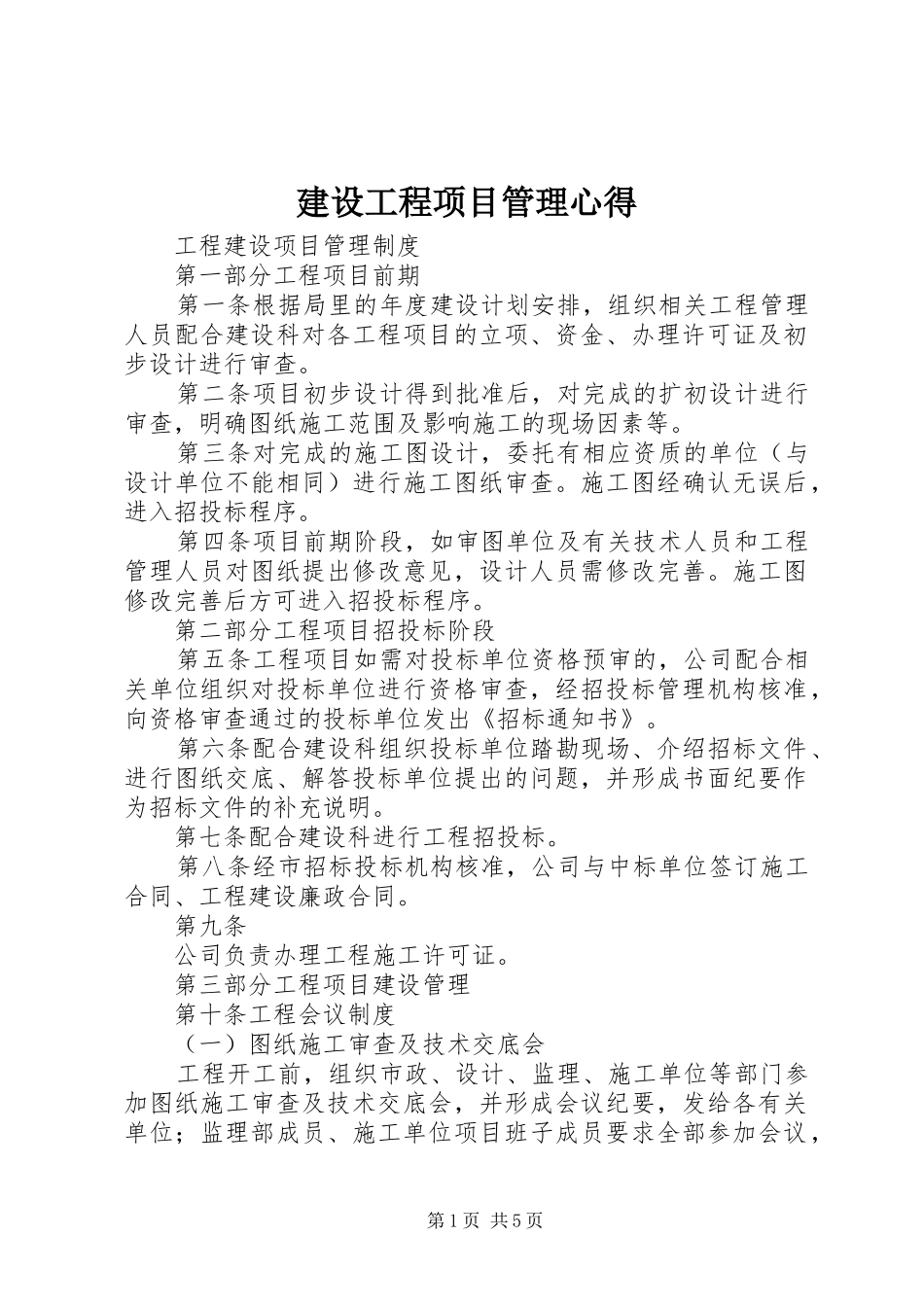

建设工程项目管理心得工程建设项目管理制度第一部分工程项目前期第一条根据局里的年度建设计划安排,组织相关工程管理人员配合建设科对各工程项目的立项、资金、办理许可证及初步设计进行审查
第二条项目初步设计得到批准后,对完成的扩初设计进行审查,明确图纸施工范围及影响施工的现场因素等
第三条对完成的施工图设计,委托有相应资质的单位(与设计单位不能相同)进行施工图纸审查
施工图经确认无误后,进入招投标程序
第四条项目前期阶段,如审图单位及有关技术人员和工程管理人员对图纸提出修改意见,设计人员需修改完善
施工图修改完善后方可进入招投标程序
第二部分工程项目招投标阶段第五条工程项目如需对投标单位资格预审的,公司配合相关单位组织对投标单位进行资格审查,经招投标管理机构核准,向资格审查通过的投标单位发出《招标通知书》
第六条配合建设科组织投标单位踏勘现场、介绍招标文件、进行图纸交底、解答投标单位提出的问题,并形成书面纪要作为招标文件的补充说明
第七条配合建设科进行工程招投标
第八条经市招标投标机构核准,公司与中标单位签订施工合同、工程建设廉政合同
第九条公司负责办理工程施工许可证

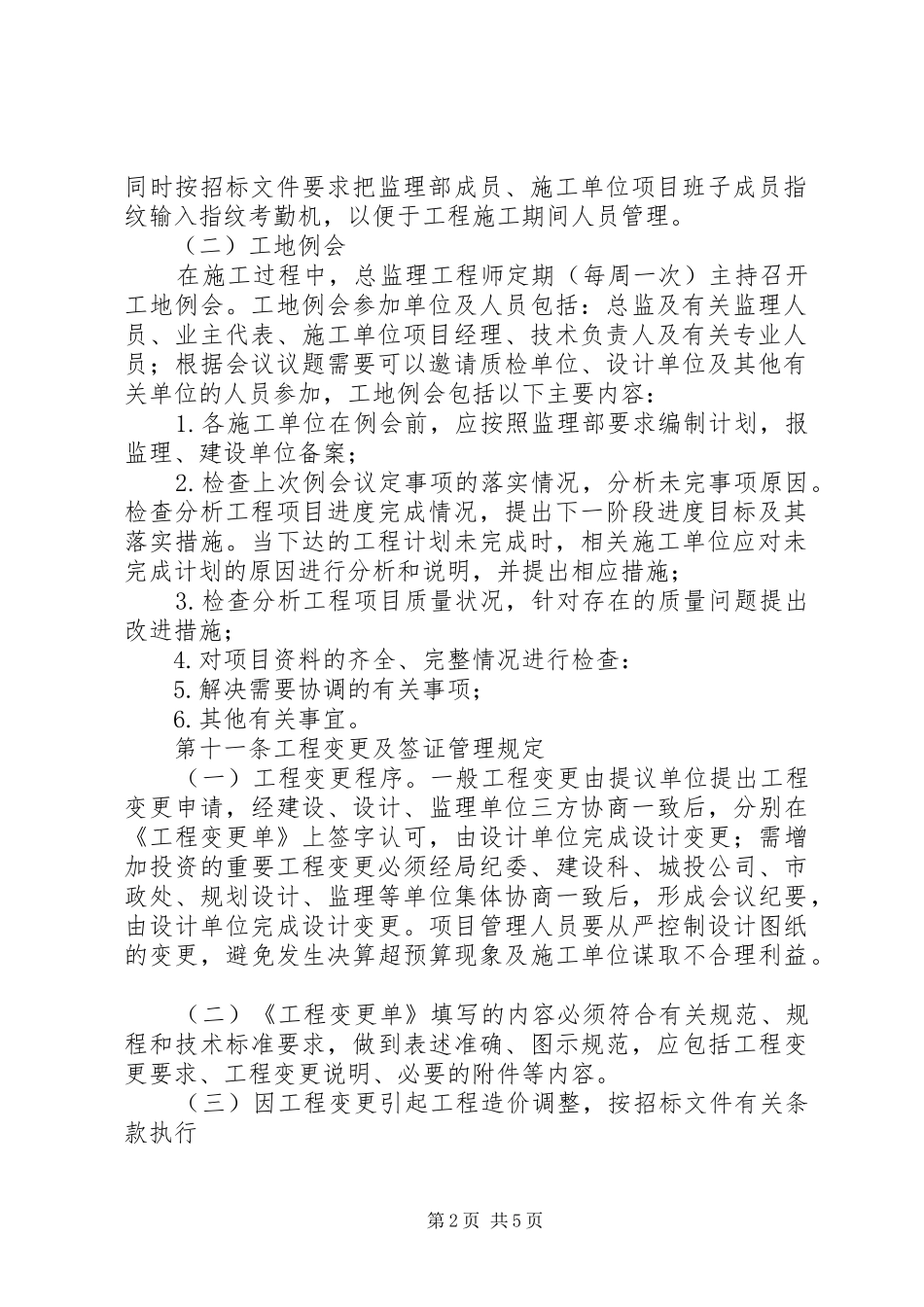

第三部分工程项目建设管理第十条工程会议制度(一)图纸施工审查及技术交底会工程开工前,组织市政、设计、监理、施工单位等部门参加图纸施工审查及技术交底会,并形成会议纪要,发给各有关单位;监理部成员、施工单位项目班子成员要求全部参加会议,第1页共5页同时按招标文件要求把监理部成员、施工单位项目班子成员指纹输入指纹考勤机,以便于工程施工期间人员管理
(二)工地例会在施工过程中,总监理工程师定期(每周一次)主持召开工地例会

工地例会参加单位及人员包括:总监及有关监理人员、业主代表、施工单位项目经理、技术负责人及有关专业人员;根据会议议题需要可以邀请质检单位、设计单位及其他有关单位的人员参加,工地例会包括以下主要内容:1
