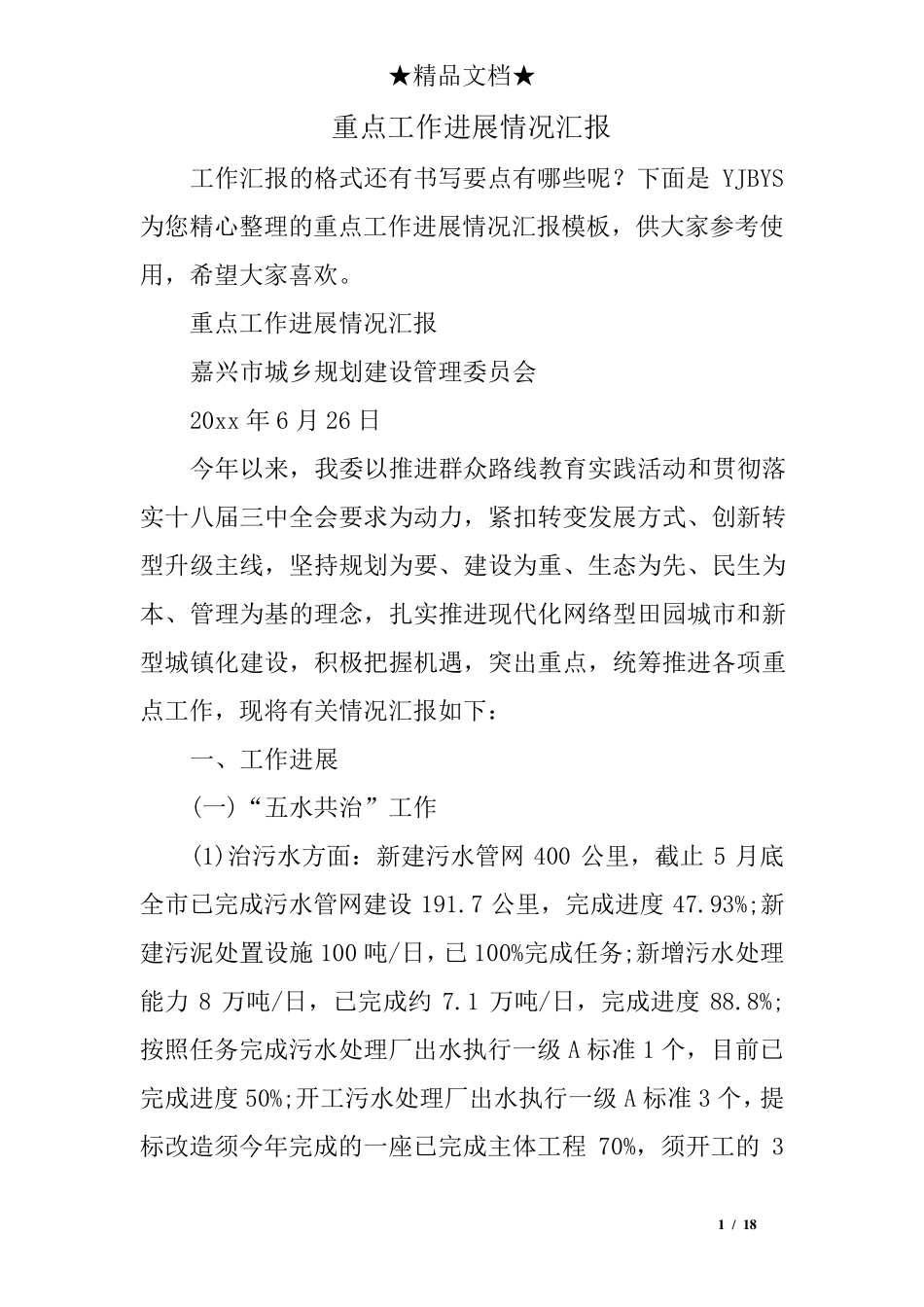

重点工作进展情况汇报嘉兴市城乡规划建设管理委员会20xx年6月26日今年以来,我委以推进群众路线教育实践活动和贯彻落实十八届三中全会要求为动力,紧扣转变发展方式、创新转型升级主线,坚持规划为要、建设为重、生态为先、民生为本、管理为基的理念,扎实推进现代化网络型田园城市和新型城镇化建设,积极把握机遇,突出重点,统筹推进各项重点工作,现将有关情况汇报如下:一、工作进展(一)“五水共治”工作(1)治污水方面:新建污水管网400公里,截止5月底全市已完成污水管网建设191
7公里,完成进度47
93%;新建污泥处置设施100吨/日,已100%完成任务;新增污水处理能力8万吨/日,已完成约7
1万吨/日,完成进度88
8%;按照任务完成污水处理厂出水执行一级A标准1个,目前已完成进度50%;开工污水处理厂出水执行一级A标准3个,提标改造须今年完成的一座已完成主体工程70%,须开工的3★精品文档★20162/18座总体进度50%

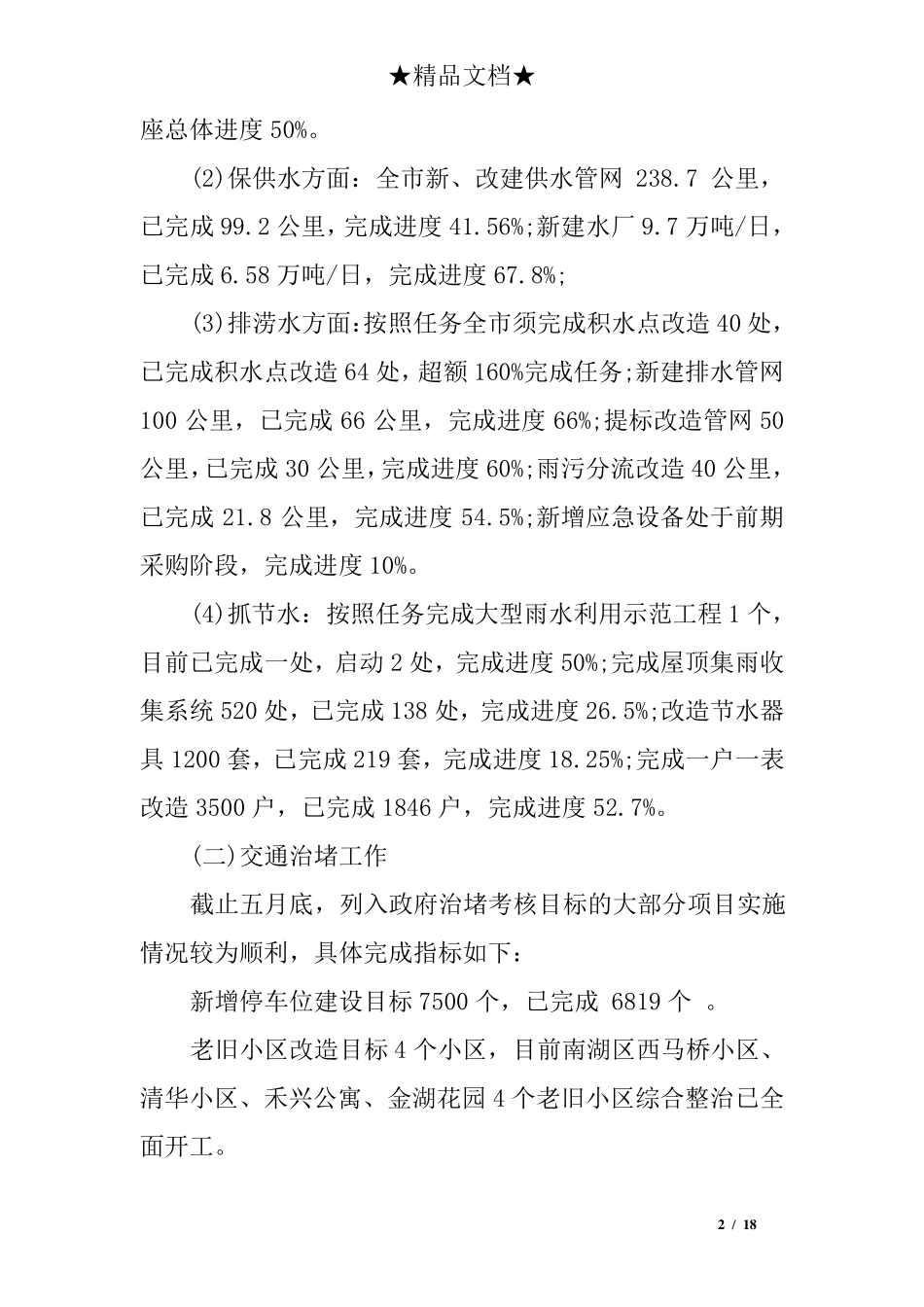

(2)保供水方面:全市新、改建供水管网238
7公里,已完成99
2公里,完成进度41
56%;新建水厂9
7万吨/日,已完成6
58万吨/日,完成进度67
8%;(3)排涝水方面:按照任务全市须完成积水点改造40处,已完成积水点改造64处,超额160%完成任务;新建排水管网100公里,已完成66公里,完成进度66%;提标改造管网50公里,已完成30公里,完成进度60%;雨污分流改造40公里,已完成21
8公里,完成进度54
5%;新增应急设备处于前期采购阶段,完成进度10%
