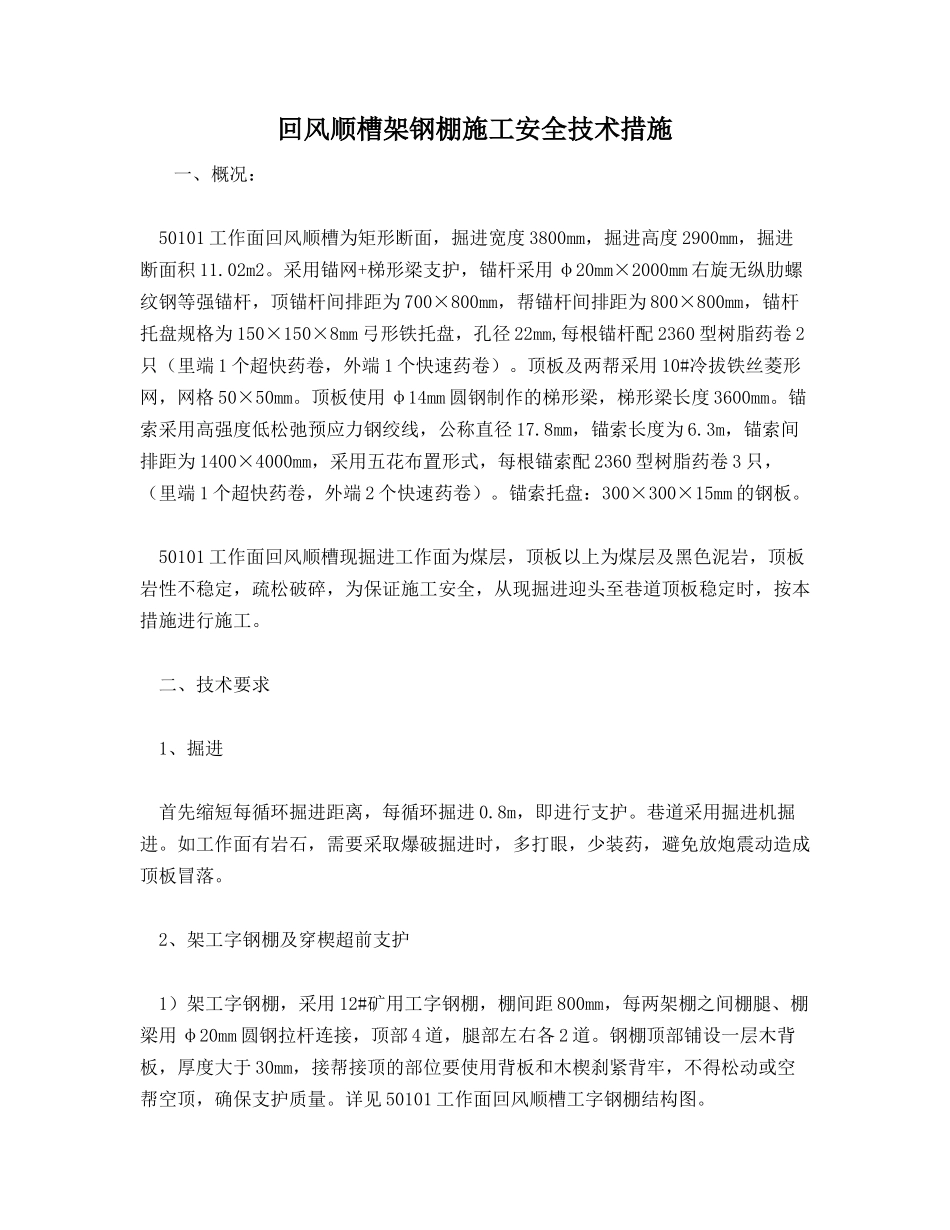

回风顺槽架钢棚施工安全技术措施一、概况:50101工作面回风顺槽为矩形断面,掘进宽度3800mm,掘进高度2900mm,掘进断面积11
采用锚网+梯形梁支护,锚杆采用φ20mm×2000mm右旋无纵肋螺纹钢等强锚杆,顶锚杆间排距为700×800mm,帮锚杆间排距为800×800mm,锚杆托盘规格为150×150×8mm弓形铁托盘,孔径22mm,每根锚杆配2360型树脂药卷2只(里端1个超快药卷,外端1个快速药卷)
顶板及两帮采用10#冷拔铁丝菱形网,网格50×50mm
顶板使用φ14mm圆钢制作的梯形梁,梯形梁长度3600mm
锚索采用高强度低松弛预应力钢绞线,公称直径17
8mm,锚索长度为6
3m,锚索间排距为1400×4000mm,采用五花布置形式,每根锚索配2360型树脂药卷3只,(里端1个超快药卷,外端2个快速药卷)
锚索托盘:300×300×15mm的钢板
50101工作面回风顺槽现掘进工作面为煤层,顶板以上为煤层及黑色泥岩,顶板岩性不稳定,疏松破碎,为保证施工安全,从现掘进迎头至巷道顶板稳定时,按本措施进行施工
二、技术要求1、掘进首先缩短每循环掘进距离,每循环掘进0
8m,即进行支护
巷道采用掘进机掘进
如工作面有岩石,需要采取爆破掘进时,多打眼,少装药,避免放炮震动造成顶板冒落
2、架工字钢棚及穿楔超前支护1)架工字钢棚,采用12#矿用工字钢棚,棚间距800mm,每两架棚之间棚腿、棚梁用φ20mm圆钢拉杆连接,顶部4道,腿部左右各2道
钢棚顶部铺设一层木背板,厚度大于30mm,接帮接顶的部位要使用背板和木楔刹紧背牢,不得松动或空帮空顶,确保支护质量
详见50101工作面回风顺槽工字钢棚结构图

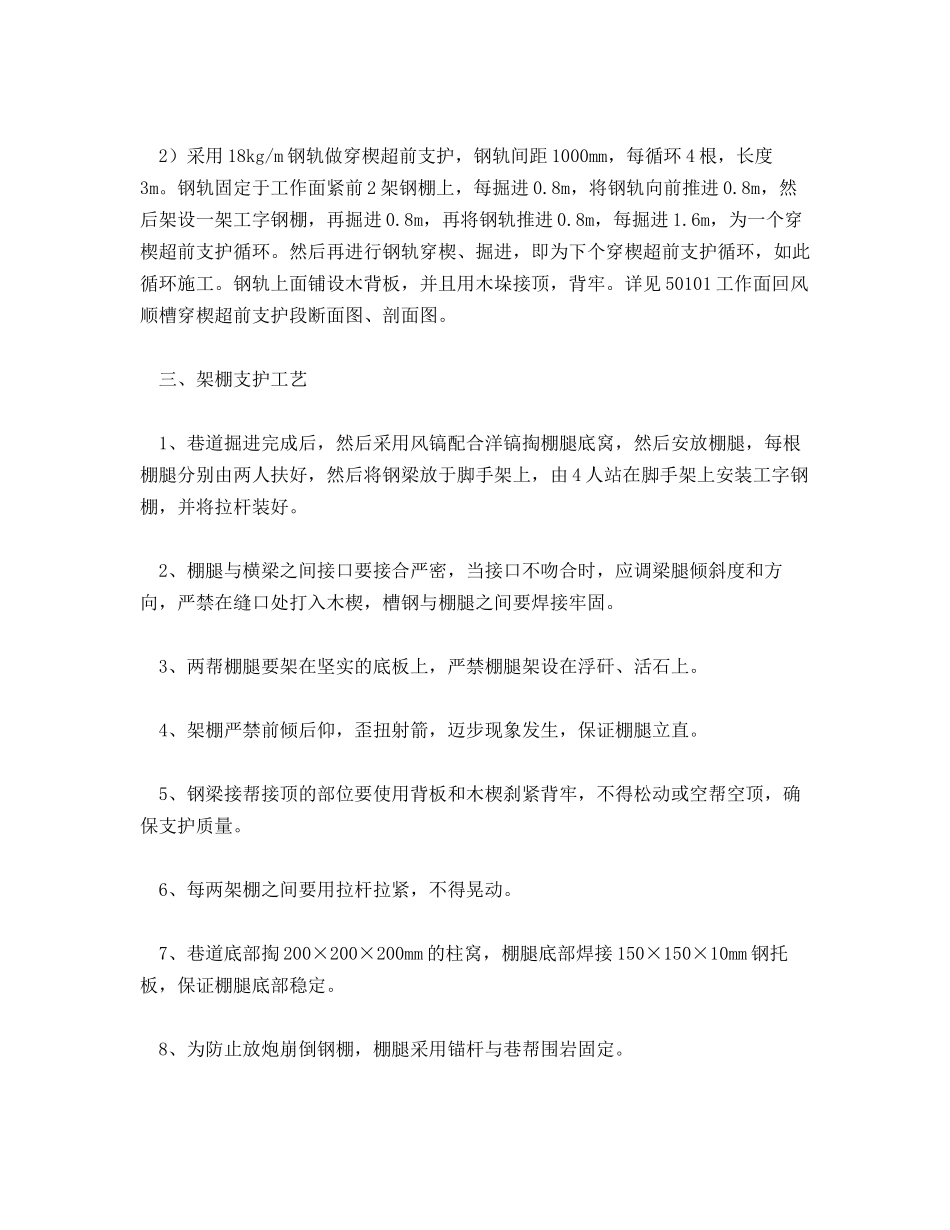

2)采用18kg/m钢轨做穿楔超前支护,钢轨间距1000mm,每循环4根,长度3m
钢轨固定于工作面紧前2架钢棚上,每掘进0
8m,将钢轨向前推进0
