塑造地形施工方案地形塑造应分两次进行
第一次在乔灌木、竹类、藤本植物栽植以前,第二次在乔灌木、竹类、藤本栽植以后,草地铺设之前
1、施工以前,要做以下工作:(1)审阅土方设计图;(2)收集与施工现场有关资料:地质、市政、气象等

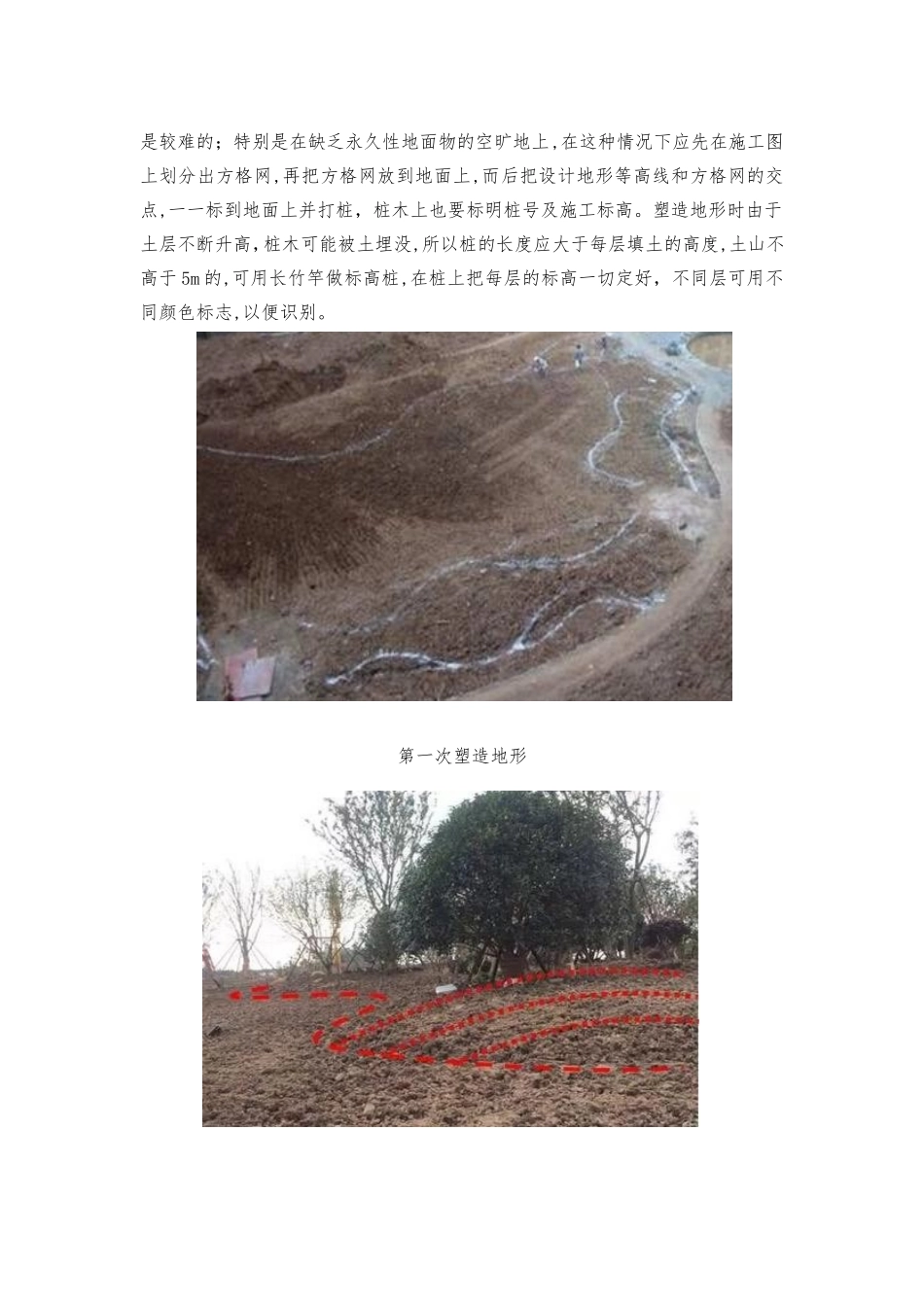

(3)了解人力、装备配备情况(4)做土方施工的组织设计、施工进度、方法、人员、设备安排、场地布置图,完成以上工作后,进场
2、清理场地;树木及其它设施妥善处理
在施工地范围内,凡有碍工程的开展或影响工程稳定的地面物或地下物都应该清理,例如废旧建筑物或地下构筑物等
凡土方开挖深度不大于50cm,或填方高度较小的土方施工,原有树木应尽量保留,原有树墩可用人工挖掘,直径在5Ocm以上的大树墩可用挖土机铲除
如果施工场地内的地面地下或水下发现有管线通过或其它异常物体时,应事先请有关部门协同查清,未查清前,不可动工,以免发生危险或造成其它损失
3、定点放线在清场之后,为了确定施工范围及挖土或填土的标高,应按设计图纸的要求,用测量仪器在施工现场进行定点放线工作,这一步工作很重要,为使施工充分表达设计意图,测设时应尽量精确

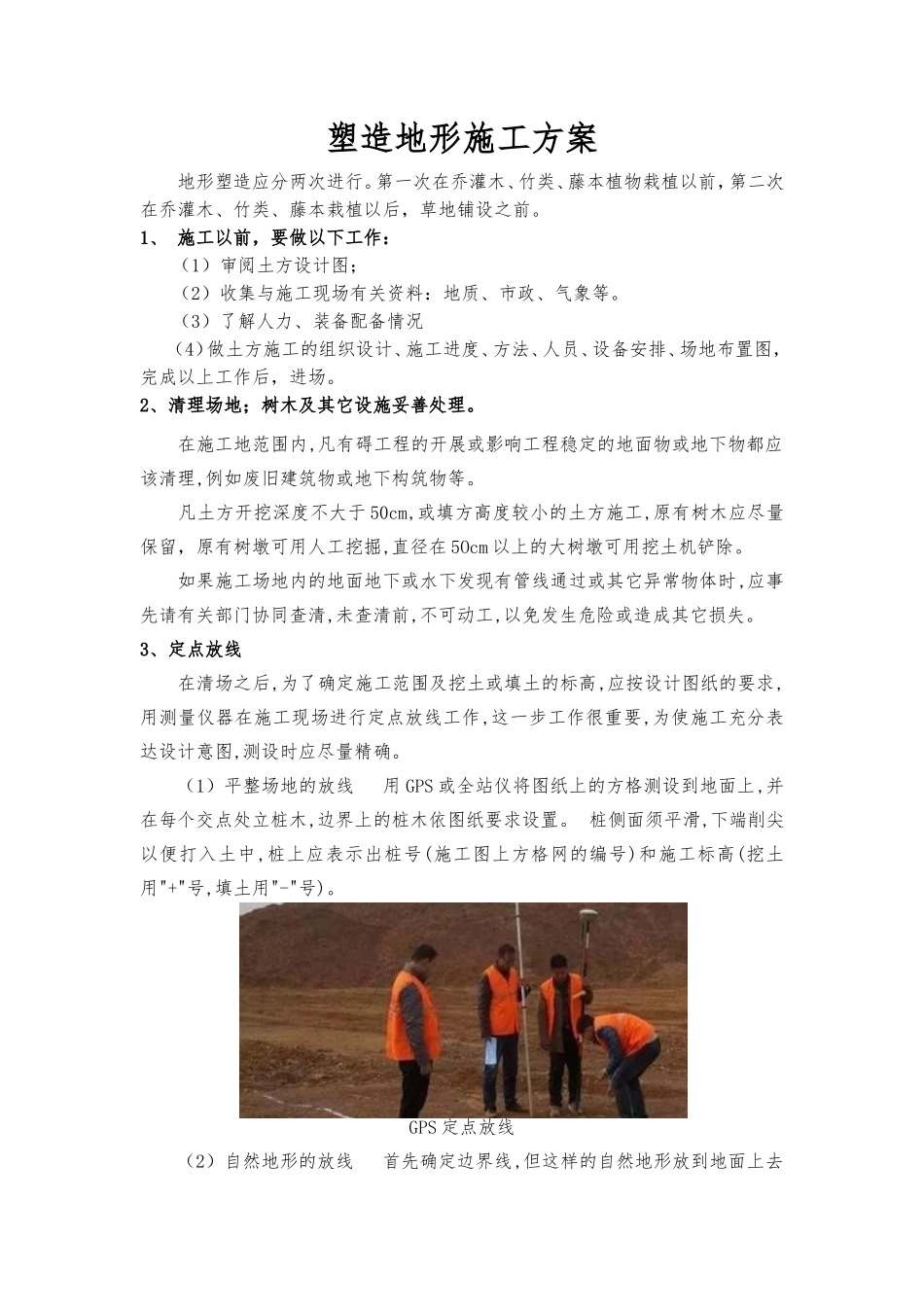

(1)平整场地的放线用GPS或全站仪将图纸上的方格测设到地面上,并在每个交点处立桩木,边界上的桩木依图纸要求设置
桩侧面须平滑,下端削尖以便打入土中,桩上应表示出桩号(施工图上方格网的编号)和施工标高(挖土用"+"号,填土用"-"号)
GPS定点放线(2)自然地形的放线首先确定边界线,但这样的自然地形放到地面上去是较难的;特别是在缺乏永久性地面物的空旷地上,在这种情况下应先在施工图上划分出方格网,再把方格网放到地面上,而后把设计地形等高线和方格网的交点,一一标到地面上并打桩,桩木上也要标明桩号及施工标高

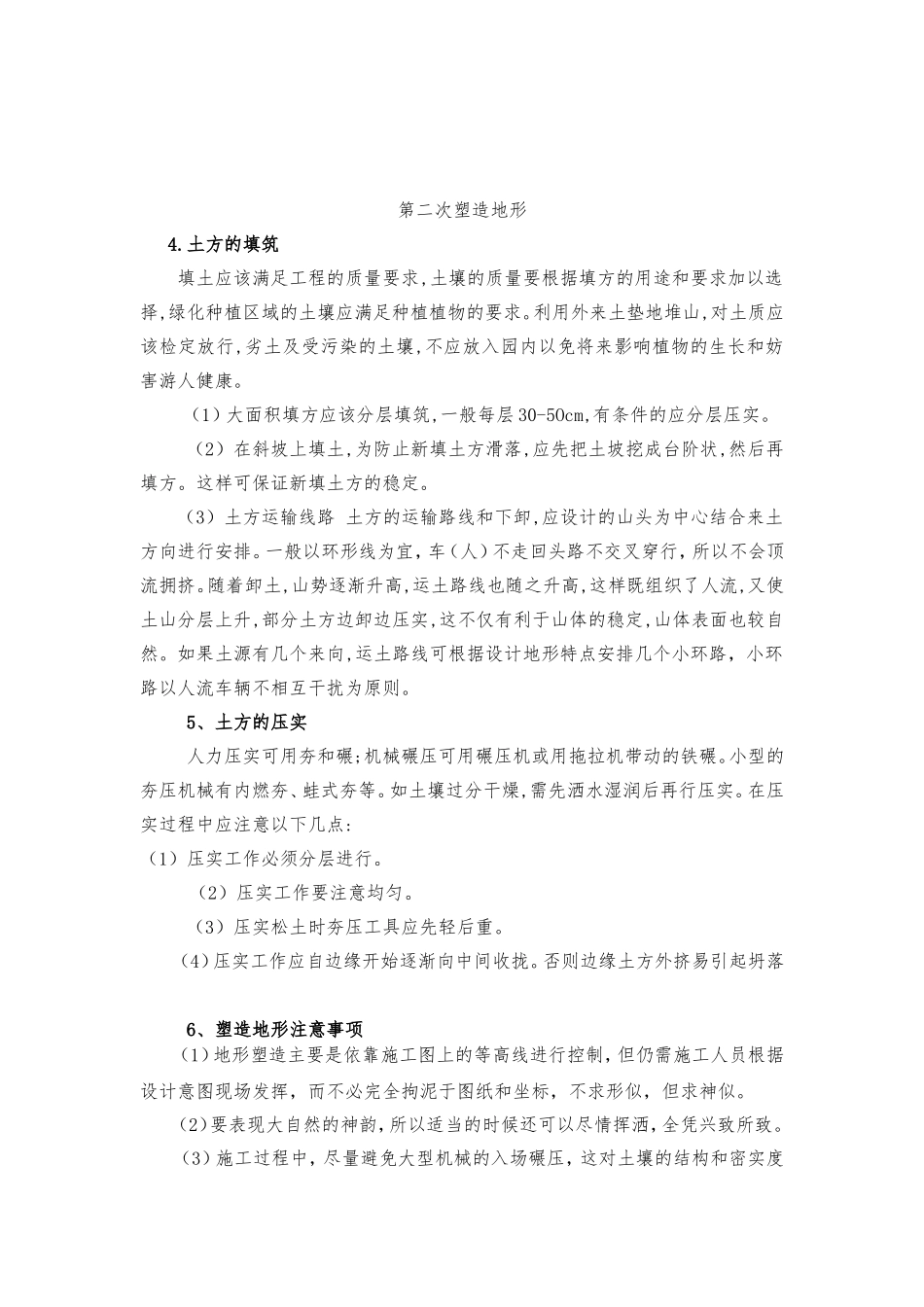

塑造地形时由于土层不断升高,桩木可能被土埋没,所以桩的长度应大于每层填土的高度,土山不高于5m的,可用长竹竿做标高桩,在桩上把每层的标高一切定
