深圳市光明新区办事处保障性住房园林绿化工程施工总结西安市园林绿化总公司2013年10月施工总结由我西安市园林绿化总公司承包深圳市光明新区办事处保障性住房园林绿化工程

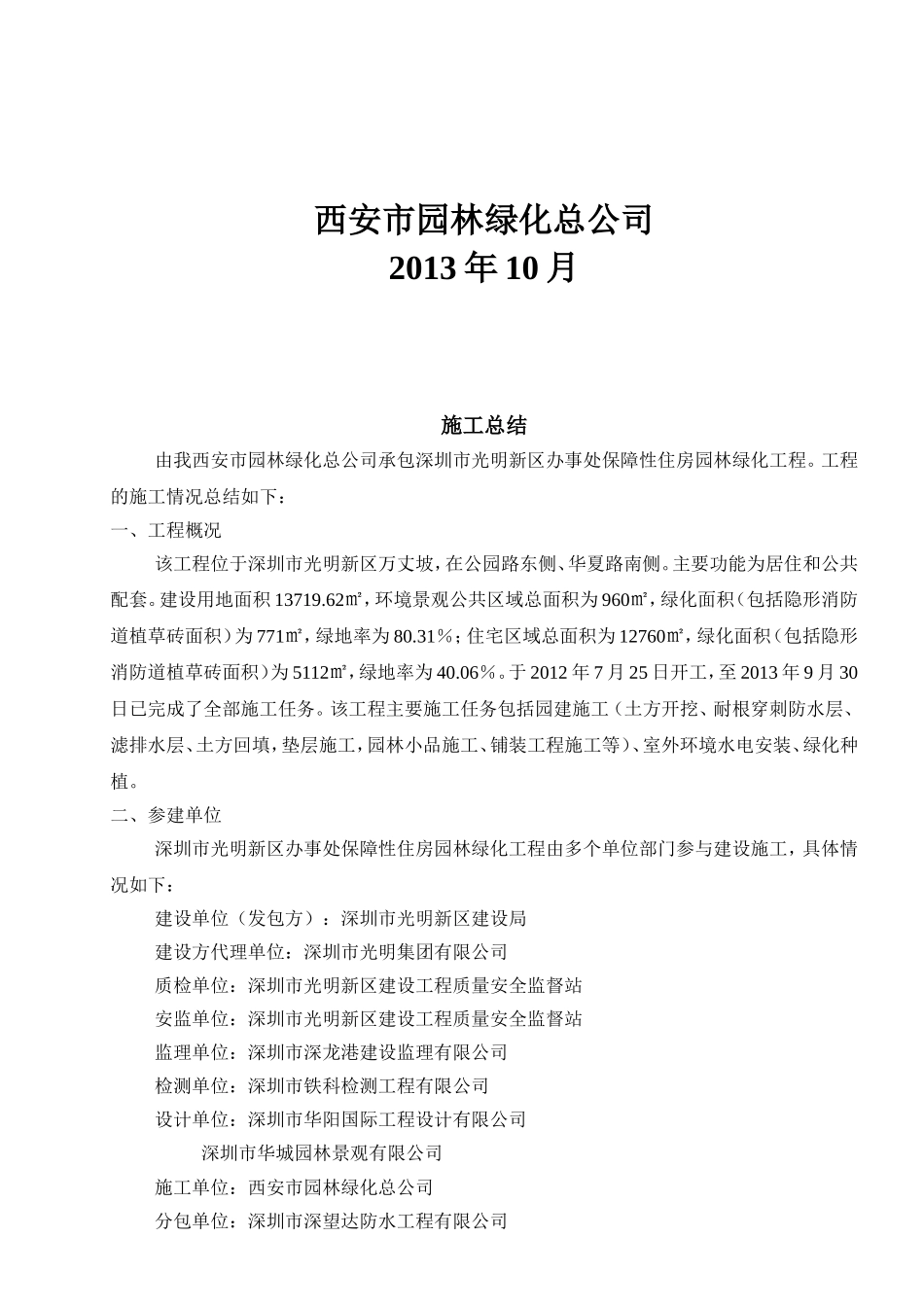

工程的施工情况总结如下:一、工程概况该工程位于深圳市光明新区万丈坡,在公园路东侧、华夏路南侧
主要功能为居住和公共配套
建设用地面积13719
62㎡,环境景观公共区域总面积为960㎡,绿化面积(包括隐形消防道植草砖面积)为771㎡,绿地率为80
31%;住宅区域总面积为12760㎡,绿化面积(包括隐形消防道植草砖面积)为5112㎡,绿地率为40
于2012年7月25日开工,至2013年9月30日已完成了全部施工任务
该工程主要施工任务包括园建施工(土方开挖、耐根穿刺防水层、滤排水层、土方回填,垫层施工,园林小品施工、铺装工程施工等)、室外环境水电安装、绿化种植
二、参建单位深圳市光明新区办事处保障性住房园林绿化工程由多个单位部门参与建设施工,具体情况如下:建设单位(发包方):深圳市光明新区建设局建设方代理单位:深圳市光明集团有限公司质检单位:深圳市光明新区建设工程质量安全监督站安监单位:深圳市光明新区建设工程质量安全监督站监理单位:深圳市深龙港建设监理有限公司检测单位:深圳市铁科检测工程有限公司设计单位:深圳市华阳国际工程设计有限公司深圳市华城园林景观有限公司施工单位:西安市园林绿化总公司分包单位:深圳市深望达防水工程有限公司三、施工过程1、施工准备①:人员组织准备
接到项目公司通知由我公司承建深圳市光明新区办事处保障性住房园林绿化工程,我司项目部根据项目公司和监理代表处的要求,在24小时内组织公司具有丰富施工经验的管理和施工人员进驻光明新区万丈坡施工现场进行施工现场的踏勘;并核实水源,电源的接入点和周边环境
为工程的顺利,项目部人员及时、主动的和甲方现场代表、工程监理取得了联系,并积极的参加了甲方主
