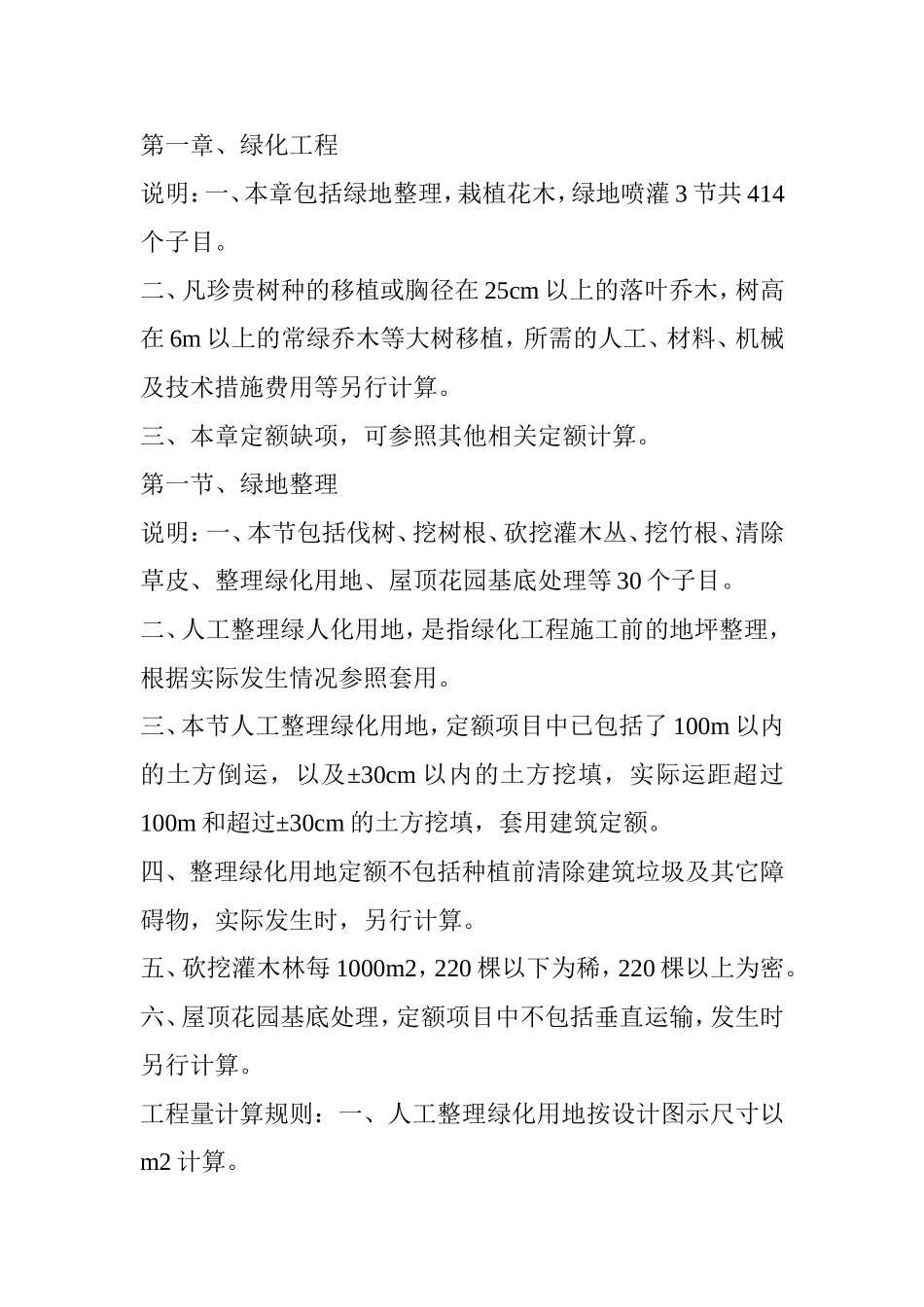

第一章、绿化工程说明:一、本章包括绿地整理,栽植花木,绿地喷灌3节共414个子目
二、凡珍贵树种的移植或胸径在25cm以上的落叶乔木,树高在6m以上的常绿乔木等大树移植,所需的人工、材料、机械及技术措施费用等另行计算
三、本章定额缺项,可参照其他相关定额计算
第一节、绿地整理说明:一、本节包括伐树、挖树根、砍挖灌木丛、挖竹根、清除草皮、整理绿化用地、屋顶花园基底处理等30个子目
二、人工整理绿人化用地,是指绿化工程施工前的地坪整理,根据实际发生情况参照套用
三、本节人工整理绿化用地,定额项目中已包括了100m以内的土方倒运,以及±30cm以内的土方挖填,实际运距超过100m和超过±30cm的土方挖填,套用建筑定额
四、整理绿化用地定额不包括种植前清除建筑垃圾及其它障碍物,实际发生时,另行计算
五、砍挖灌木林每1000m2,220棵以下为稀,220棵以上为密
六、屋顶花园基底处理,定额项目中不包括垂直运输,发生时另行计算

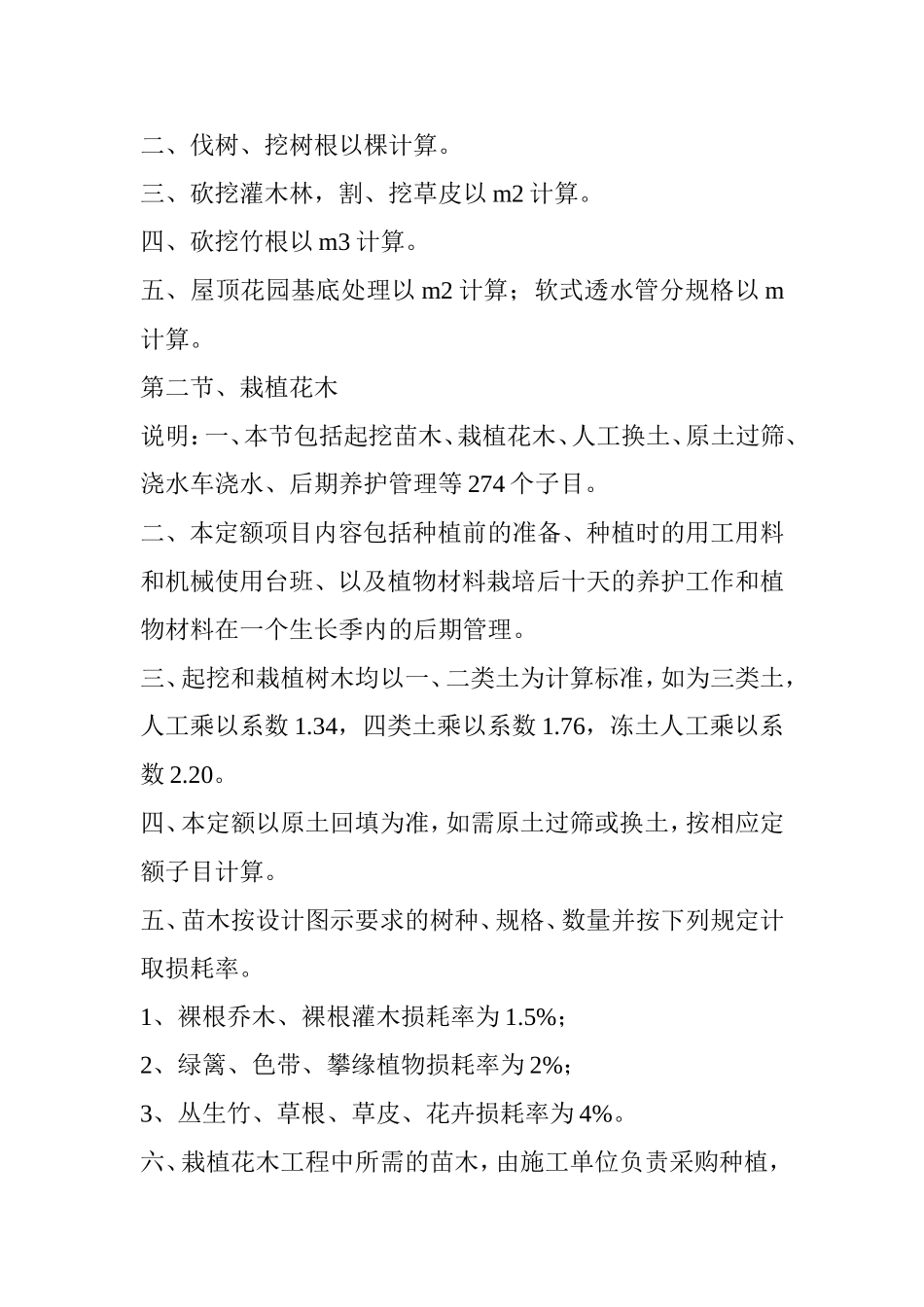

工程量计算规则:一、人工整理绿化用地按设计图示尺寸以m2计算
二、伐树、挖树根以棵计算
三、砍挖灌木林,割、挖草皮以m2计算
四、砍挖竹根以m3计算
五、屋顶花园基底处理以m2计算;软式透水管分规格以m计算
第二节、栽植花木说明:一、本节包括起挖苗木、栽植花木、人工换土、原土过筛、浇水车浇水、后期养护管理等274个子目
二、本定额项目内容包括种植前的准备、种植时的用工用料和机械使用台班、以及植物材料栽培后十天的养护工作和植物材料在一个生长季内的后期管理
三、起挖和栽植树木均以一、二类土为计算标准,如为三类土,人工乘以系数1
34,四类土乘以系数1
76,冻土人工乘以系数2
四、本定额以原土回填为准,如需原土过筛或换土,按相应定额子目计算
五、苗木按设计图示要求的树种、规格、数量并按下列规定计取损耗率
1、裸根乔木、裸根灌木损耗率为1
5%;2、绿篱、色
