xxxxxxx施工进度计划XXXXXXX园林景观有限公司2012年4月20日施工进度计划总体概述工程名称:*********************

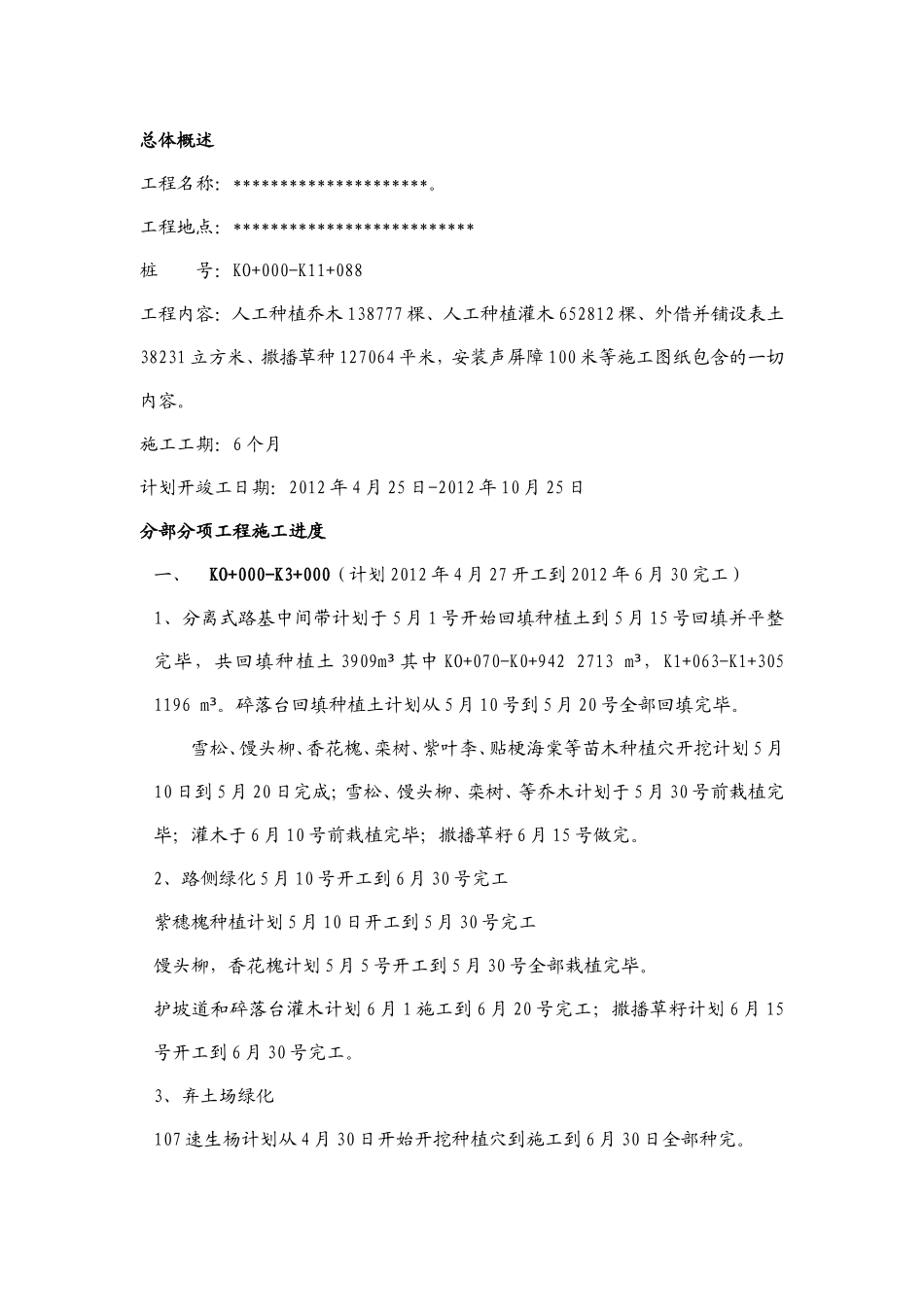

工程地点:**************************桩号:KO+000-K11+088工程内容:人工种植乔木138777棵、人工种植灌木652812棵、外借并铺设表土38231立方米、撒播草种127064平米,安装声屏障100米等施工图纸包含的一切内容
施工工期:6个月计划开竣工日期:2012年4月25日-2012年10月25日分部分项工程施工进度一、KO+000-K3+000(计划2012年4月27开工到2012年6月30完工)1、分离式路基中间带计划于5月1号开始回填种植土到5月15号回填并平整完毕,共回填种植土3909m³其中KO+070-K0+9422713m³,K1+063-K1+3051196m³
碎落台回填种植土计划从5月10号到5月20号全部回填完毕
雪松、馒头柳、香花槐、栾树、紫叶李、贴梗海棠等苗木种植穴开挖计划5月10日到5月20日完成;雪松、馒头柳、栾树、等乔木计划于5月30号前栽植完毕;灌木于6月10号前栽植完毕;撒播草籽6月15号做完
2、路侧绿化5月10号开工到6月30号完工紫穗槐种植计划5月10日开工到5月30号完工馒头柳,香花槐计划5月5号开工到5月30号全部栽植完毕
护坡道和碎落台灌木计划6月1施工到6月20号完工;撒播草籽计划6月15号开工到6月30号完工
3、弃土场绿化107速生杨计划从4月30日开始开挖种植穴到施工到6月30日全部种完
撒播草籽计划6月10号开始施工到6月30号全部完成
见附表:分部分项工程进度计划表二、K3+000-K6+000计划2012年5月10开工到2012年7月20完工1、分离式路基中间带绿化计划于5月10号开工到6月15号完工雪松、馒头柳、香花槐、栾
