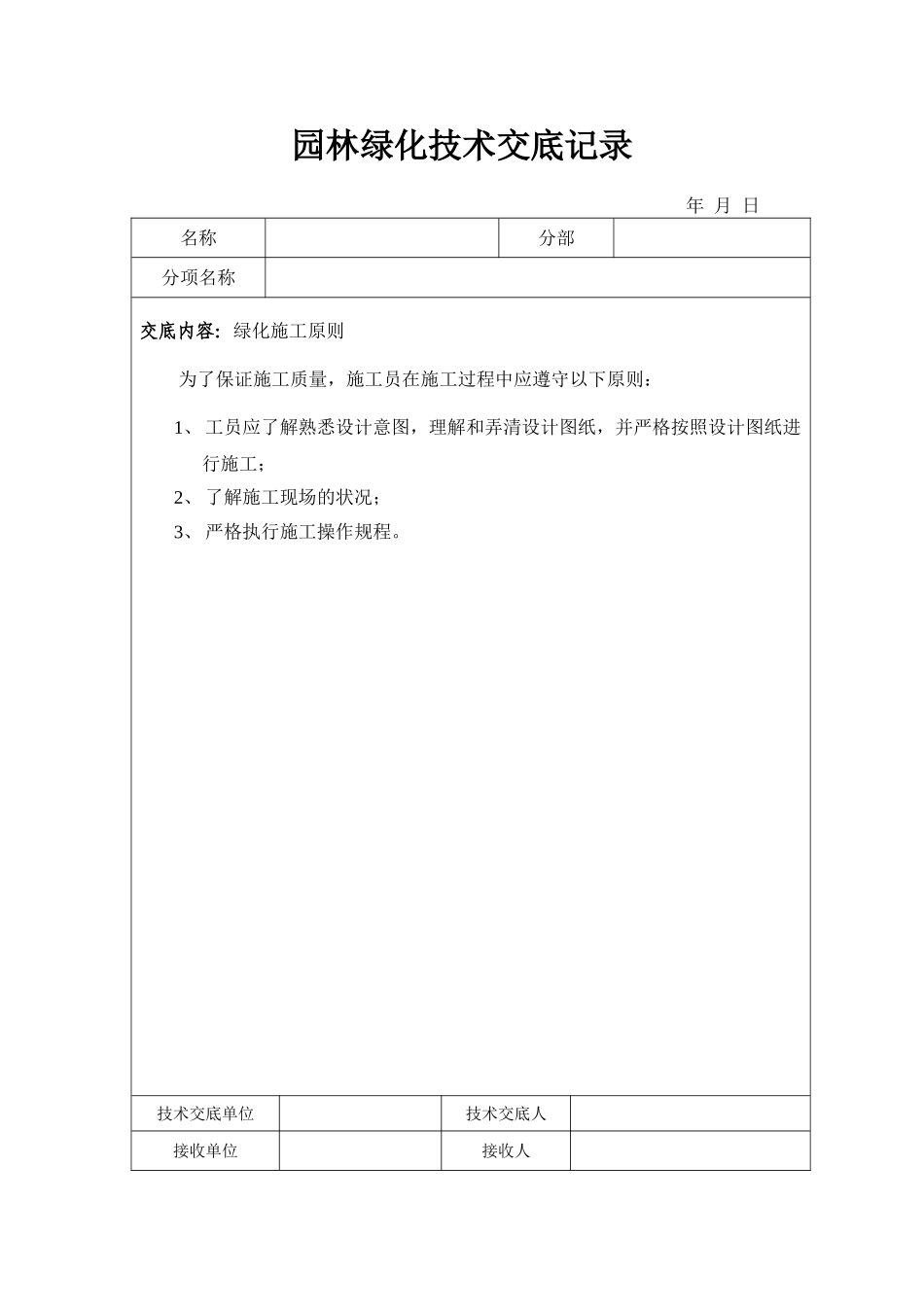

园林绿化技术交底记录年月日名称分部分项名称交底内容:绿化施工原则为了保证施工质量,施工员在施工过程中应遵守以下原则:1、工员应了解熟悉设计意图,理解和弄清设计图纸,并严格按照设计图纸进行施工;2、了解施工现场的状况;3、严格执行施工操作规程

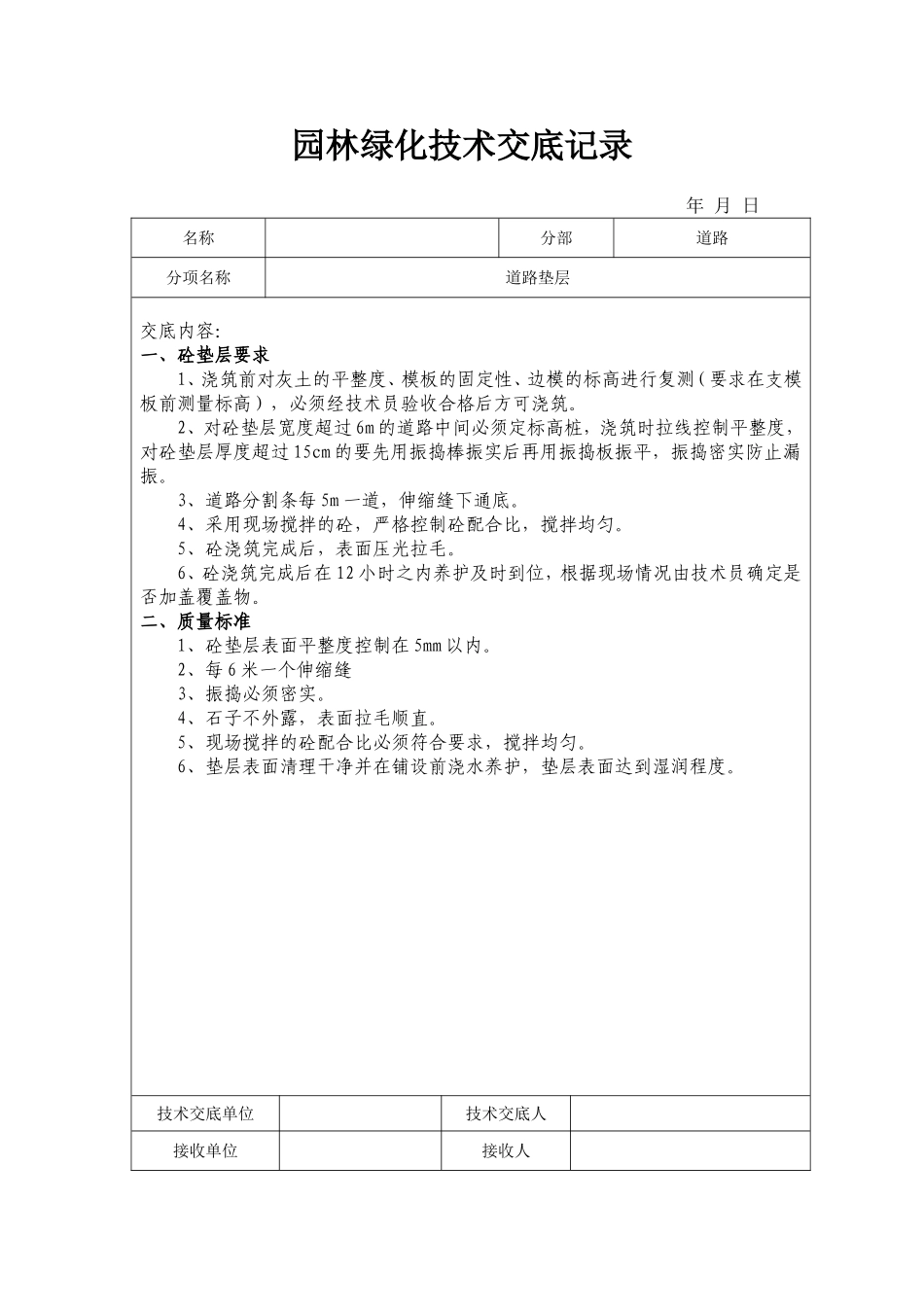

技术交底单位技术交底人接收单位接收人园林绿化技术交底记录年月日名称分部道路分项名称道路垫层交底内容:一、砼垫层要求1、浇筑前对灰土的平整度、模板的固定性、边模的标高进行复测(要求在支模板前测量标高),必须经技术员验收合格后方可浇筑
2、对砼垫层宽度超过6m的道路中间必须定标高桩,浇筑时拉线控制平整度,对砼垫层厚度超过15cm的要先用振捣棒振实后再用振捣板振平,振捣密实防止漏振
3、道路分割条每5m一道,伸缩缝下通底
4、采用现场搅拌的砼,严格控制砼配合比,搅拌均匀
5、砼浇筑完成后,表面压光拉毛
6、砼浇筑完成后在12小时之内养护及时到位,根据现场情况由技术员确定是否加盖覆盖物
二、质量标准1、砼垫层表面平整度控制在5mm以内
2、每6米一个伸缩缝3、振捣必须密实
4、石子不外露,表面拉毛顺直
5、现场搅拌的砼配合比必须符合要求,搅拌均匀
6、垫层表面清理干净并在铺设前浇水养护,垫层表面达到湿润程度
技术交底单位技术交底人接收单位接收人园林绿化技术交底记录年月日名称分部道路分项名称夯路面(水泥压模)交底内容:一、施工准备(一)材料及主要机具1、混凝土:采用与设计砼强度等级一致的商品砼
2、主要机具:水准仪、施工线、槽钢、刮杠、铁锹、推车、震动梁、振动棒、平板振动器、磨光机、抹子等
(二)作业条件1、施工用水、电,临时照明2、无雨雪天气,室外温度-5℃以上
二、施工顺序及工艺1、工艺流程:路基处理→安装模板→调整井盖→浇筑砼→面层处理→养护、切缝1
1路基处理路基处理应先根据图纸要求放线,以确定路基处理的范围,此次放线应比设计要求尺寸每侧
