第7章生产作业计划1
某产品为成批生产
其生产批量为100台,生产间隔期为10天
4月份装配车间的累计出产量已达到500台
已知装配投入提前期为10天,加工车间出产提前期为20天,投入提前期为40天
该车间4月份已投入到750台份,出产到700台份
若装配车间的5月份累计产量要求达到800台,问:加工车间5月份应投入、出产多少台份(全月按20个工作日计算,每周5天)
解:已知装配车间期初(4月份)的出产累计编号为500,5月份的出产累计号数为800,因此,可计算出5月份的计划出产量为800-500=300,日产量为15台份

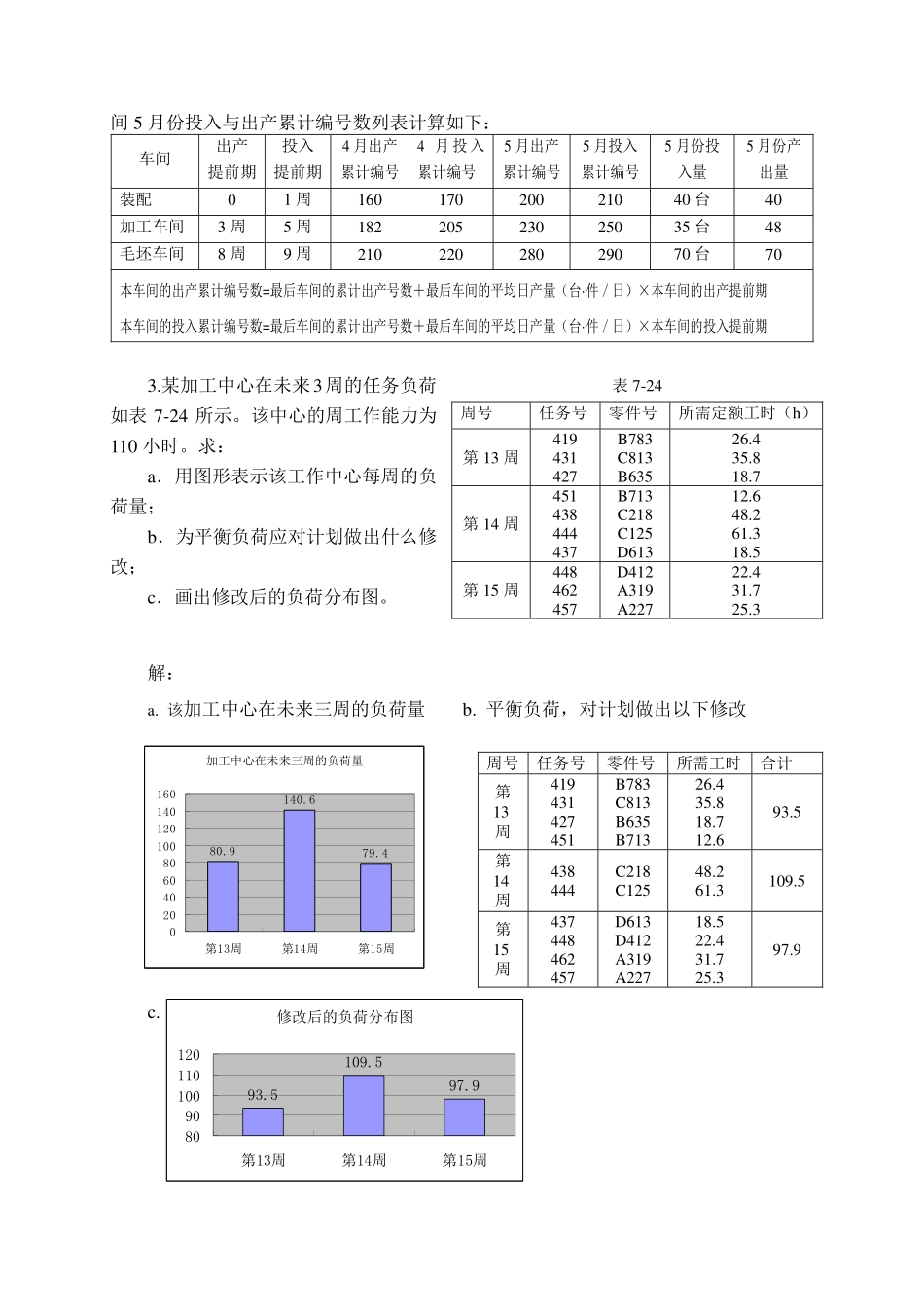

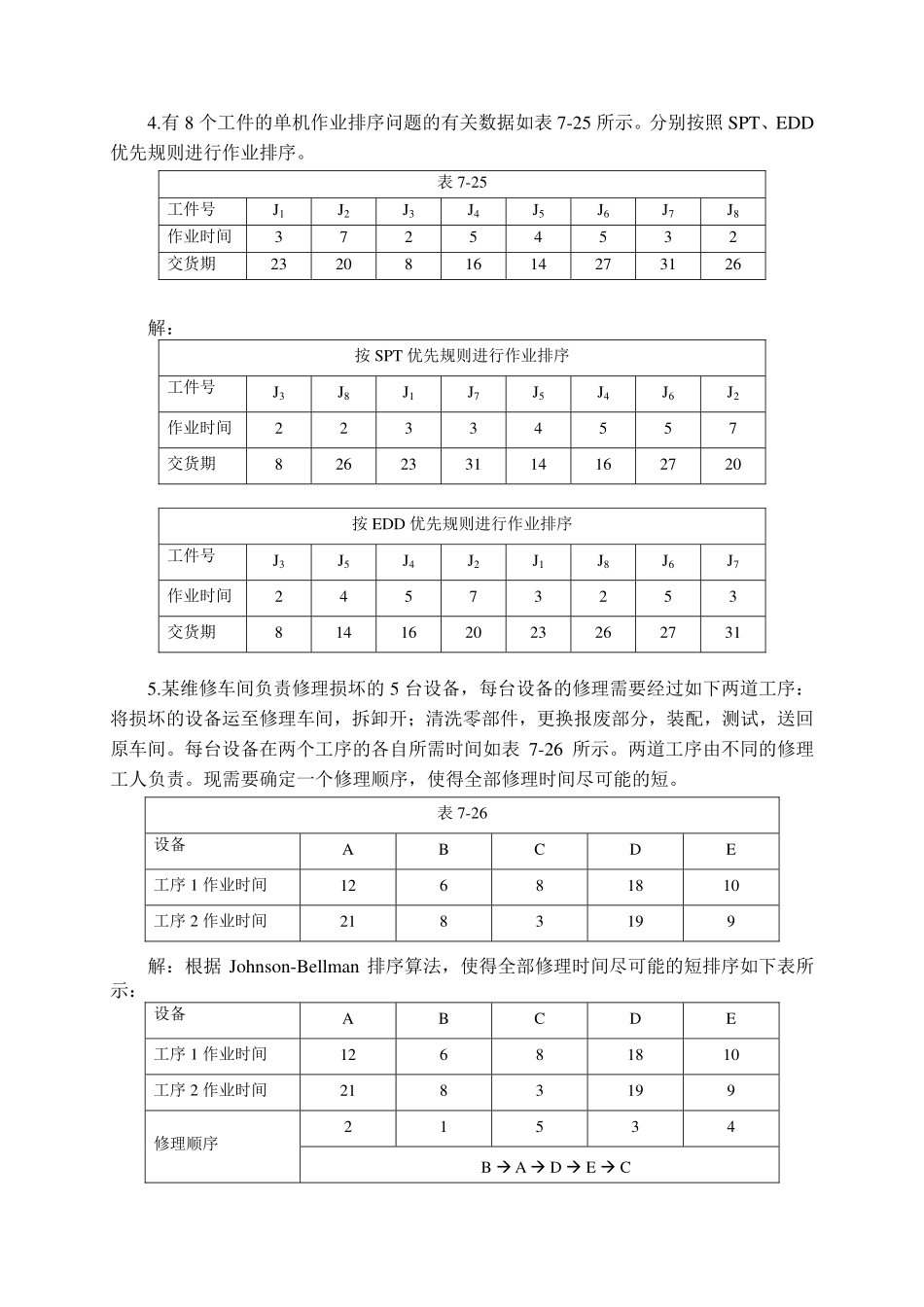

1)计算加工车间在5月份产品出产和投入应达到的累计编号数出产累计号数=装配车间出产累计号数+提前期×日产量=800+20×15=1100投入累计号数=装配车间出产累计号数+提前期×日产量=800+40×15=14002)计算加工车间在5月份的出产与投入量出产量=出产累计编号-期初出产编号=1100-700=400(台份)投入量=投入累计号数-期初投入号数=1400-750=650(台份)3)考虑到生产批量修正如下:加工车间出产量为400台份加工车间投入量为700台份2
某产品为成批生产
其装配批量为10台,生产间隔期为1周(5天),装配投入提前期为1周;加工车间的生产批量为20台,生产间隔期为2周,加工出产提前期为3周,加工投入提前期为5周;毛坯车间的生产批量为40台,生产间隔期为4周,毛坯出产提前期为8周,投入提前期为9周
若4月份装配车间的累计出产量已达160台,投入到170台份;加工车间的累计出产量已达182台,投入到205台份;毛坯车间的累计出产量已达210台,投入到220台份
现要求5月份产品累计产量要达到200台
问各车间5月份投入与出产数量应为多少
解:根据题意,5月份装配车间的产品出产累计编号为200,平均日产量为2
各车间5月份投入
