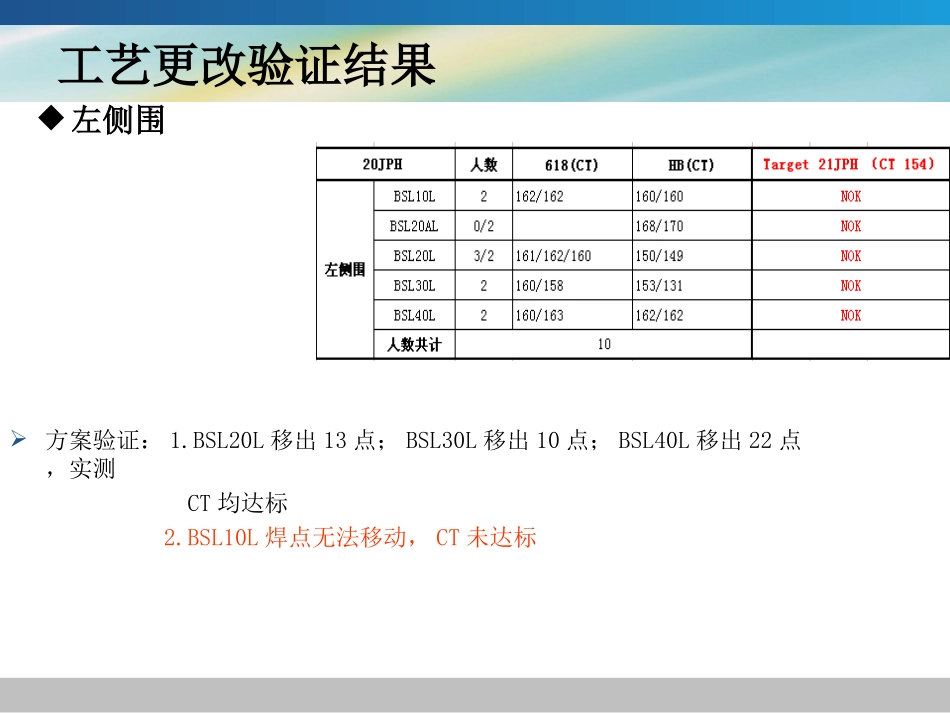

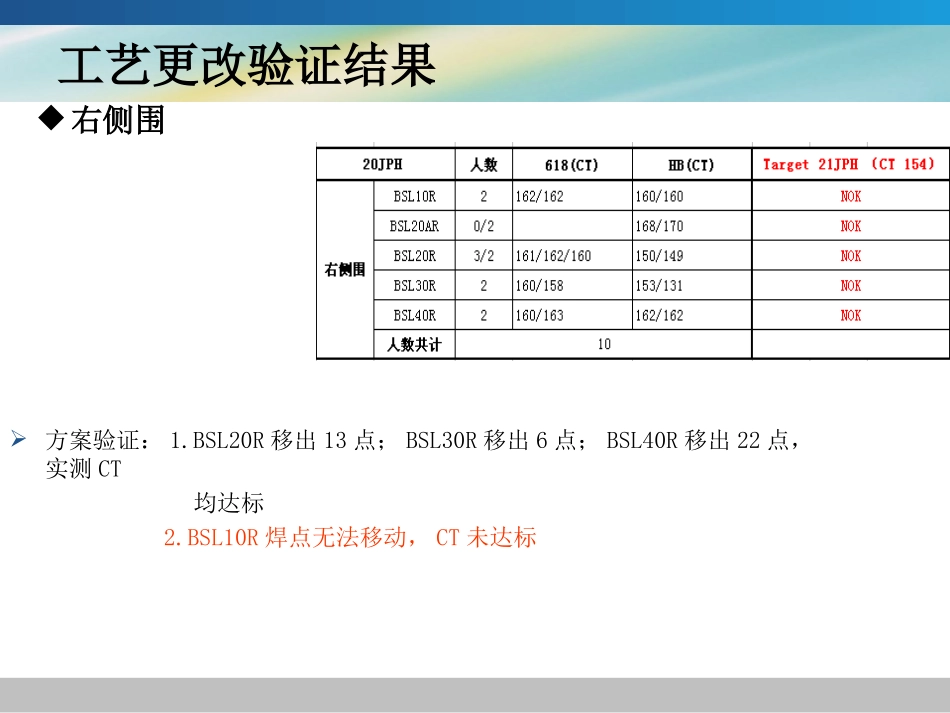

工艺更改验证结果前围方案验证:根据ME移出焊点方案,实测CT157,未能达标。Backup:MC10由3人增加至4人,实测CT150,达标。工艺更改验证结果左侧围方案验证:1.BSL20L移出13点;BSL30L移出10点;BSL40L移出22点,实测CT均达标2.BSL10L焊点无法移动,CT未达标工艺更改验证结果右侧围方案验证:1.BSL20R移出13点;BSL30R移出6点;BSL40R移出22点,实测CT均达标2.BSL10R焊点无法移动,CT未达标工艺更改验证结果左右侧围焊点移出,总成测量结果工艺变更后的左右侧围Passrate保持在原有水平工艺更改验证结果自动工位CT超标的自动工位均可移出焊点至总拼,CT达标工艺更改验证结果总结L-car工段在总拼小幅减速的前提下,大部分工位可移出焊点至总拼达到提速。但前围需增加1人,侧围BSL/R10工位无法通过工艺更改而提速。
