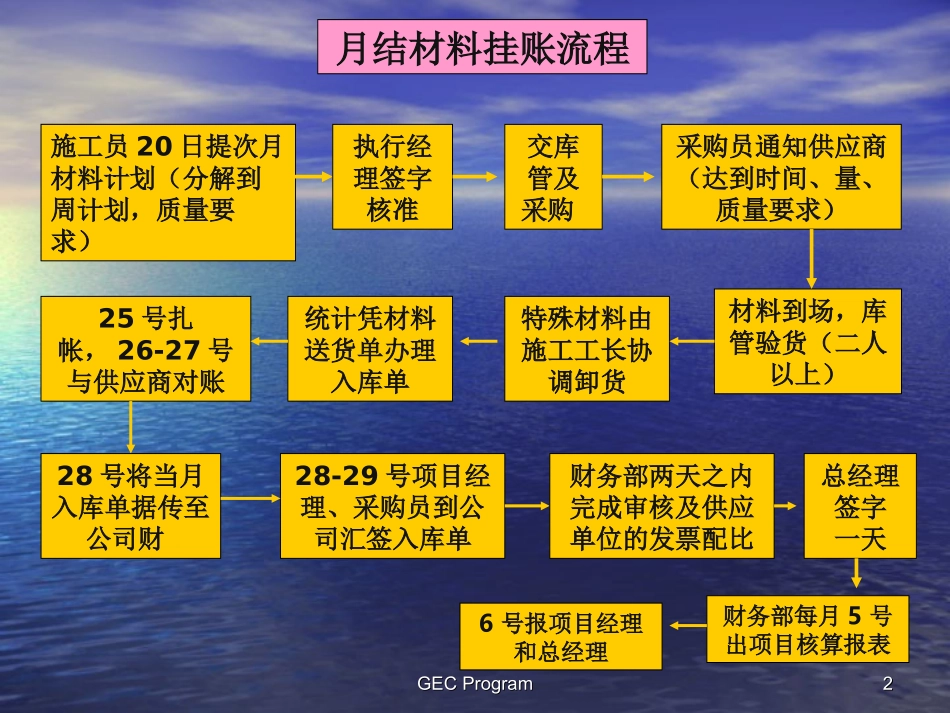

GECProgramGECProgram11财务流程(讨论稿)财务流程(讨论稿)重庆海博建设有限公司一分公司重庆海博建设有限公司一分公司GECProgramGECProgram22施工员20日提次月材料计划(分解到周计划,质量要求)执行经理签字核准交库管及采购采购员通知供应商(达到时间、量、质量要求)材料到场,库管验货(二人以上)特殊材料由施工工长协调卸货统计凭材料送货单办理入库单25号扎帐,26-27号与供应商对账28-29号项目经理、采购员到公司汇签入库单财务部两天之内完成审核及供应单位的发票配比总经理签字一天月结材料挂账流程28号将当月入库单据传至公司财财务部每月5号出项目核算报表6号报项目经理和总经理GECProgramGECProgram33每月25号扎帐,26-27号现场统计与租赁单位对账28-29号项目经理、采购员到公司汇签租赁结算单财务部两天之内完成审核总经理签字一天租赁材料挂账流程挖机租赁的原始确认单由现场库管及各栋工长签字确认生效钢管及扣件租借及退还原始确认单由熊建军及张兴碧两人签字确认生效财务部每月5号出项目核算报表6号报项目经理和总经理GECProgramGECProgram44月结单位的付款流程执行经理每月7日项目提上月月人工费支付计划表、工程收款计划表报财务部采购部门每月7日项目提交上月材料付款计划表财务部15号根据项目所报计划表拟定资金计划报总经理20号将审批后的资金审批计划反馈给项目部每月27号支付人工款、28号支付材料款,有变动另行通知备注:所有的材料及租赁业务必须开具正规的发票,否则不予挂账,影响到次月资金安排由该单位自行负责,每月的27日为该项目的月结单位付款日,如有变动,另行通知
GECProgramGECProgram55需求部门电话提出采购申请采购人员根据计划实施采购2000以上材料2000以下材料在财务办理支票借款手续(财务及副
