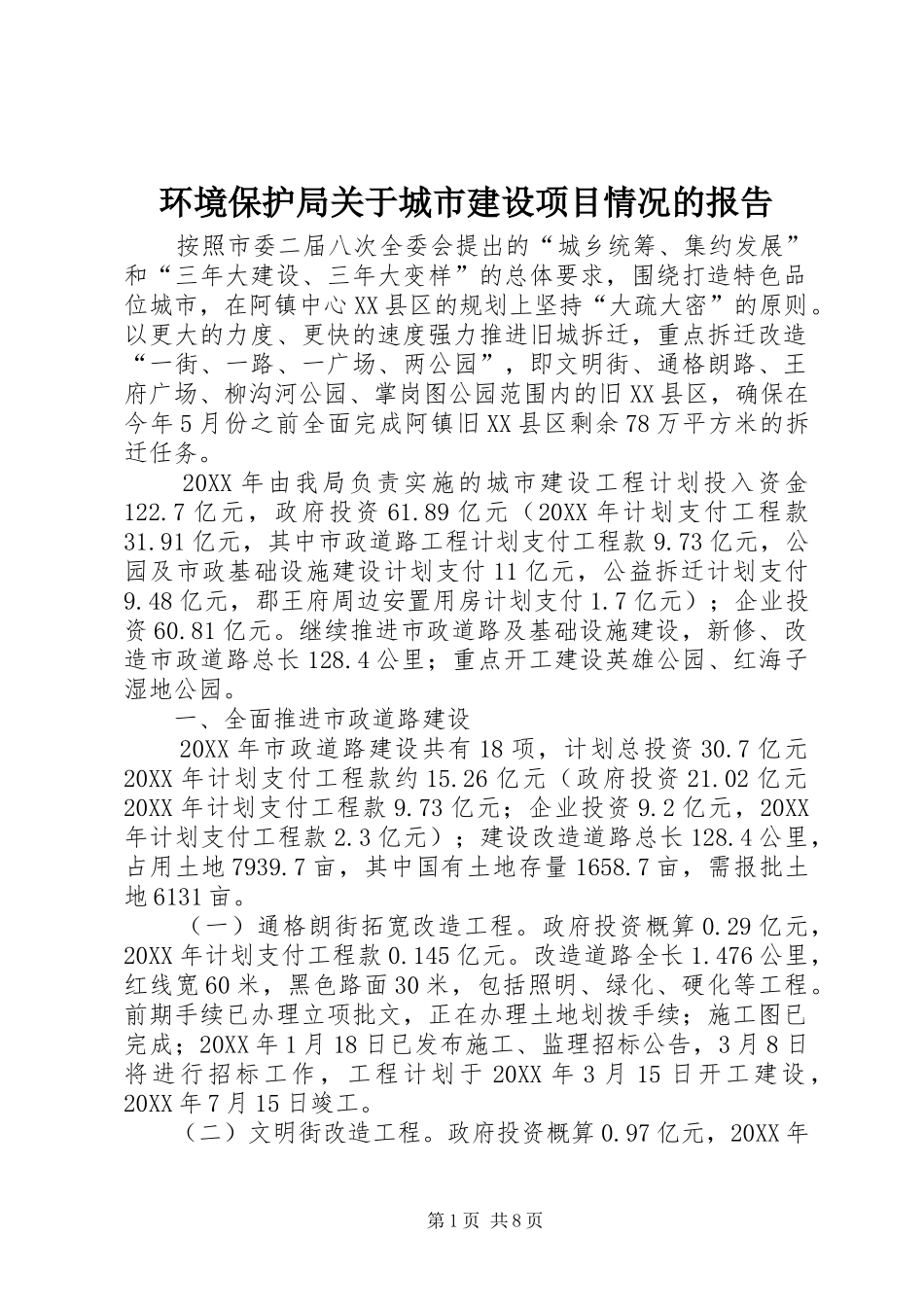

环境保护局关于城市建设项目情况的报告按照市委二届八次全委会提出的“城乡统筹、集约发展”和“三年大建设、三年大变样”的总体要求,围绕打造特色品位城市,在阿镇中心XX县区的规划上坚持“大疏大密”的原则。以更大的力度、更快的速度强力推进旧城拆迁,重点拆迁改造“一街、一路、一广场、两公园”,即文明街、通格朗路、王府广场、柳沟河公园、掌岗图公园范围内的旧XX县区,确保在今年5月份之前全面完成阿镇旧XX县区剩余78万平方米的拆迁任务。20XX年由我局负责实施的城市建设工程计划投入资金122.7亿元,政府投资61.89亿元(20XX年计划支付工程款31.91亿元,其中市政道路工程计划支付工程款9.73亿元,公园及市政基础设施建设计划支付11亿元,公益拆迁计划支付9.48亿元,郡王府周边安置用房计划支付1.7亿元);企业投资60.81亿元。继续推进市政道路及基础设施建设,新修、改造市政道路总长128.4公里;重点开工建设英雄公园、红海子湿地公园。一、全面推进市政道路建设20XX年市政道路建设共有18项,计划总投资30.7亿元20XX年计划支付工程款约15.26亿元(政府投资21.02亿元20XX年计划支付工程款9.73亿元;企业投资9.2亿元,20XX年计划支付工程款2.3亿元);建设改造道路总长128.4公里,占用土地7939.7亩,其中国有土地存量1658.7亩,需报批土地6131亩。(一)通格朗街拓宽改造工程。政府投资概算0.29亿元,20XX年计划支付工程款0.145亿元。改造道路全长1.476公里,红线宽60米,黑色路面30米,包括照明、绿化、硬化等工程。前期手续已办理立项批文,正在办理土地划拨手续;施工图已完成;20XX年1月18日已发布施工、监理招标公告,3月8日将进行招标工作,工程计划于20XX年3月15日开工建设,20XX年7月15日竣工。(二)文明街改造工程。政府投资概算0.97亿元,20XX年第1页共8页计划支付工程款0.485亿元。改造道路全长3.9公里,红线宽50米,黑色路面30米,包括照明、绿化、硬化等。前期手续已办理立项批文,正在办理土地划拨手续;施工图将于2月底完成;20XX年1月18日已发布了施工、监理招标公告,3月20日将进行招标工作,工程计划于20XX年3月底开工,20XX年8月20日竣工。(三)公园路改造工程。政府投资概算0.9亿元,20XX年计划支付工程款0.45亿元。道路全长2.7公里,红线50米,黑色路面40米,包括照明、绿化、硬化等,同时修建公园路桥,占地面积205亩。目前正在办理立项手续,属于国有土地存量未办理划拨手续,施工图正在设计中,计划20XX年7月20日开工建设,10月底竣工。(四)阿新线道路改造工程。政府投资概算5.76亿元,20XX年计划支付工程款2.835亿元。道路全长8.8公里,宽114.5米,设计为双向十车道,中间隔离带宽35米,目前已办理立项批文,占用土地1511亩未报批,勘测、设计已完成,招标公告已发,计划20XX年3月15日开工,8月15日竣工。(五)一中周边市政道路及附属工程。政府投资概算0.3亿元,20XX年计划支付工程款0.15亿元。道路总长1.8公里,包括布尔台格街南延(长0.6公里),富源路(长0.8公里),赛马场北路(长0.4公里)。目前正在办理前期手续、国有土地存量未办理划拨手续,施工图设计中,计划20XX年4月20日开工,8月20日竣工。(六)红海子片区市政道路及附属工程。政府投资概算3.87亿元,20XX年计划支付工程款0.97亿元。红海子片区路网总长23公里,红线30米,黑色路面20米;横十路西延总长2.5公里,黑色路面30米;目前前期手续正在办理,占用土地1530亩未报批,勘测、设计、施工图设计已完成;计划20XX年3月底开工,10月份竣工。(七)红海子移民区2.2平方公里照明和绿化工程。政府投资概算0.92亿元,20XX年计划支付工程款0.46亿元。亮化道路长13公里,路灯650盏,交通指示牌168个,路灯变压器,绿化面积416亩等;计划20XX年3月份开工,10月份竣工。第2页共8页(八)车家渠片区市政道路及附属工程。企业投资概算9.2亿元,20XX年计划支付工程款2.3亿元。道路长46公里,红线宽12米、36米、40米、50米;目前立项、占用土地2760亩未报批,勘测、设计、施工图已完成;计划20XX年3月底开工,20XX年10月底竣工。(九)阿四线和可汗路改造工程。政府投资概算0.63亿元,...
