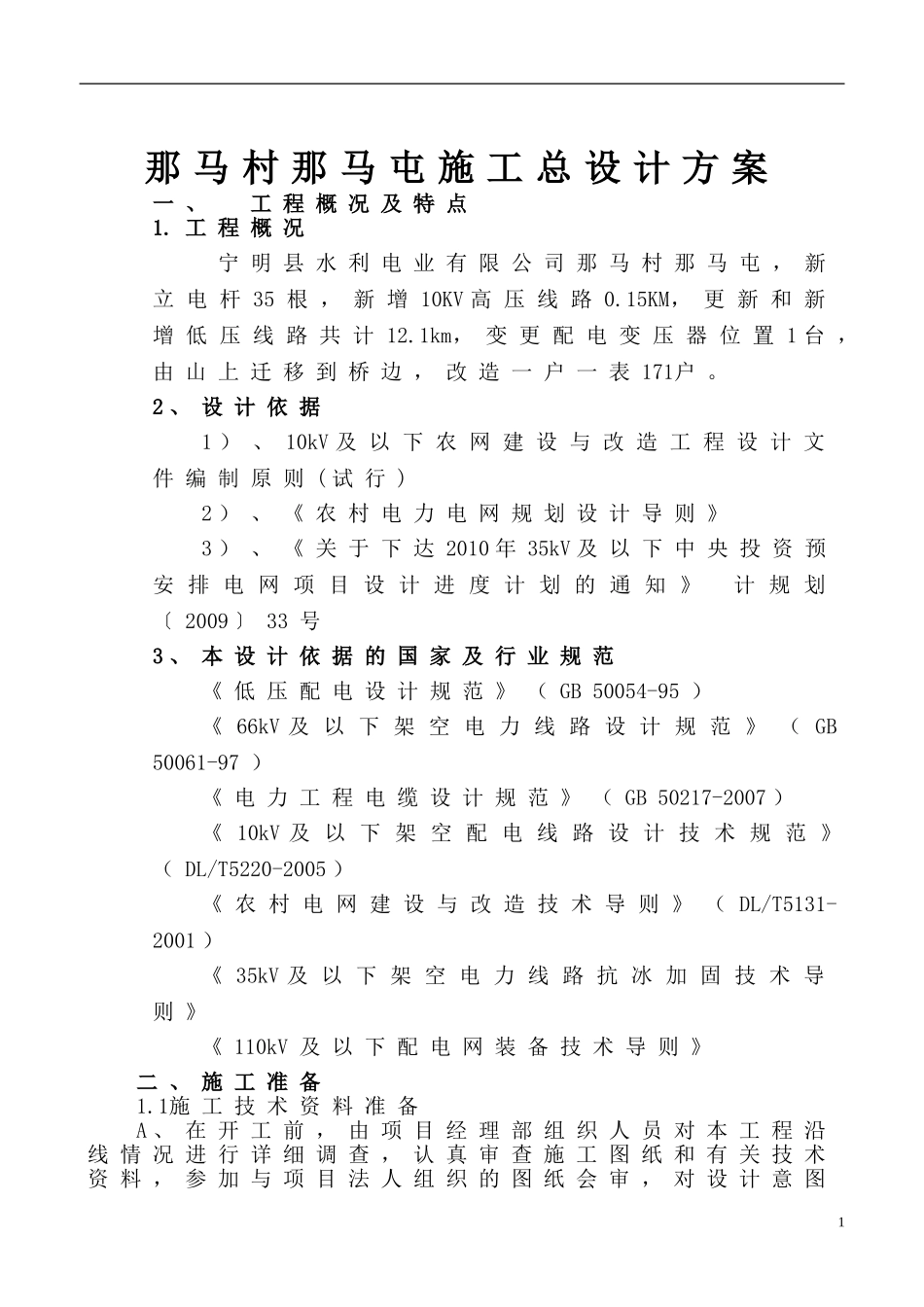

那马村那马屯施工总设计方案一、工程概况及特点1
工程概况宁明县水利电业有限公司那马村那马屯,新立电杆35根,新增10KV高压线路0
15KM,更新和新增低压线路共计12
1km,变更配电变压器位置1台,由山上迁移到桥边,改造一户一表171户
2、设计依据1)、10kV及以下农网建设与改造工程设计文件编制原则(试行)2)、《农村电力电网规划设计导则》3)、《关于下达2010年35kV及以下中央投资预安排电网项目设计进度计划的通知》计规划〔2009〕33号3、本设计依据的国家及行业规范《低压配电设计规范》(GB50054-95)《66kV及以下架空电力线路设计规范》(GB50061-97)《电力工程电缆设计规范》(GB50217-2007)《10kV及以下架空配电线路设计技术规范》(DL/T5220-2005)《农村电网建设与改造技术导则》(DL/T5131-2001)《35kV及以下架空电力线路抗冰加固技术导则》《110kV及以下配电网装备技术导则》二、施工准备1

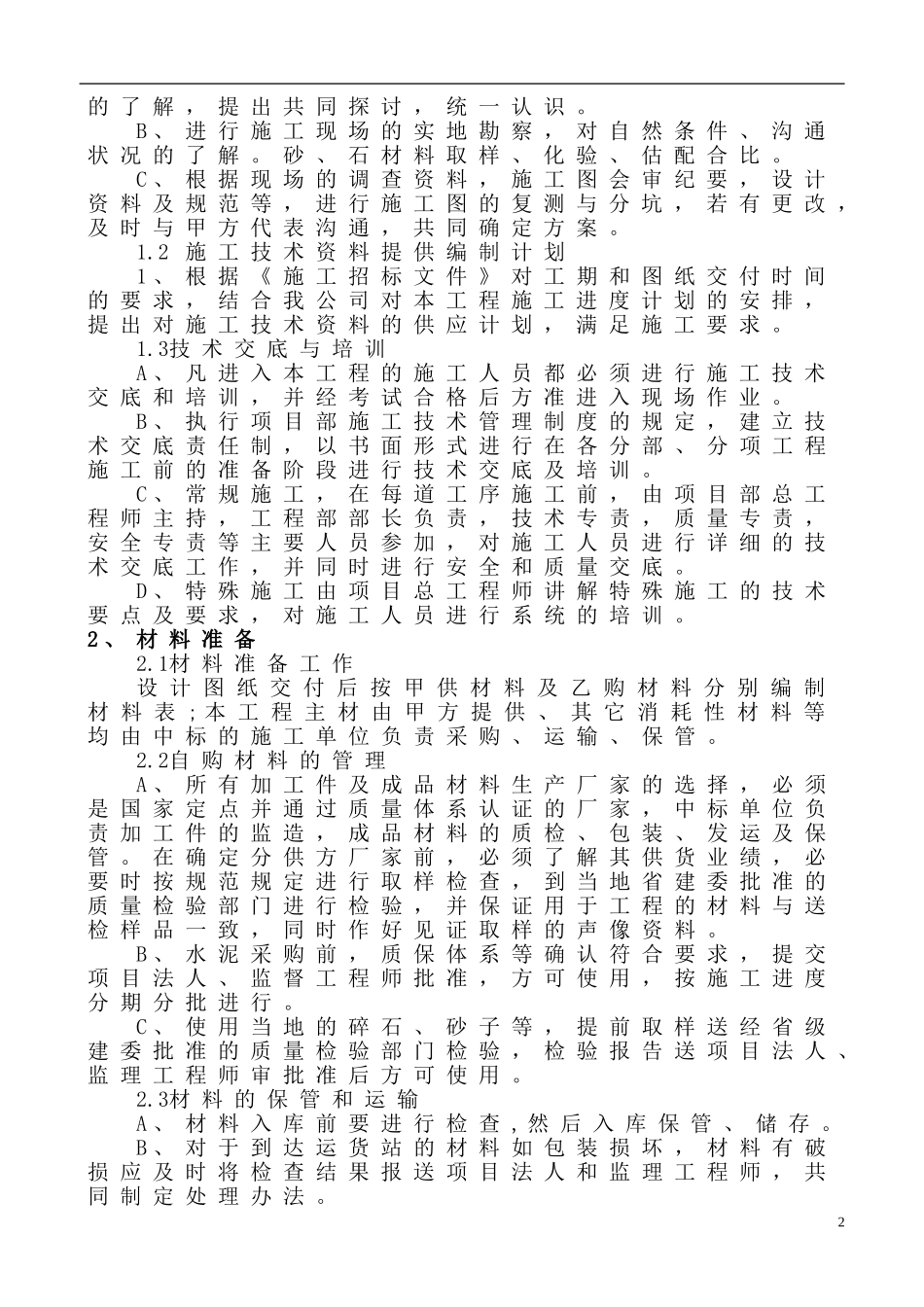

1施工技术资料准备A、在开工前,由项目经理部组织人员对本工程沿线情况进行详细调查,认真审查施工图纸和有关技术资料,参加与项目法人组织的图纸会审,对设计意图1的了解,提出共同探讨,统一认识
B、进行施工现场的实地勘察,对自然条件、沟通状况的了解
砂、石材料取样、化验、估配合比
C、根据现场的调查资料,施工图会审纪要,设计资料及规范等,进行施工图的复测与分坑,若有更改,及时与甲方代表沟通,共同确定方案
2施工技术资料提供编制计划1、根据《施工招标文件》对工期和图纸交付时间的要求,结合我公司对本工程施工进度计划的安排,提出对施工技术资料的供应计划,满足施工要求
3技术交底与培训A、凡进入本工程的施工人员都必须进行施工技术交底和培训,并经考试合格后方准进入现场作业
B、执行项目部施工技术管理制度的规定,建立技术交底
