1工程名称:交底部位交底日期2020年4月22日交底单位项目工程技术部接收单位交底内容结构尺寸、操作流程、操作要点一、适用范围本技术交底适用于***大楼模板安装
二、施工流程1•墙模板安装工艺流程:组装前检查f安装第一步模板(两侧)f安装内楞f调整模板平直f安装第二步至顶部两侧模板f安装内楞调平直f安装穿墙螺栓f安装外楞f加斜撑并调模板平直f与柱、墙、楼板模板连接
2•柱模板安装工艺流程搭设安装脚手架f沿模板边线贴密封条f立柱子片模f安装柱箍f校正柱子方正、垂直和位置f全面检查校正f群体固定f办预检
3•梁模板安装工艺流程弹出梁轴线及水平线并进行复核f搭设梁模板支架f安装梁底楞f安装梁底模板f梁底起拱f绑扎钢筋f安装梁侧模板f安装另一侧模板f安装上下锁品楞、斜撑楞、腰楞和对拉螺栓f复核梁模尺寸、位置f与相邻模板连接牢固f办预检
板模板安装工艺流程搭设支架f安装横纵大小龙骨f调整板下皮标高及起拱f铺设顶板模板f检查模板上皮标高、平整度f办预检
三、交底内容1•墙、柱模板安装①用控制轴线测放各墙、柱的边框线,沿线设置盘脚木板条,用钢钉将木板条固定,以控制模板的截面尺寸,墙柱钢筋经隐蔽验收后,将事先拼制好的木模就位,进行校正固定,确保模板的稳定性和刚度

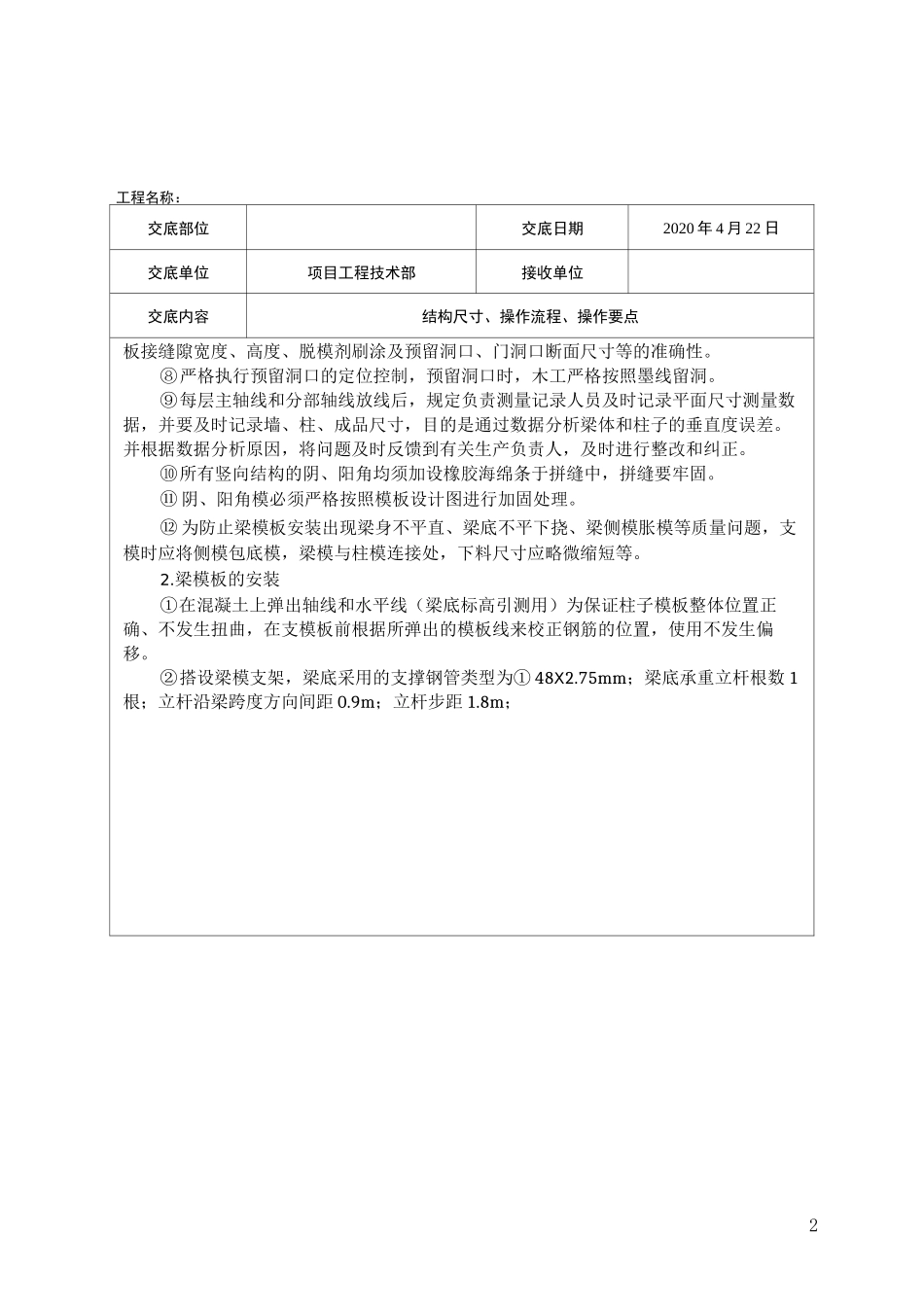

②严格落实班组自检、互检、交接检及项目中质检“四检”制度,确保模板安装质量
③混凝土浇筑过程中应派专人2〜3名看模,严格控制模板的位移和稳定性,一旦产生移位应及时调整,加固支撑
④对变形及损坏的模板及配件,应按规范要求及时修理校正,维修质量不合格的模板和配件不得发放使用
⑤为防止模底烂根,放线后应用水泥砂浆找平并加垫海绵
⑥所有柱子模板拼缝、梁与柱、柱与梁等节点处均用海绵胶带贴缝,楼板缝用胶带纸贴缝,以确保混凝土不漏浆
⑦模板安装应严格控制轴线、平面位置、标高、断面尺寸、垂直度和平整度,模2工程名称:交底部位交底日期2020年
