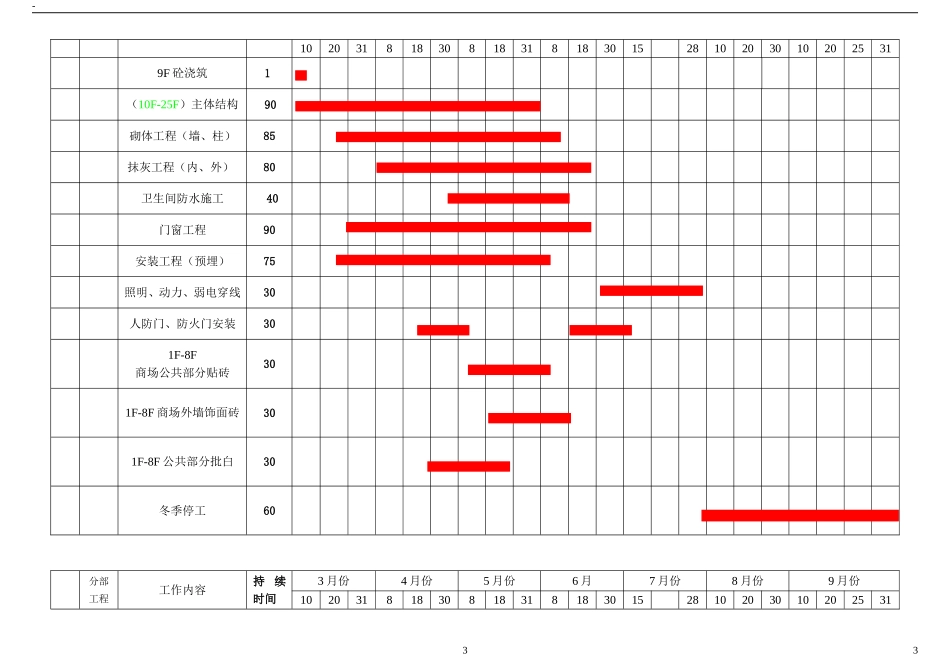

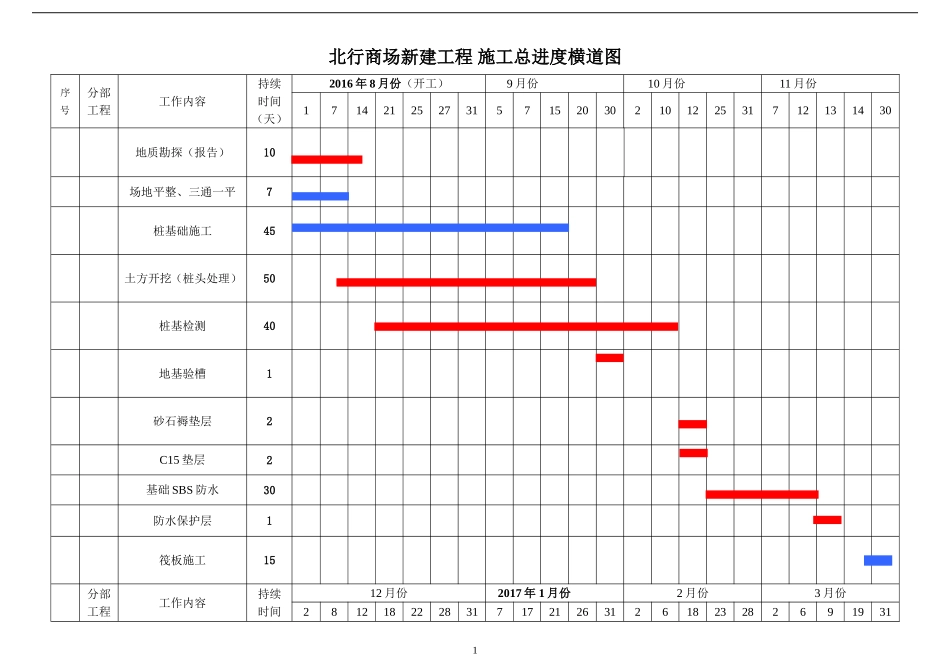

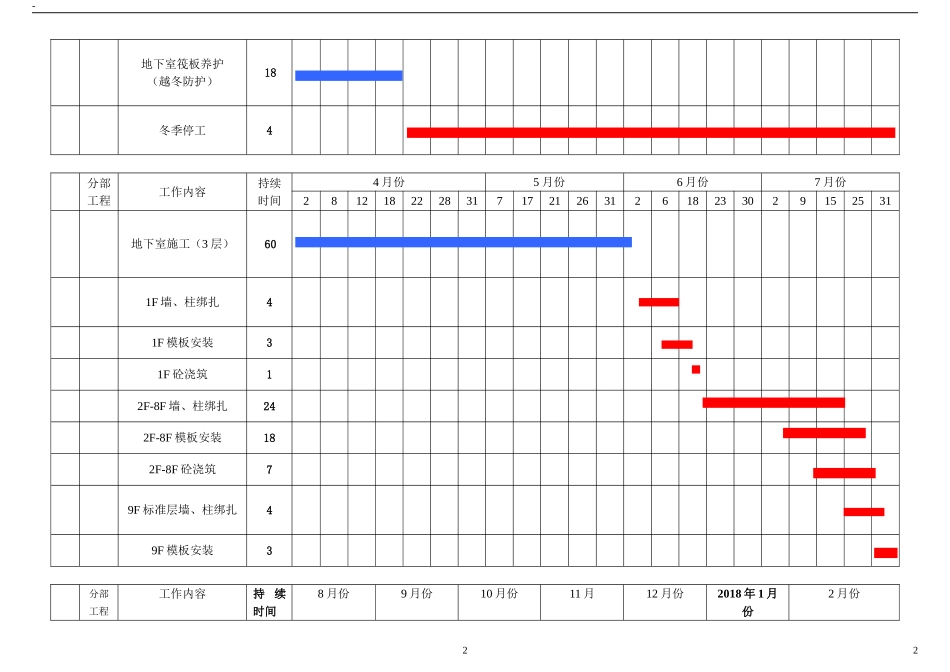

北行商场新建工程施工总进度横道图序号分部工程工作内容持续时间(天)2016年8月份(开工)9月份10月份11月份17142125273157152030210122531712131430地质勘探(报告)10场地平整、三通一平7桩基础施工45土方开挖(桩头处理)50桩基检测40地基验槽1砂石褥垫层2C15垫层2基础SBS防水30防水保护层1筏板施工15分部工程工作内容持续时间12月份2017年1月份2月份3月份2812182228317172126312618232826919311-地下室筏板养护(越冬防护)18冬季停工4分部工程工作内容持续时间4月份5月份6月份7月份2812182228317172126312618233029152531地下室施工(3层)601F墙、柱绑扎41F模板安装31F砼浇筑12F-8F墙、柱绑扎242F-8F模板安装182F-8F砼浇筑79F标准层墙、柱绑扎49F模板安装3分部工程工作内容持续时间8月份9月份10月份11月12月份2018年1月份2月份22-1020318183081831818301528102030102025319F砼浇筑1(10F-25F)主体结构90砌体工程(墙、柱)85抹灰工程(内、外)80卫生间防水施工40门窗工程90安装工程(预埋)75照明、动力、弱电穿线30人防门、防火门安装301F-8F商场公共部分贴砖301F-8F商场外墙饰面砖301F-8F公共部分批白30冬季停工60分部工程工作内容持续时间3月份4月份5月份6月7月份8月份9月份10203181830818318183015281020301020253133-冬季停工15电梯安装60施工电梯和塔吊拆除10地下车库顶板回填5内外网配套施工409F-25F公共部分贴砖30外墙保温、墙面粉饰30给、雨、污水管道15灯具、控制面板安装30路面市政工程20其它
