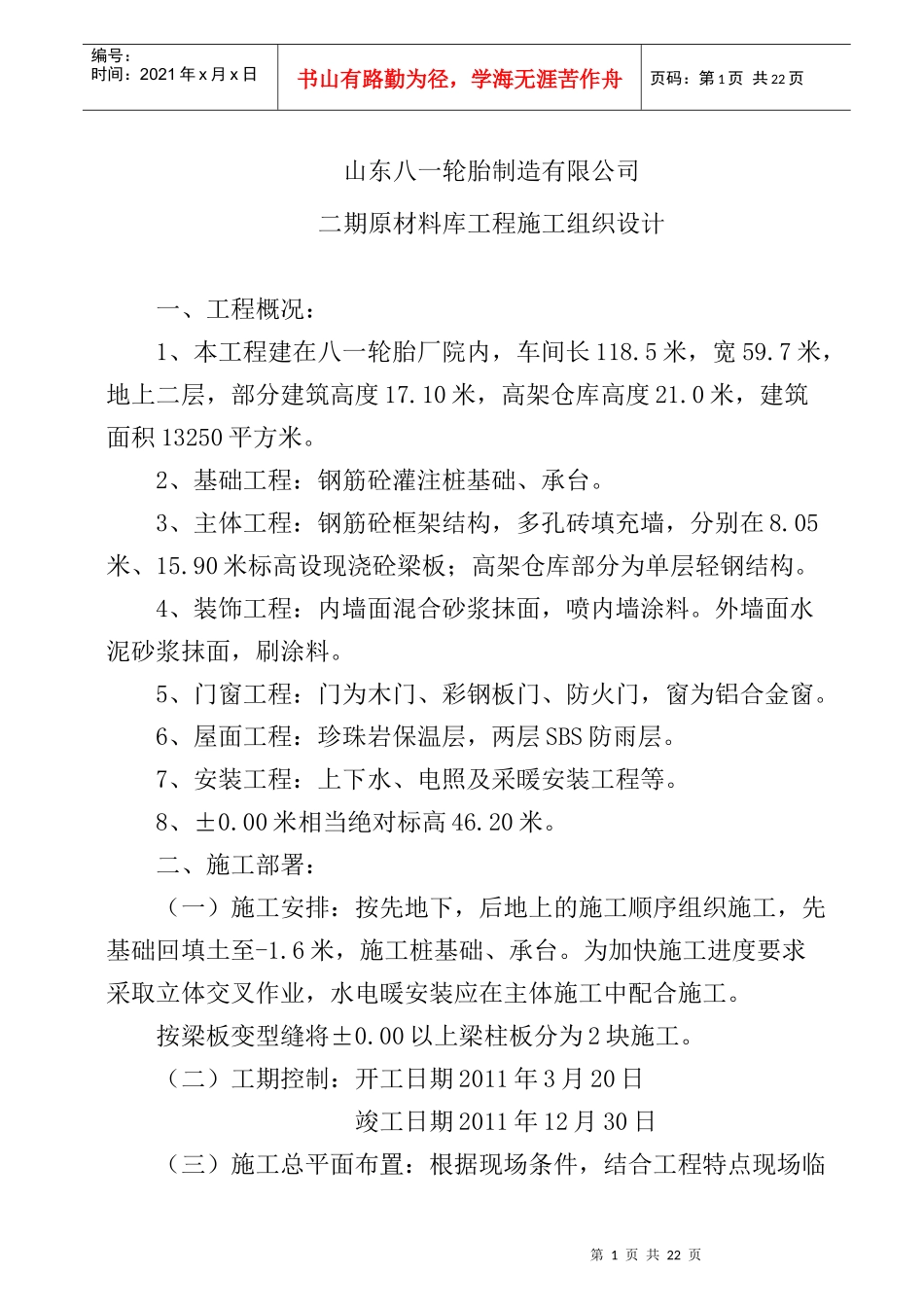

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页山东八一轮胎制造有限公司二期原材料库工程施工组织设计一、工程概况:1、本工程建在八一轮胎厂院内,车间长118
5米,宽59
7米,地上二层,部分建筑高度17
10米,高架仓库高度21
0米,建筑面积13250平方米
2、基础工程:钢筋砼灌注桩基础、承台
3、主体工程:钢筋砼框架结构,多孔砖填充墙,分别在8
05米、15
90米标高设现浇砼梁板;高架仓库部分为单层轻钢结构
4、装饰工程:内墙面混合砂浆抹面,喷内墙涂料
外墙面水泥砂浆抹面,刷涂料
5、门窗工程:门为木门、彩钢板门、防火门,窗为铝合金窗
6、屋面工程:珍珠岩保温层,两层SBS防雨层
7、安装工程:上下水、电照及采暖安装工程等
00米相当绝对标高46
二、施工部署:(一)施工安排:按先地下,后地上的施工顺序组织施工,先基础回填土至-1
6米,施工桩基础、承台
为加快施工进度要求采取立体交叉作业,水电暖安装应在主体施工中配合施工
按梁板变型缝将±0
00以上梁柱板分为2块施工

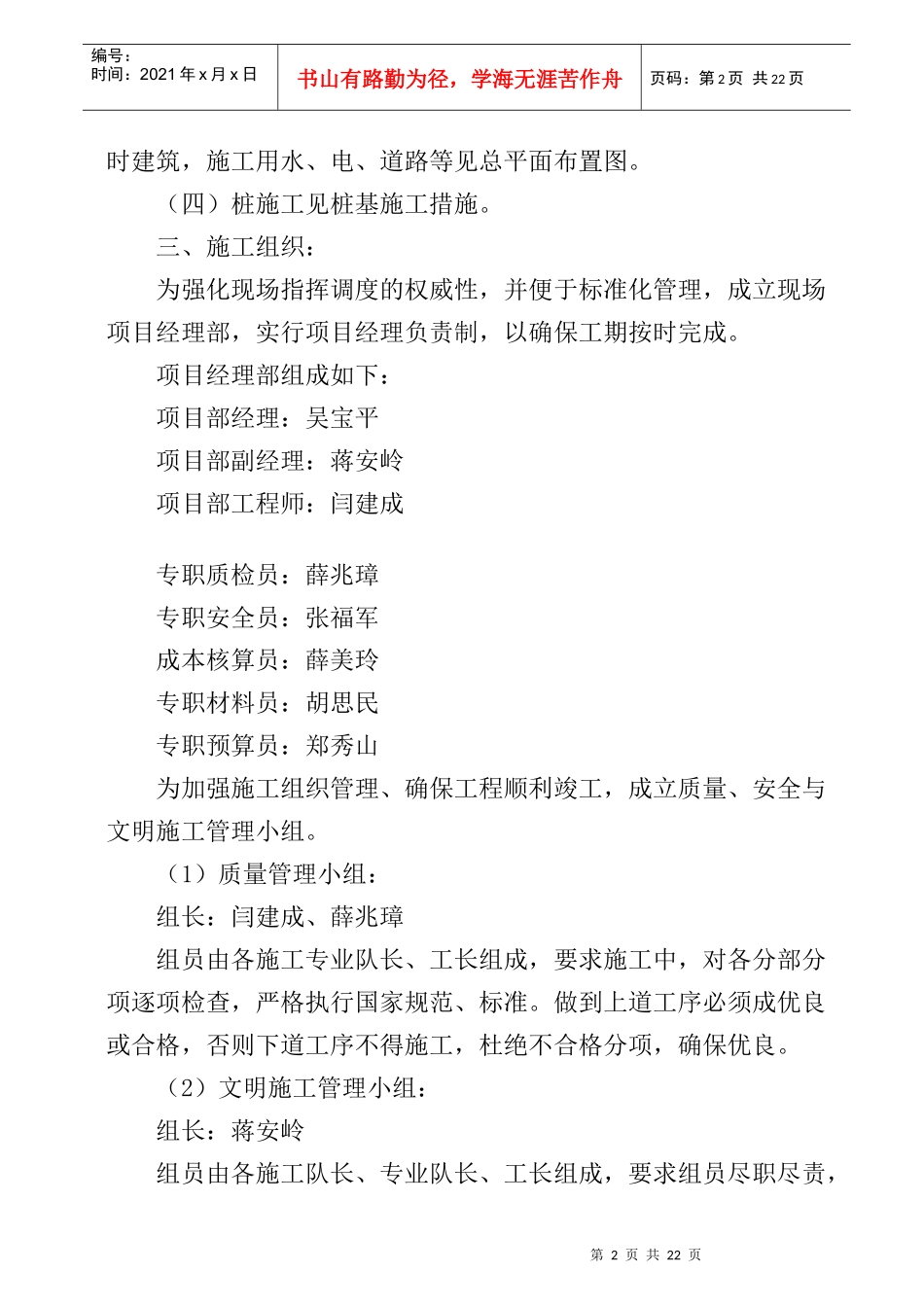

(二)工期控制:开工日期2011年3月20日竣工日期2011年12月30日(三)施工总平面布置:根据现场条件,结合工程特点现场临第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页时建筑,施工用水、电、道路等见总平面布置图
(四)桩施工见桩基施工措施

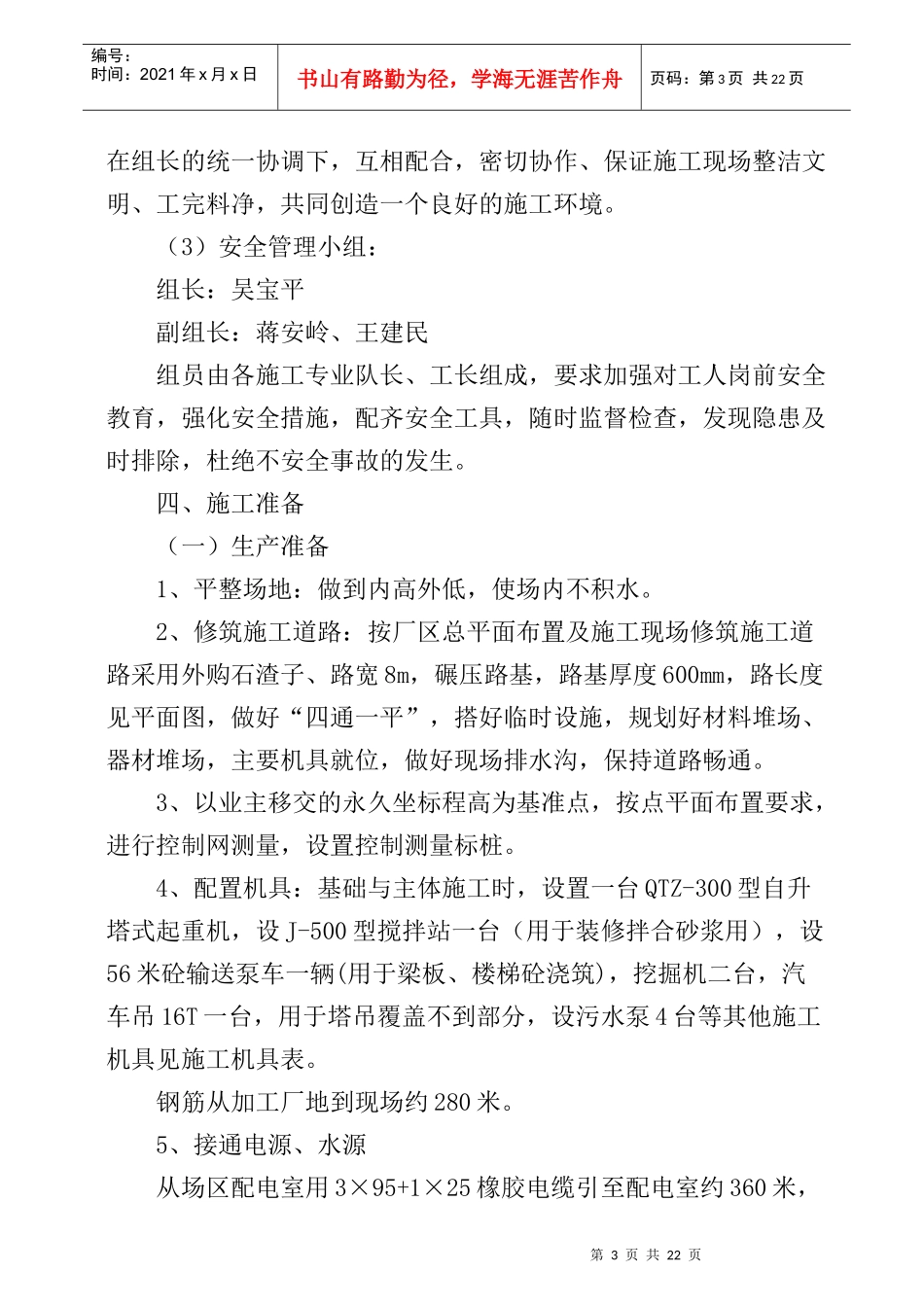

三、施工组织:为强化现场指挥调度的权威性,并便于标准化管理,成立现场项目经理部,实行项目经理负责制,以确保工期按时完成
项目经理部组成如下:项目部经理:吴宝平项目部副经理:蒋安岭项目部工程师:闫建成专职质检员:薛兆璋专职安全员:张福军成本核算员:薛美玲专职材料员:胡思民专职预算员:郑秀山为加强施工组织管理、确保工程顺利竣工,成立质量
