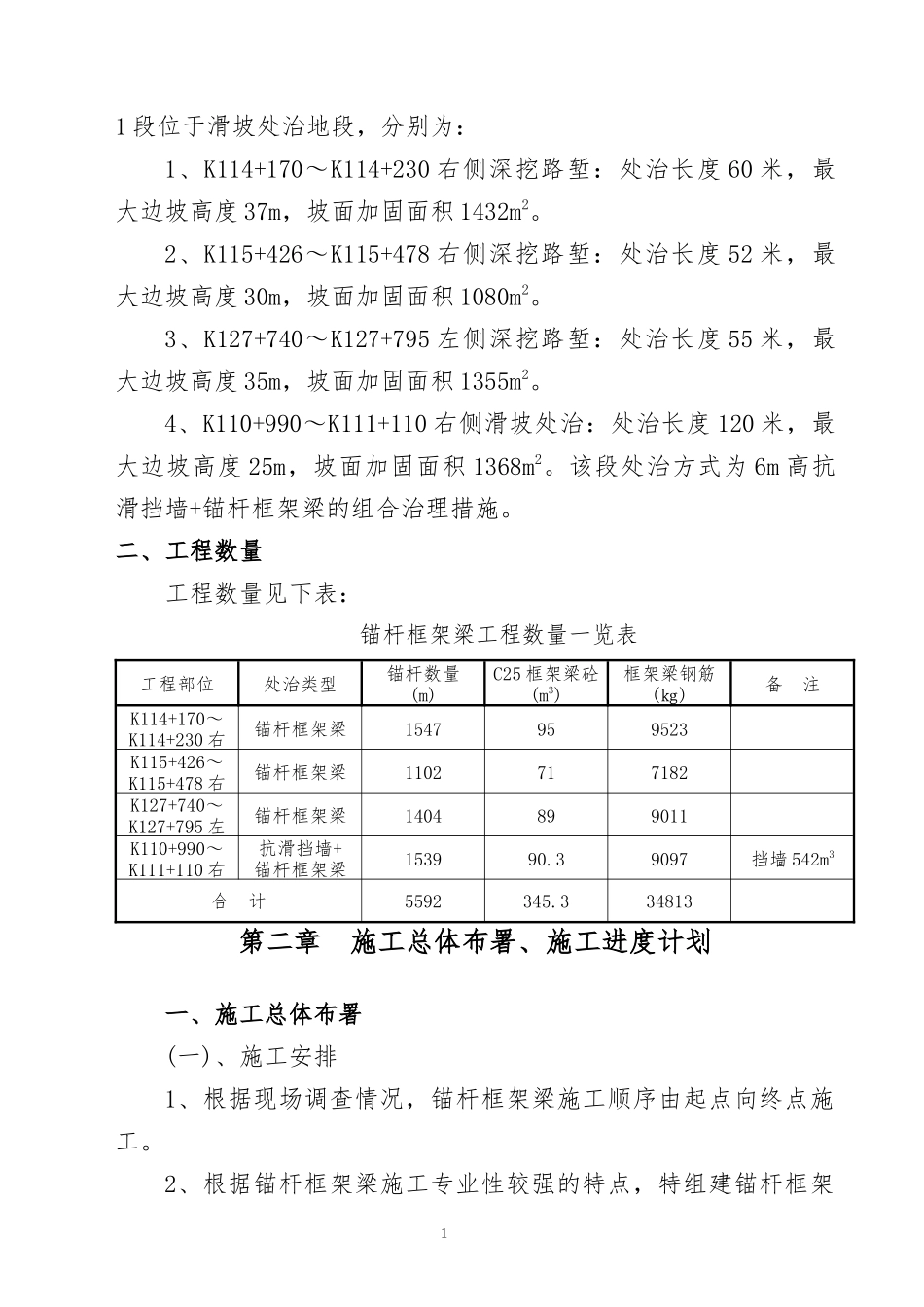

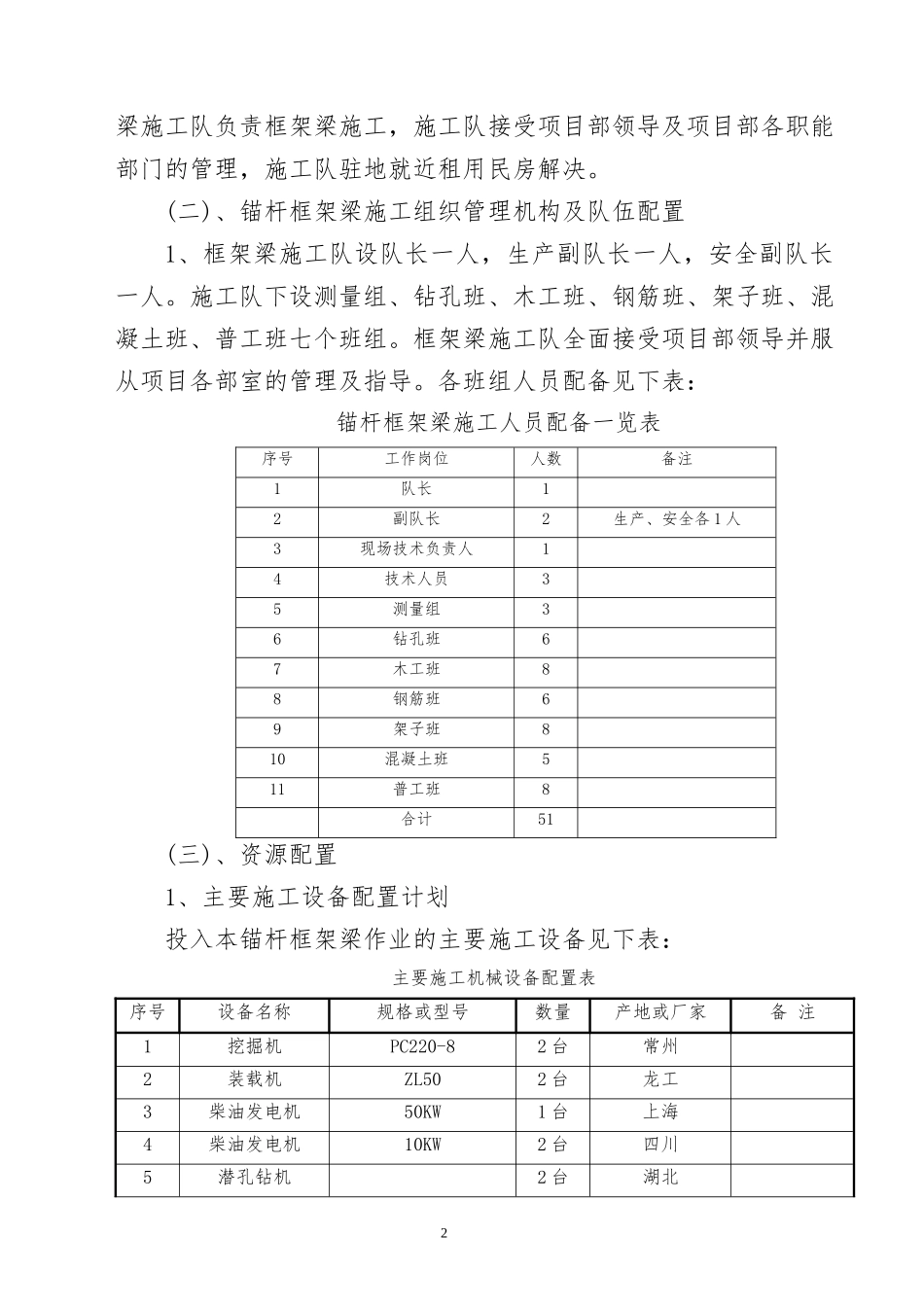

省道216线李子坪至棉桠段改建工程B2合同段锚杆框架梁施工方案锚杆框架梁施工方案编制:审核:道隧集团工程有限公司省道216线李子坪至棉桠段改建工程B2合同段项目经理部二○一四年九月第一章工程概况一、工程情况说明B2合同段共有锚杆框架梁4段,其中3段位于深挖路堑地段,1段位于滑坡处治地段,分别为:1、K114+170~K114+230右侧深挖路堑:处治长度60米,最大边坡高度37m,坡面加固面积1432m2。2、K115+426~K115+478右侧深挖路堑:处治长度52米,最大边坡高度30m,坡面加固面积1080m2。3、K127+740~K127+795左侧深挖路堑:处治长度55米,最大边坡高度35m,坡面加固面积1355m2。4、K110+990~K111+110右侧滑坡处治:处治长度120米,最大边坡高度25m,坡面加固面积1368m2。该段处治方式为6m高抗滑挡墙+锚杆框架梁的组合治理措施。二、工程数量工程数量见下表:锚杆框架梁工程数量一览表工程部位处治类型锚杆数量(m)C25框架梁砼(m3)框架梁钢筋(㎏)备注K114+170~K114+230右锚杆框架梁1547959523K115+426~K115+478右锚杆框架梁1102717182K127+740~K127+795左锚杆框架梁1404899011K110+990~K111+110右抗滑挡墙+锚杆框架梁153990.39097挡墙542m3合计5592345.334813第二章施工总体布署、施工进度计划一、施工总体布署(一)、施工安排1、根据现场调查情况,锚杆框架梁施工顺序由起点向终点施工。2、根据锚杆框架梁施工专业性较强的特点,特组建锚杆框架1梁施工队负责框架梁施工,施工队接受项目部领导及项目部各职能部门的管理,施工队驻地就近租用民房解决。(二)、锚杆框架梁施工组织管理机构及队伍配置1、框架梁施工队设队长一人,生产副队长一人,安全副队长一人。施工队下设测量组、钻孔班、木工班、钢筋班、架子班、混凝土班、普工班七个班组。框架梁施工队全面接受项目部领导并服从项目各部室的管理及指导。各班组人员配备见下表:锚杆框架梁施工人员配备一览表序号工作岗位人数备注1队长12副队长2生产、安全各1人3现场技术负责人14技术人员35测量组36钻孔班67木工班88钢筋班69架子班810混凝土班511普工班8合计51(三)、资源配置1、主要施工设备配置计划投入本锚杆框架梁作业的主要施工设备见下表:主要施工机械设备配置表序号设备名称规格或型号数量产地或厂家备注1挖掘机PC220-82台常州2装载机ZL502台龙工3柴油发电机50KW1台上海4柴油发电机10KW2台四川5潜孔钻机2台湖北26风动凿岩机YT282台甘肃天水7空压机6m32台山东8压浆机2套河南带搅拌机9自卸运输车18t6台红岩10钢筋切断机GQ40A1台11钢筋弯曲机GW401台12电焊机BX1-4002台13插入式振动棒3台14木工锯1台15汽车起重机25T1台徐工16搅拌站JS7502台广元17砼运输车12m34台18料斗1m31个成都19风镐0012台2、主要材料供应计划(1)钢筋:选用攀钢或达钢等大厂生产的钢材,进场后经检验合格方才使用。(2)水泥:采用盐源金冠水泥有限公司生产的P.O42.5水泥。(3)砂:采用小金河砂石厂的天然中砂,该砂经检验符合要求。(4)碎石:选购经检测合格的木里县达尔吉砂石厂的5-16、16-31.5mm两种级配的碎石。(5)外加剂:选用四川吉龙化学建材公司生产的缓凝高性能减水剂。二、施工进度计划1、锚杆框架梁施工计划开完工时间如下:(1)K110+990~K111+110右侧:2014年10月5日至2014年11月15日(含抗滑挡墙)。(2)K114+170~K114+230右侧:2014年10月25日至2014年311月31日。(3)K115+426~K115+478右侧:2014年11月15日至2014年12月20日。(4)K127+740~K127+795左侧:2014年12月5日至2015年1月15日。第三章主要工程项目的施工方案、施工方法一、施工前的准备工作1、项目部总工组织各部室技术人员、工区长、班组长对施工图纸进行复核、审查及学习,务必做到让每位都领会设计意图,并熟悉各部位的尺寸及施工方法。2、由项目部各相关部室牵头,组织对进场员工的安全及技术教育并交底。3、组织对进场员工的技术培训,使之熟练掌握必备的技能。4、做好原材料的进场、取样及检测工作。5、测量组做好框架梁施工段落内的导线点及水准点布设、测量及成果报签工作。二、锚杆框架梁各工序项目的施工方法锚杆框架梁施工流程为:施工准备→测量放样→坡外截水沟施工(如有)...
