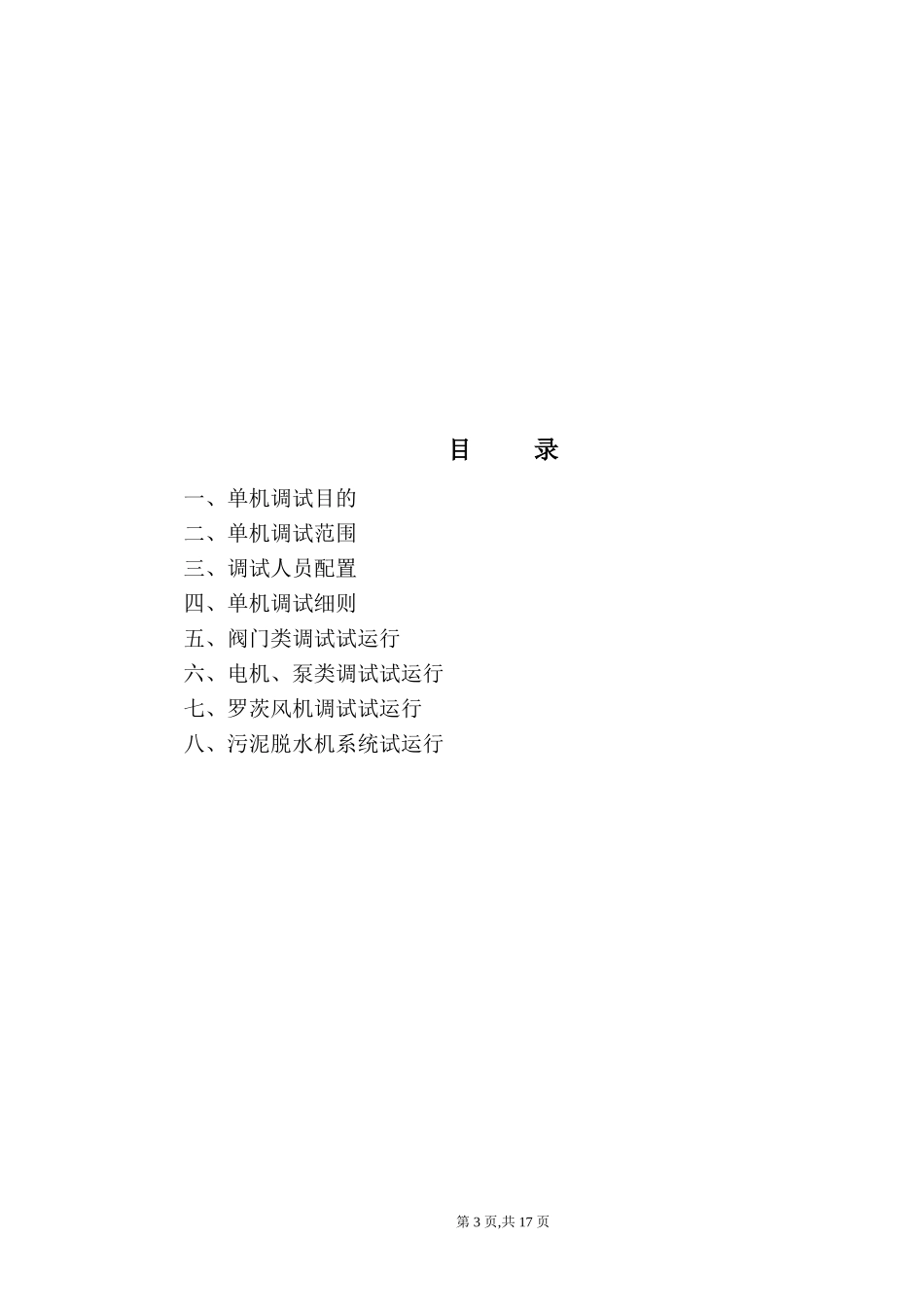

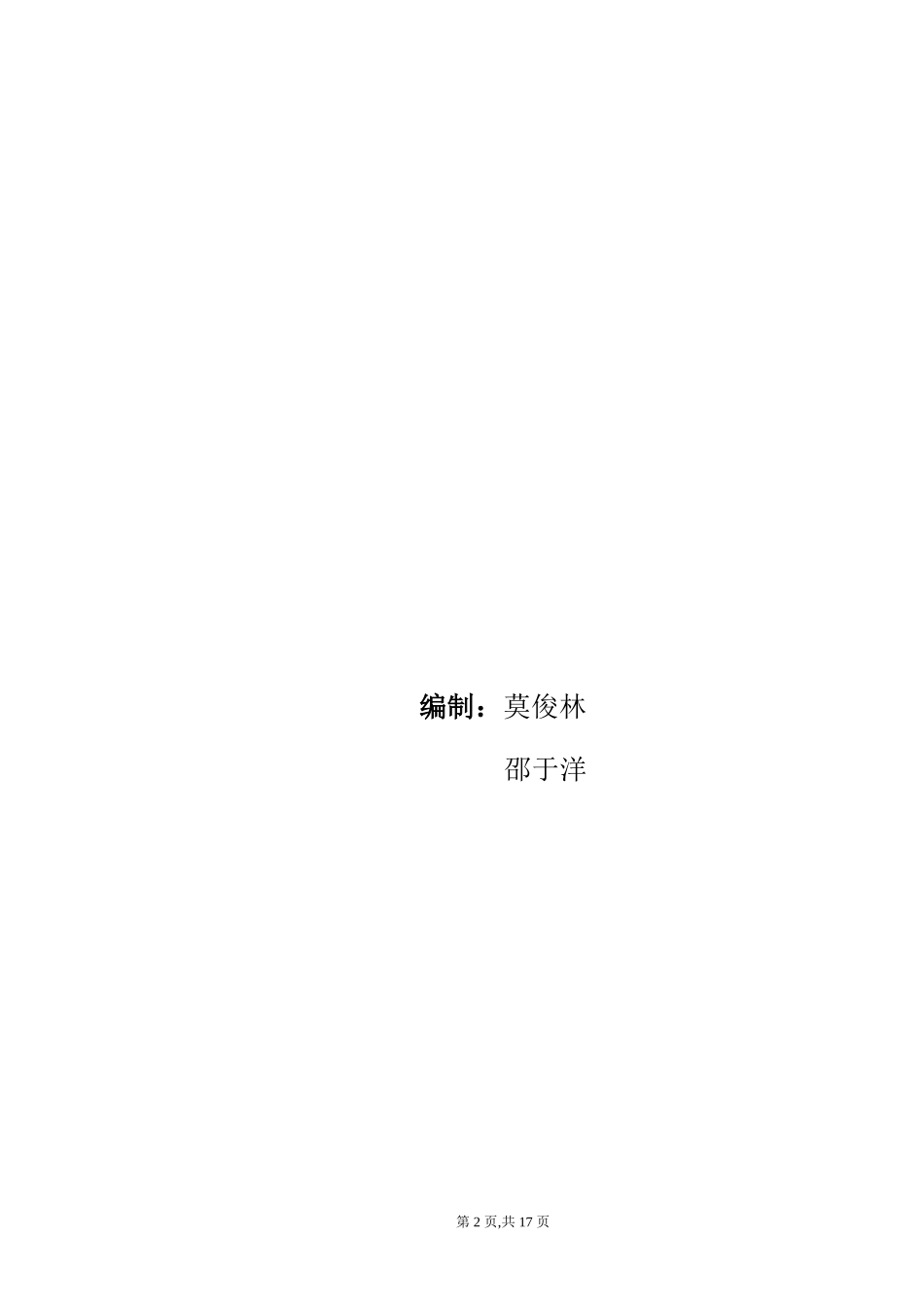

南通观音山污水处理厂建设工程生产区单机调试运行方案南通观音山水质净化有限公司二00七年八月编制第1页,共17页编制:莫俊林邵于洋第2页,共17页目录一、单机调试目的二、单机调试范围三、调试人员配置四、单机调试细则五、阀门类调试试运行六、电机、泵类调试试运行七、罗茨风机调试试运行八、污泥脱水机系统试运行第3页,共17页一、单机调试目的1、检验各个构筑物中的细部结构尺寸、闭水情况、熟悉各部位功能,测定构筑物及其设备性能;2、检查各设备机组运转情况,并做好详细的检测记录;3、对试车过程发现的存在问题逐一分析解决
二、单机调试范围污水处理单元设备格栅间及进水泵房格栅、潜水泵、启闭机水解池阀门改良SBR池潜水泵、潜水搅拌机、阀门、滗水器加氯接触池二氧化氯发生器系统鼓风机房鼓风机、阀门储泥池潜水搅拌机、阀门污泥浓缩脱水机房脱水机系统、药剂配置系统三、调试人员配置1、单机调试领导小组:业主单位:莫俊林、邵于洋、左春华监理单位:沈士兵安装单位:徐永林2、单机调试参加人员:业主方人员:5人安装方人员:4人其他配套人员:3人设备供方:阀门厂家滗水器厂家鼓风机及脱水机厂家潜水泵及潜水搅拌机厂家二氧化氯发生器厂家预处理设备厂家合计:12人第4页,共17页注:调试人员按设备试运转情况随时调动
3、参加调试的人员必须服从领导小组人员的统一指挥,不得擅自操作、不得随意改动
4、单机调试时间:由施工单位与业主、监理协商确定
四、单机调试细则1、调试条件:(1)土建构筑物全部施工完成;(2)设备安装完成;(3)电气安装完成;(4)管道安装完成;(5)相关配套项目,含人员、仪器,原水及进排管线,安全措施均已完善
2、调试准备:(1)组成调试运行专门小组,含土建、设备、电气、管线等施工人员以及设计代表、业主代表与监理工程师共同参与;(2)拟定调试及试运行计划安排;(3)准备必要的排水及抽水设备及机工具等;(4)
