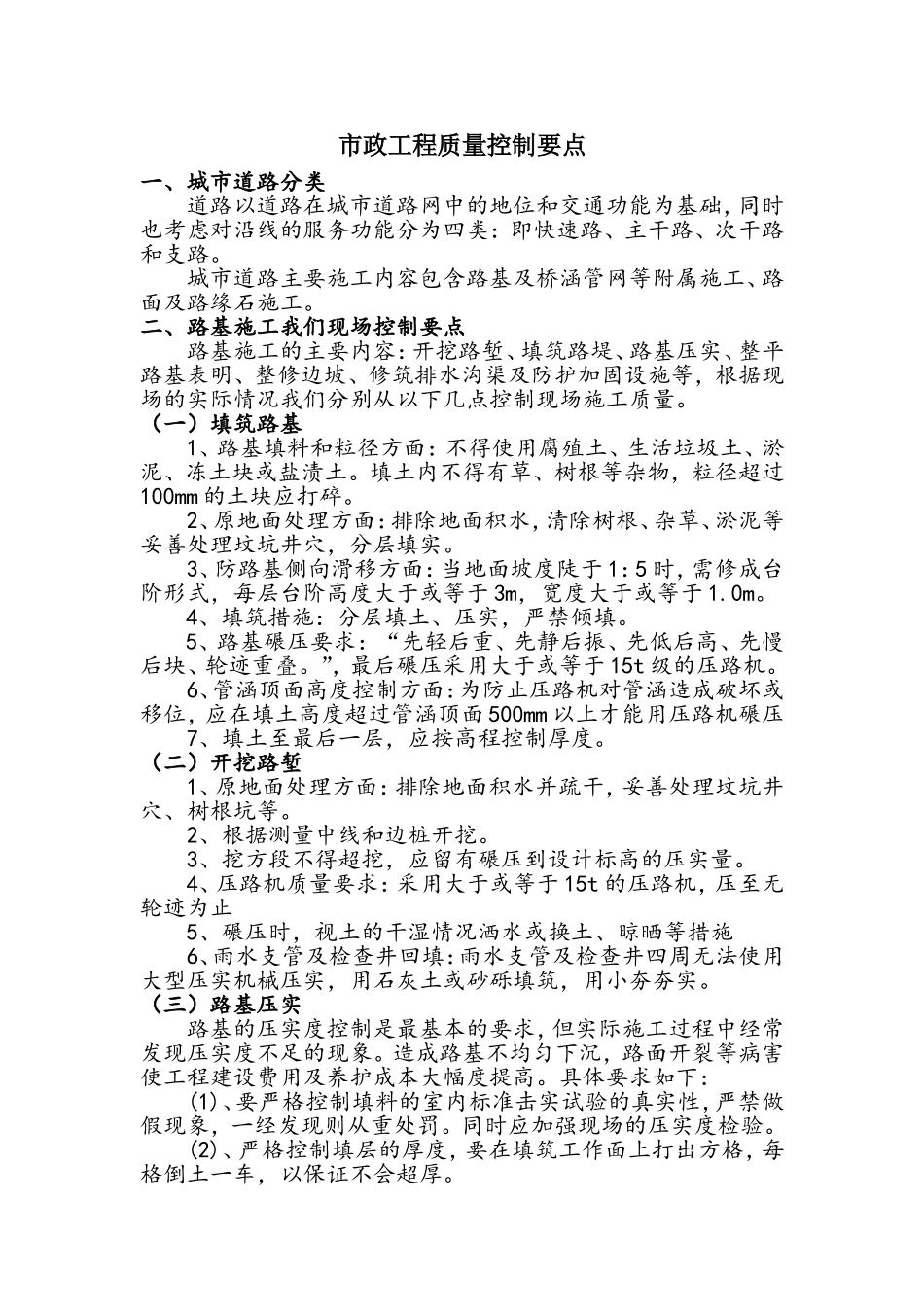

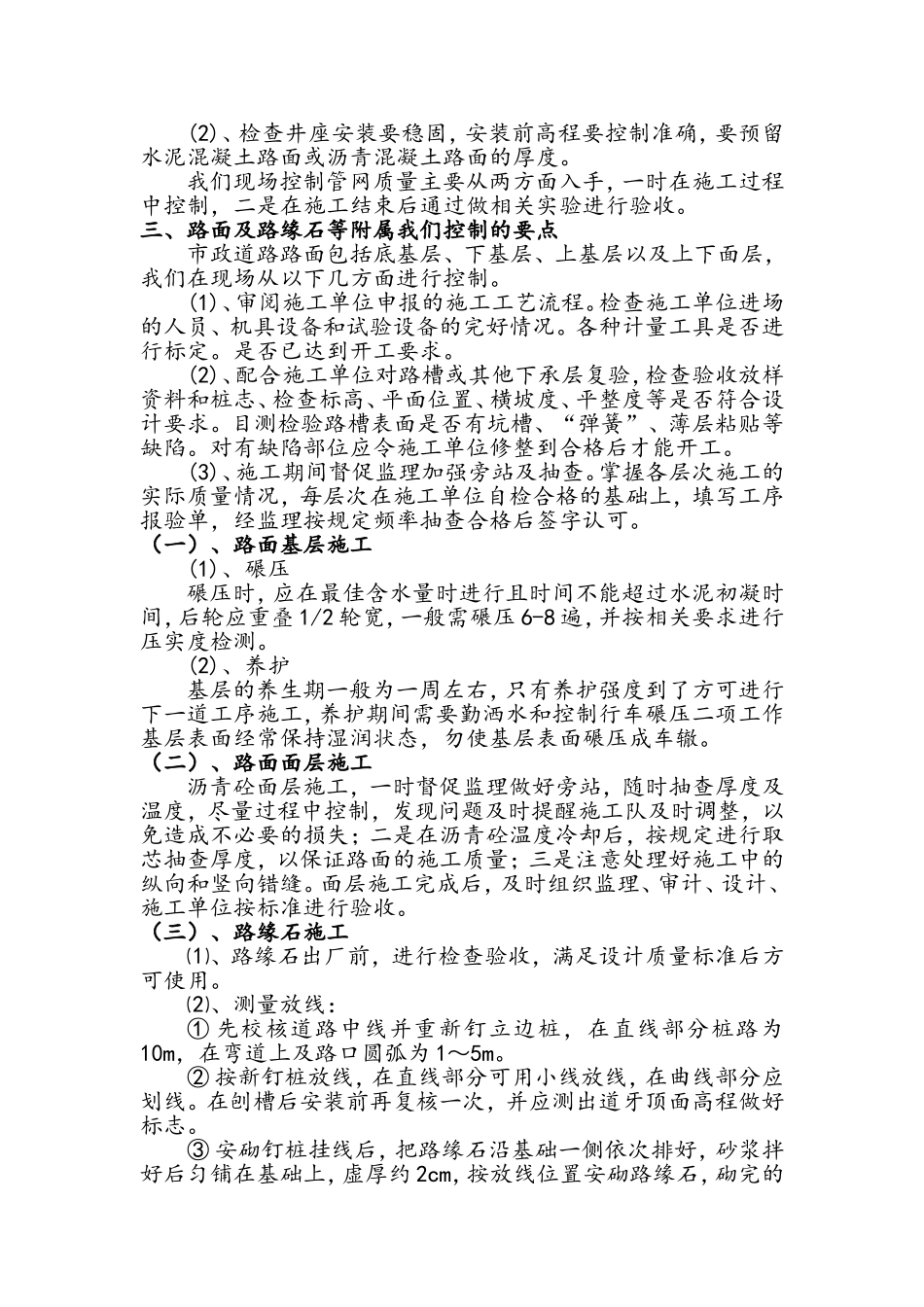

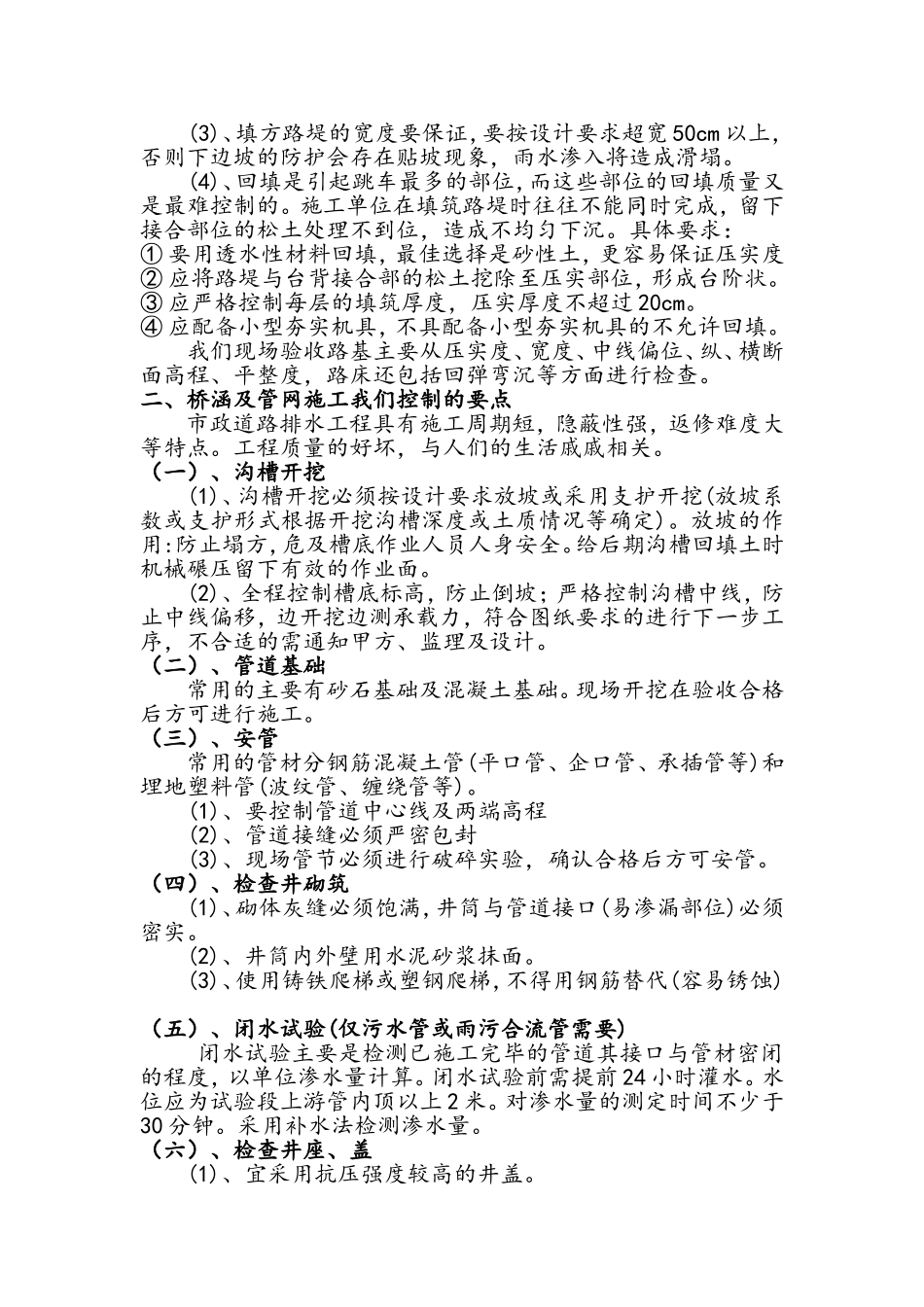

市政工程质量控制要点一、城市道路分类道路以道路在城市道路网中的地位和交通功能为基础,同时也考虑对沿线的服务功能分为四类:即快速路、主干路、次干路和支路。城市道路主要施工内容包含路基及桥涵管网等附属施工、路面及路缘石施工。二、路基施工我们现场控制要点路基施工的主要内容:开挖路堑、填筑路堤、路基压实、整平路基表明、整修边坡、修筑排水沟渠及防护加固设施等,根据现场的实际情况我们分别从以下几点控制现场施工质量。(一)填筑路基1、路基填料和粒径方面:不得使用腐殖土、生活垃圾土、淤泥、冻土块或盐渍土。填土内不得有草、树根等杂物,粒径超过100mm的土块应打碎。2、原地面处理方面:排除地面积水,清除树根、杂草、淤泥等妥善处理坟坑井穴,分层填实。3、防路基侧向滑移方面:当地面坡度陡于1:5时,需修成台阶形式,每层台阶高度大于或等于3m,宽度大于或等于1.0m。4、填筑措施:分层填土、压实,严禁倾填。5、路基碾压要求:“先轻后重、先静后振、先低后高、先慢后块、轮迹重叠。”,最后碾压采用大于或等于15t级的压路机。6、管涵顶面高度控制方面:为防止压路机对管涵造成破坏或移位,应在填土高度超过管涵顶面500mm以上才能用压路机碾压7、填土至最后一层,应按高程控制厚度。(二)开挖路堑1、原地面处理方面:排除地面积水并疏干,妥善处理坟坑井穴、树根坑等。2、根据测量中线和边桩开挖。3、挖方段不得超挖,应留有碾压到设计标高的压实量。4、压路机质量要求:采用大于或等于15t的压路机,压至无轮迹为止5、碾压时,视土的干湿情况洒水或换土、晾晒等措施6、雨水支管及检查井回填:雨水支管及检查井四周无法使用大型压实机械压实,用石灰土或砂砾填筑,用小夯夯实。(三)路基压实路基的压实度控制是最基本的要求,但实际施工过程中经常发现压实度不足的现象。造成路基不均匀下沉,路面开裂等病害使工程建设费用及养护成本大幅度提高。具体要求如下:(1)、要严格控制填料的室内标准击实试验的真实性,严禁做假现象,一经发现则从重处罚。同时应加强现场的压实度检验。(2)、严格控制填层的厚度,要在填筑工作面上打出方格,每格倒土一车,以保证不会超厚。(3)、填方路堤的宽度要保证,要按设计要求超宽50cm以上,否则下边坡的防护会存在贴坡现象,雨水渗入将造成滑塌。(4)、回填是引起跳车最多的部位,而这些部位的回填质量又是最难控制的。施工单位在填筑路堤时往往不能同时完成,留下接合部位的松土处理不到位,造成不均匀下沉。具体要求:①要用透水性材料回填,最佳选择是砂性土,更容易保证压实度②应将路堤与台背接合部的松土挖除至压实部位,形成台阶状。③应严格控制每层的填筑厚度,压实厚度不超过20cm。④应配备小型夯实机具,不具配备小型夯实机具的不允许回填。我们现场验收路基主要从压实度、宽度、中线偏位、纵、横断面高程、平整度,路床还包括回弹弯沉等方面进行检查。二、桥涵及管网施工我们控制的要点市政道路排水工程具有施工周期短,隐蔽性强,返修难度大等特点。工程质量的好坏,与人们的生活戚戚相关。(一)、沟槽开挖(1)、沟槽开挖必须按设计要求放坡或采用支护开挖(放坡系数或支护形式根据开挖沟槽深度或土质情况等确定)。放坡的作用:防止塌方,危及槽底作业人员人身安全。给后期沟槽回填土时机械碾压留下有效的作业面。(2)、全程控制槽底标高,防止倒坡;严格控制沟槽中线,防止中线偏移,边开挖边测承载力,符合图纸要求的进行下一步工序,不合适的需通知甲方、监理及设计。(二)、管道基础常用的主要有砂石基础及混凝土基础。现场开挖在验收合格后方可进行施工。(三)、安管常用的管材分钢筋混凝土管(平口管、企口管、承插管等)和埋地塑料管(波纹管、缠绕管等)。(1)、要控制管道中心线及两端高程(2)、管道接缝必须严密包封(3)、现场管节必须进行破碎实验,确认合格后方可安管。(四)、检查井砌筑(1)、砌体灰缝必须饱满,井筒与管道接口(易渗漏部位)必须密实。(2)、井筒内外壁用水泥砂浆抹面。(3)、使用铸铁爬梯或塑钢爬梯,不得用钢筋替代(容易锈蚀)(五)、闭水试验(仅污水管或雨污合流管需要)闭水试验主要是...
