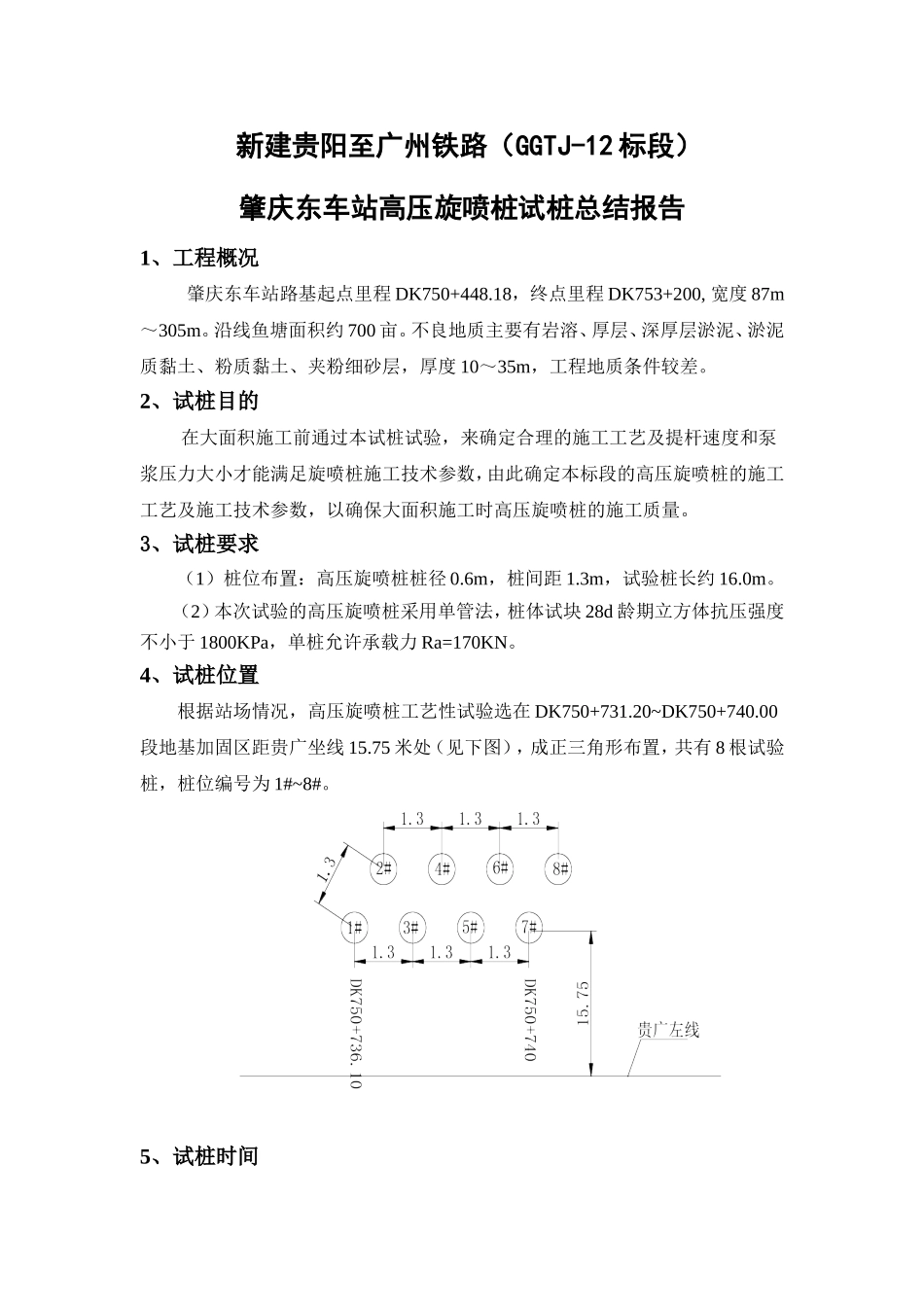

新建贵阳至广州铁路(GGTJ-12标段)肇庆东车站高压旋喷桩试桩总结报告1、工程概况肇庆东车站路基起点里程DK750+448
18,终点里程DK753+200,宽度87m~305m
沿线鱼塘面积约700亩
不良地质主要有岩溶、厚层、深厚层淤泥、淤泥质黏土、粉质黏土、夹粉细砂层,厚度10~35m,工程地质条件较差
2、试桩目的在大面积施工前通过本试桩试验,来确定合理的施工工艺及提杆速度和泵浆压力大小才能满足旋喷桩施工技术参数,由此确定本标段的高压旋喷桩的施工工艺及施工技术参数,以确保大面积施工时高压旋喷桩的施工质量
3、试桩要求(1)桩位布置:高压旋喷桩桩径0
6m,桩间距1
3m,试验桩长约16
(2)本次试验的高压旋喷桩采用单管法,桩体试块28d龄期立方体抗压强度不小于1800KPa,单桩允许承载力Ra=170KN
4、试桩位置根据站场情况,高压旋喷桩工艺性试验选在DK750+731
20~DK750+740
00段地基加固区距贵广坐线15
75米处(见下图),成正三角形布置,共有8根试验桩,桩位编号为1#~8#
5、试桩时间高压旋喷桩的试桩工作于2010年3月31日开始,在2010年4月3日全部完成

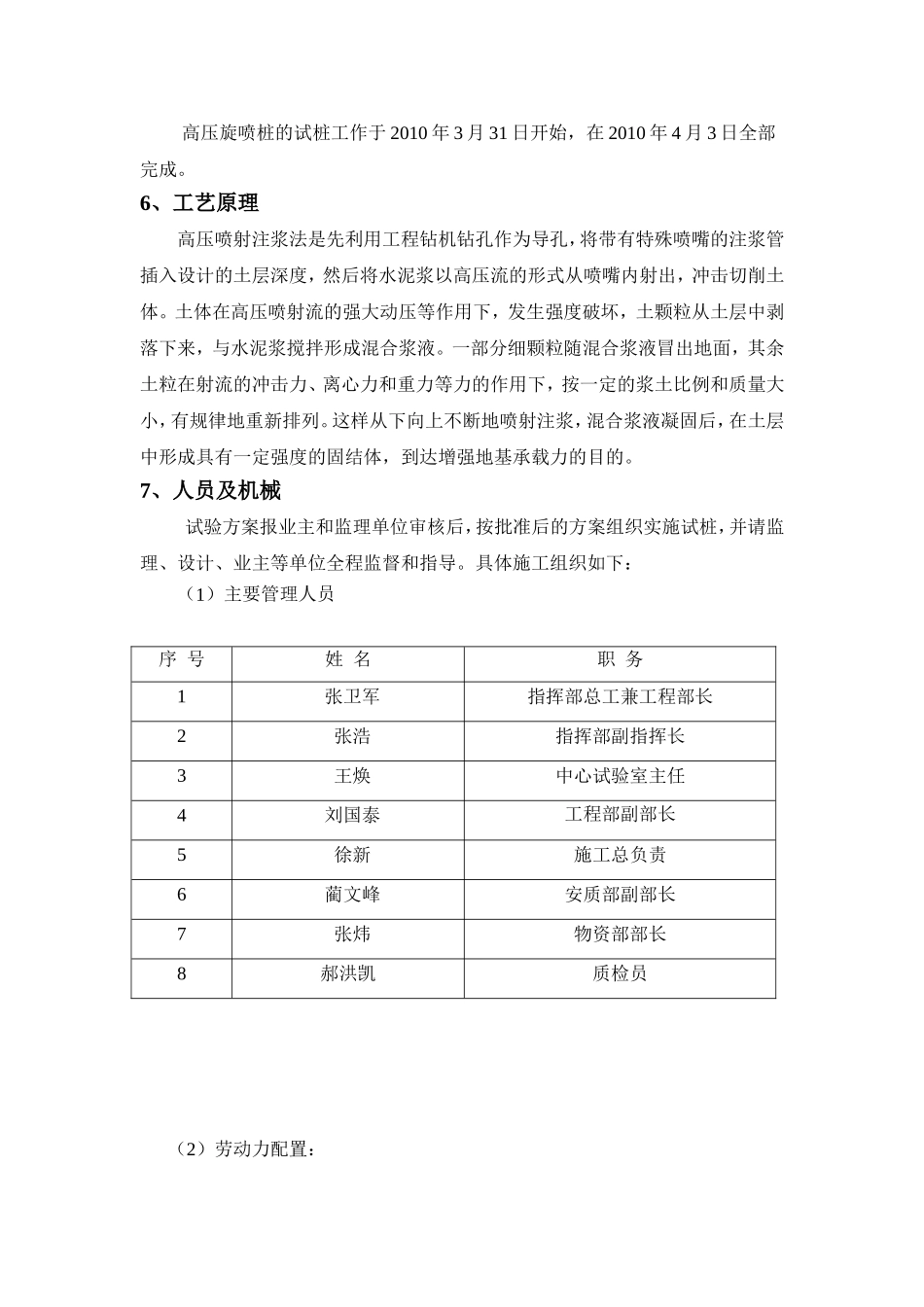

6、工艺原理高压喷射注浆法是先利用工程钻机钻孔作为导孔,将带有特殊喷嘴的注浆管插入设计的土层深度,然后将水泥浆以高压流的形式从喷嘴内射出,冲击切削土体
土体在高压喷射流的强大动压等作用下,发生强度破坏,土颗粒从土层中剥落下来,与水泥浆搅拌形成混合浆液
一部分细颗粒随混合浆液冒出地面,其余土粒在射流的冲击力、离心力和重力等力的作用下,按一定的浆土比例和质量大小,有规律地重新排列
这样从下向上不断地喷射注浆,混合浆液凝固后,在土层中形成具有一定强度的固结体,到达增强地基承载力的目的

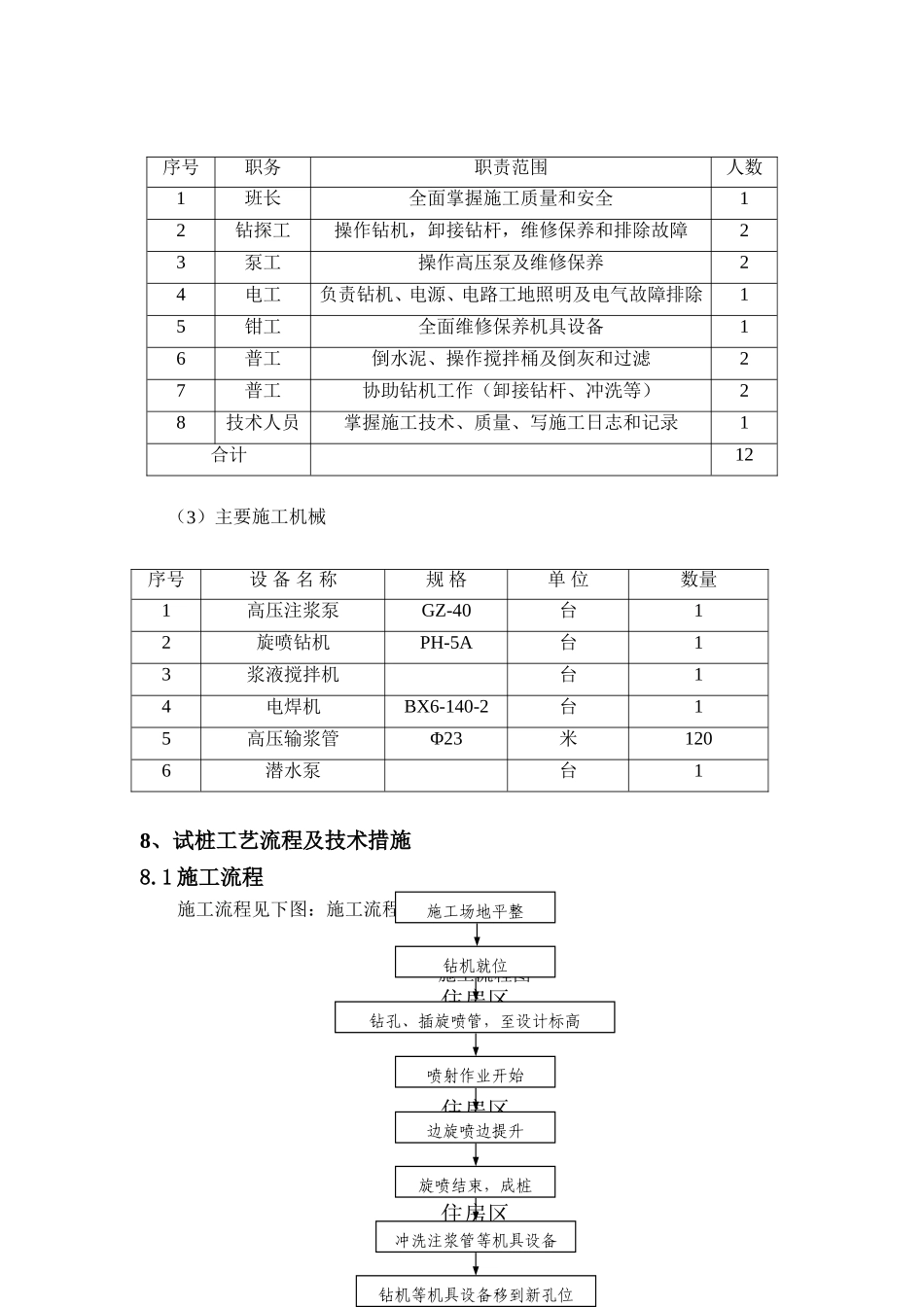

7、人员及机械试验方案报业主和监理单位审核后,按批准后的方案组织实施试桩,并请监理、设计、
