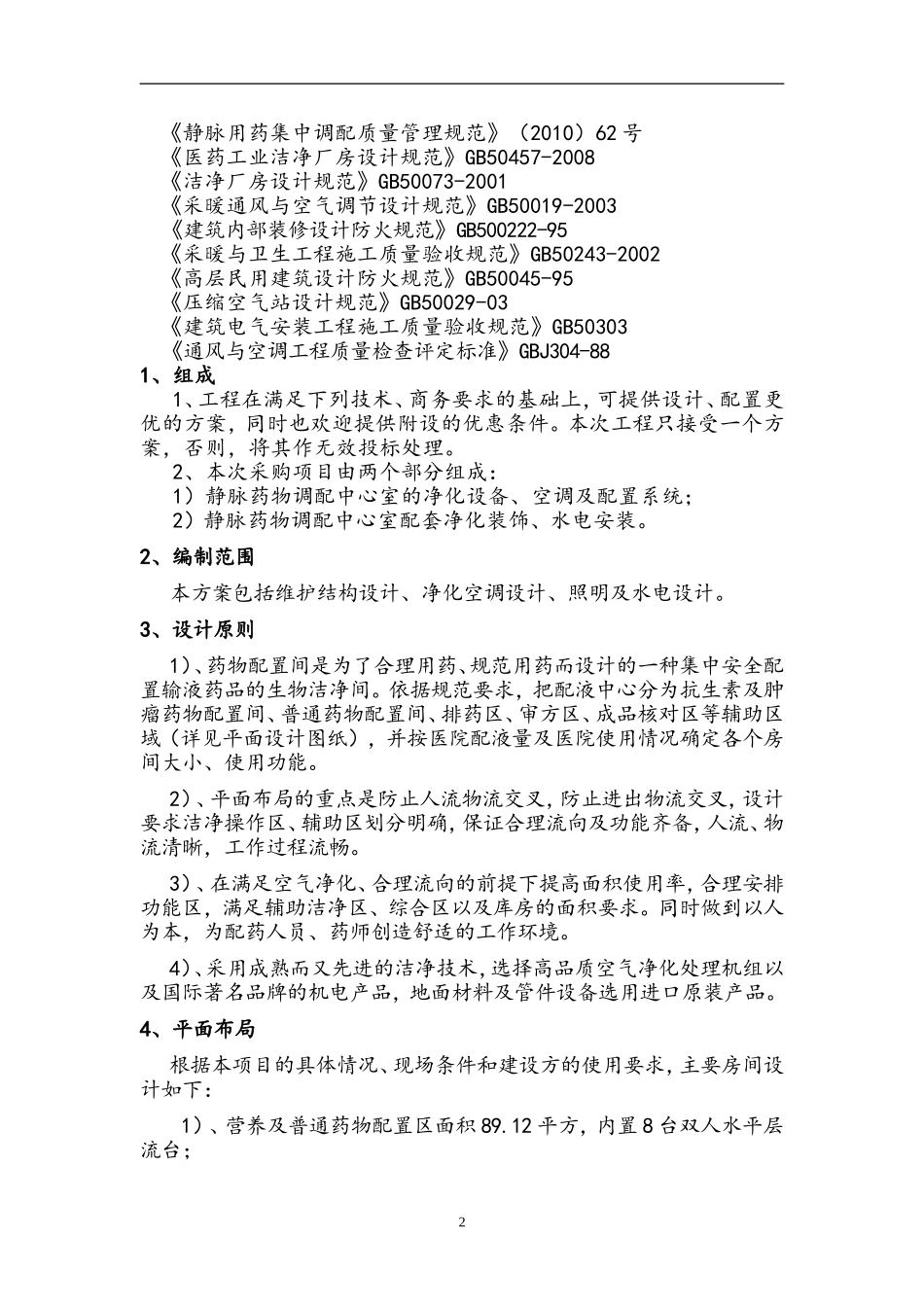

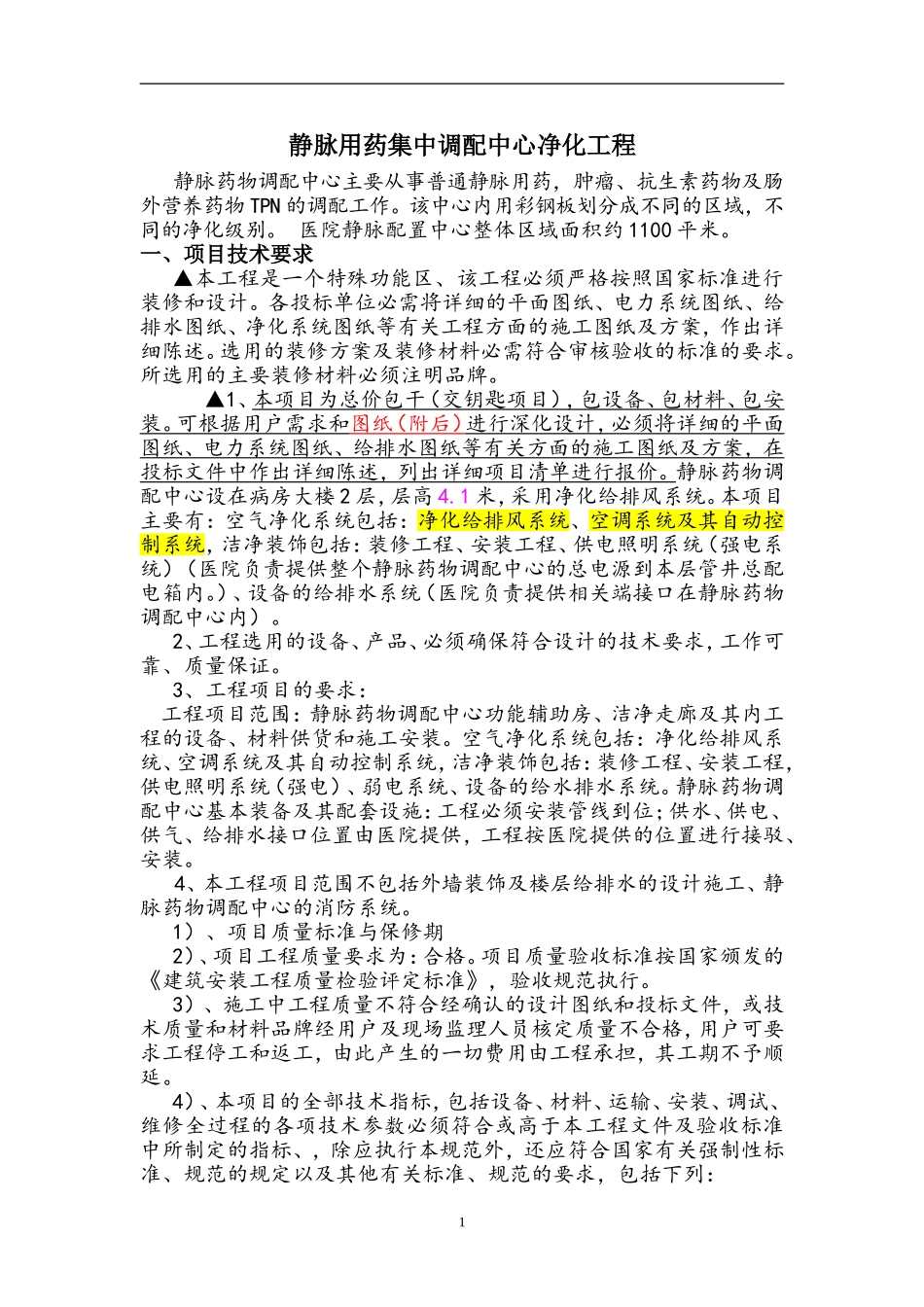

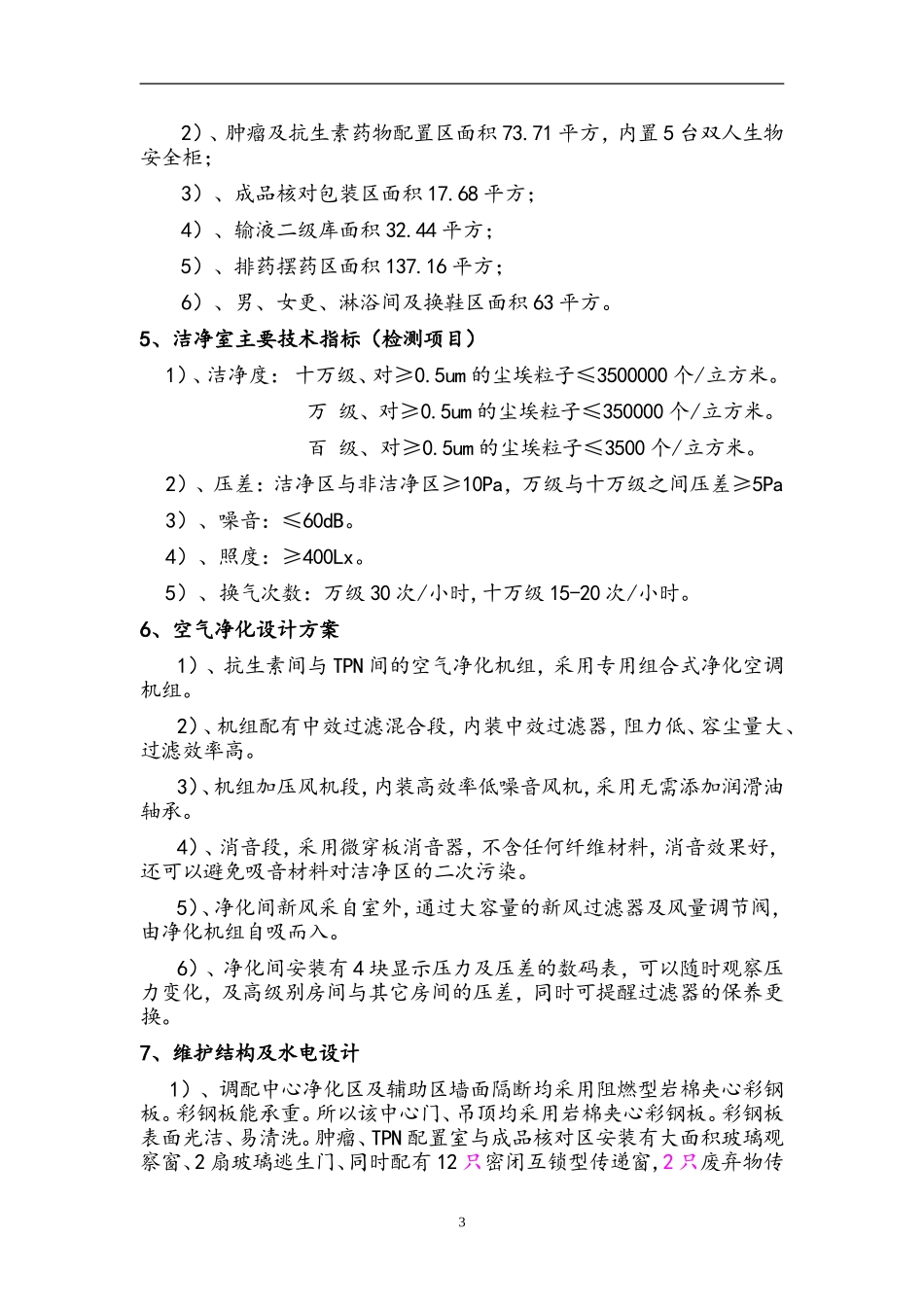

1静脉用药集中调配中心净化工程静脉药物调配中心主要从事普通静脉用药,肿瘤、抗生素药物及肠外营养药物TPN的调配工作。该中心内用彩钢板划分成不同的区域,不同的净化级别。医院静脉配置中心整体区域面积约1100平米。一、项目技术要求▲本工程是一个特殊功能区、该工程必须严格按照国家标准进行装修和设计。各投标单位必需将详细的平面图纸、电力系统图纸、给排水图纸、净化系统图纸等有关工程方面的施工图纸及方案,作出详细陈述。选用的装修方案及装修材料必需符合审核验收的标准的要求。所选用的主要装修材料必须注明品牌。▲1、本项目为总价包干(交钥匙项目),包设备、包材料、包安装。可根据用户需求和图纸(附后)进行深化设计,必须将详细的平面图纸、电力系统图纸、给排水图纸等有关方面的施工图纸及方案,在投标文件中作出详细陈述,列出详细项目清单进行报价。静脉药物调配中心设在病房大楼2层,层高4.1米,采用净化给排风系统。本项目主要有:空气净化系统包括:净化给排风系统、空调系统及其自动控制系统,洁净装饰包括:装修工程、安装工程、供电照明系统(强电系统)(医院负责提供整个静脉药物调配中心的总电源到本层管井总配电箱内。)、设备的给排水系统(医院负责提供相关端接口在静脉药物调配中心内)。2、工程选用的设备、产品、必须确保符合设计的技术要求,工作可靠、质量保证。3、工程项目的要求:工程项目范围:静脉药物调配中心功能辅助房、洁净走廊及其内工程的设备、材料供货和施工安装。空气净化系统包括:净化给排风系统、空调系统及其自动控制系统,洁净装饰包括:装修工程、安装工程,供电照明系统(强电)、弱电系统、设备的给水排水系统。静脉药物调配中心基本装备及其配套设施:工程必须安装管线到位;供水、供电、供气、给排水接口位置由医院提供,工程按医院提供的位置进行接驳、安装。4、本工程项目范围不包括外墙装饰及楼层给排水的设计施工、静脉药物调配中心的消防系统。1)、项目质量标准与保修期2)、项目工程质量要求为:合格。项目质量验收标准按国家颁发的《建筑安装工程质量检验评定标准》,验收规范执行。3)、施工中工程质量不符合经确认的设计图纸和投标文件,或技术质量和材料品牌经用户及现场监理人员核定质量不合格,用户可要求工程停工和返工,由此产生的一切费用由工程承担,其工期不予顺延。4)、本项目的全部技术指标,包括设备、材料、运输、安装、调试、维修全过程的各项技术参数必须符合或高于本工程文件及验收标准中所制定的指标、,除应执行本规范外,还应符合国家有关强制性标准、规范的规定以及其他有关标准、规范的要求,包括下列:2《静脉用药集中调配质量管理规范》(2010)62号《医药工业洁净厂房设计规范》GB50457-2008《洁净厂房设计规范》GB50073-2001《采暖通风与空气调节设计规范》GB50019-2003《建筑内部装修设计防火规范》GB500222-95《采暖与卫生工程施工质量验收规范》GB50243-2002《高层民用建筑设计防火规范》GB50045-95《压缩空气站设计规范》GB50029-03《建筑电气安装工程施工质量验收规范》GB50303《通风与空调工程质量检查评定标准》GBJ304-881、组成1、工程在满足下列技术、商务要求的基础上,可提供设计、配置更优的方案,同时也欢迎提供附设的优惠条件。本次工程只接受一个方案,否则,将其作无效投标处理。2、本次采购项目由两个部分组成:1)静脉药物调配中心室的净化设备、空调及配置系统;2)静脉药物调配中心室配套净化装饰、水电安装。2、编制范围本方案包括维护结构设计、净化空调设计、照明及水电设计。3、设计原则1)、药物配置间是为了合理用药、规范用药而设计的一种集中安全配置输液药品的生物洁净间。依据规范要求,把配液中心分为抗生素及肿瘤药物配置间、普通药物配置间、排药区、审方区、成品核对区等辅助区域(详见平面设计图纸),并按医院配液量及医院使用情况确定各个房间大小、使用功能。2)、平面布局的重点是防止人流物流交叉,防止进出物流交叉,设计要求洁净操作区、辅助区划分明确,保证合理流向及功能齐备,人流、物流清晰,工作过程流畅。3)、在满足空气净...
