劳动力、机械设备和材料投入计划
一、劳动力投入计划施工劳务层是在施工过程中的实际操作人员,是施工质量、进度、安全文明施工的最直接的保证者
故我公司在选择劳务层操作人员时原则为:在我公司劳务优良的人员名册中选择具有良好的质量、安全意识;具有较高的施工技术等级;具有相类似工程施工经验的施工劳务人员
劳务层的划分为三大类:第一类为专业化强的技术工种,其中包括机操工、机修工、维修电工、焊工等,这些人员均为我公司曾经参与过相类似工程的施工,具有丰富的经验,持有相应之上岗操作证的人员
第二类为普通技术工种,配备包括木工、石工、钢筋工、混凝土工、绿化工、水电安装工等,并施工过类似工程施工人员为主进行组建
第三类为非技术工种,此类人员的来源为长期与我公司合作的成建制施工劳务队伍,进场人员具有一定的素质
劳务层组织由公司人力资源部根据项目部的每月工程的工作量、进度、质量要求,选择确定具有综合园林景观工程施工能力、经验丰富的劳务队伍,并办理好各项用工手续,在全公司进行平衡调配,并以确保施工顺利为最基本之原则

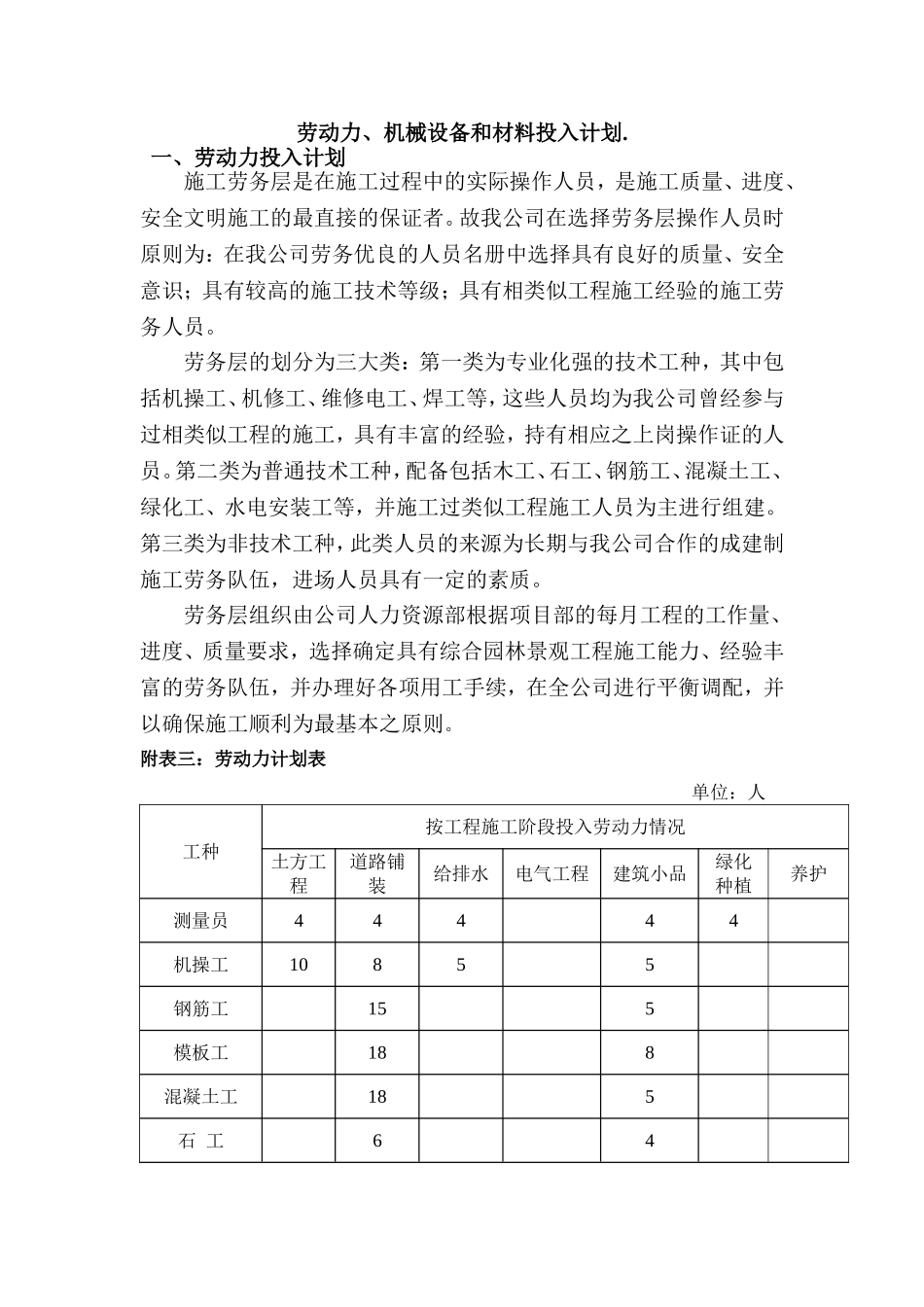

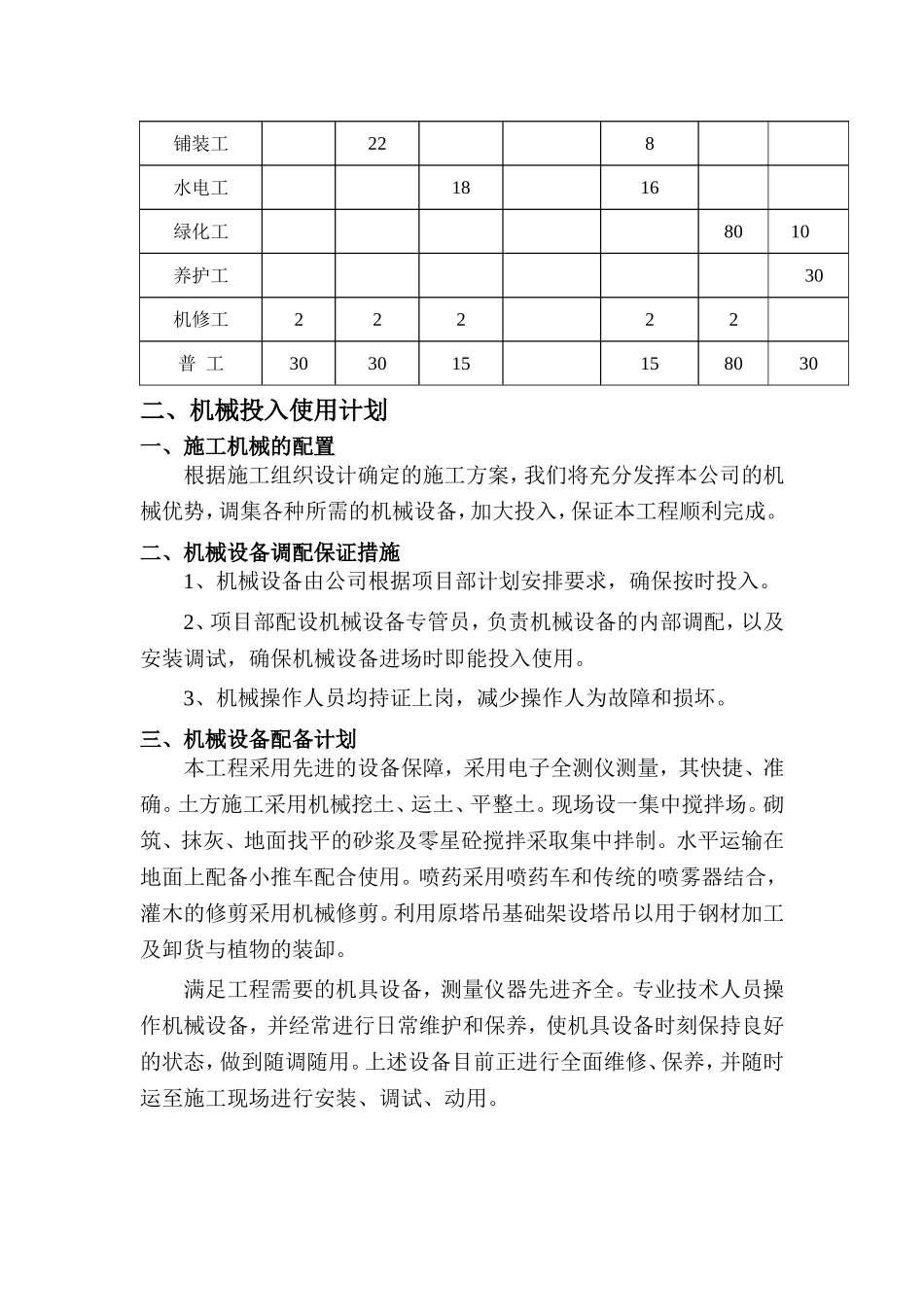

附表三:劳动力计划表单位:人工种按工程施工阶段投入劳动力情况土方工程道路铺装给排水电气工程建筑小品绿化种植养护测量员44444机操工10855钢筋工155模板工188混凝土工185石工64铺装工228水电工1816绿化工8010养护工30机修工22222普工303015158030二、机械投入使用计划一、施工机械的配置根据施工组织设计确定的施工方案,我们将充分发挥本公司的机械优势,调集各种所需的机械设备,加大投入,保证本工程顺利完成
二、机械设备调配保证措施1、机械设备由公司根据项目部计划安排要求,确保按时投入
2、项目部配设机械设备专管员,负责机械设备的内部调配,以及安装调试,确保机械设备进场时即能投入使用
3、机械操作人员均持证上岗,减少操作人为故障和损坏

三、机械设备配备计划本工程采
