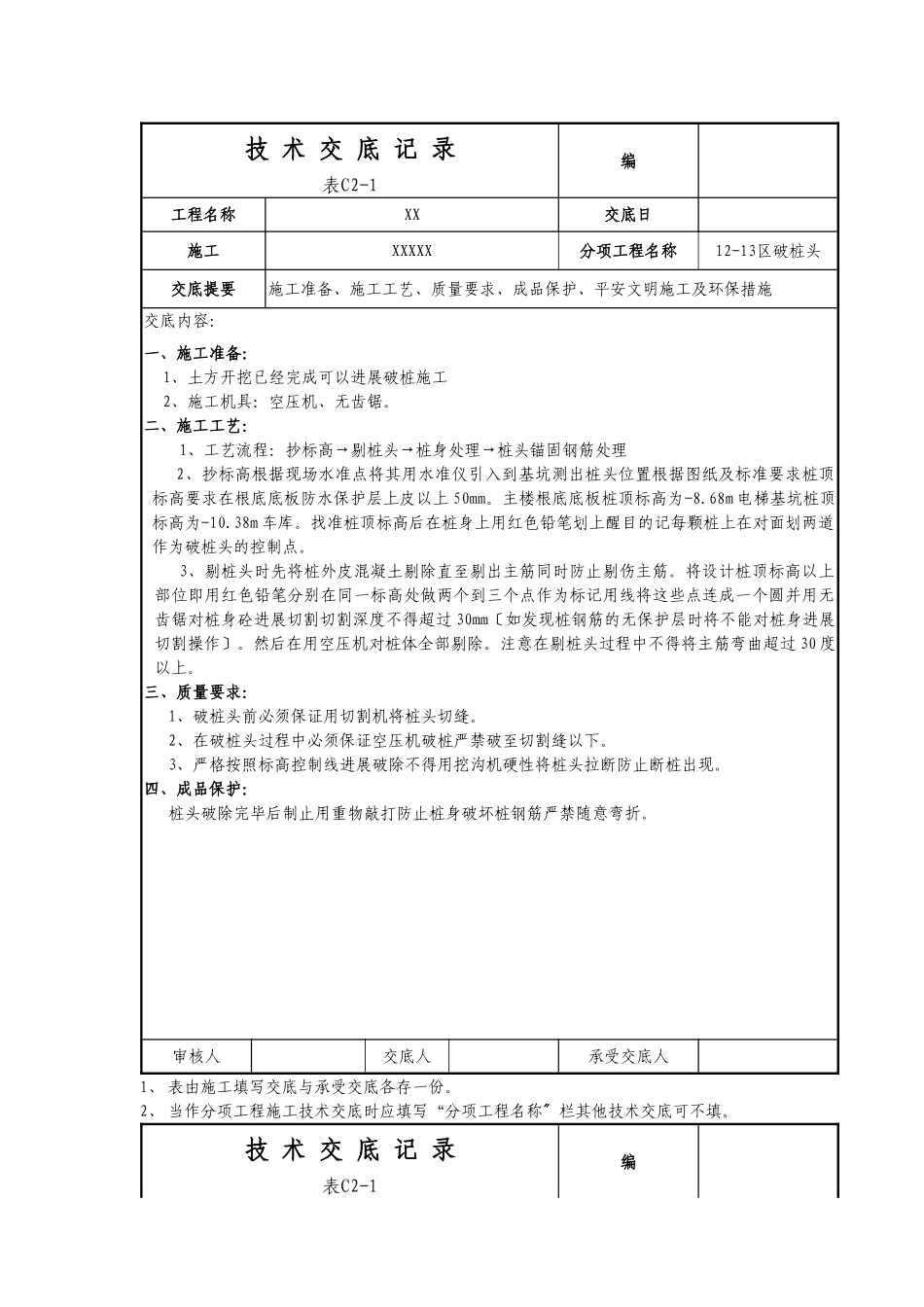

技术交底记录表C2-1编工程名称XX交底日施工XXXXX分项工程名称12-13区破桩头交底提要施工准备、施工工艺、质量要求、成品保护、平安文明施工及环保措施交底内容:一、施工准备:1、土方开挖已经完成可以进展破桩施工2、施工机具:空压机、无齿锯
二、施工工艺:1、工艺流程:抄标高→剔桩头→桩身处理→桩头锚固钢筋处理2、抄标高根据现场水准点将其用水准仪引入到基坑测出桩头位置根据图纸及标准要求桩顶标高要求在根底底板防水保护层上皮以上50mm
主楼根底底板桩顶标高为-8
68m电梯基坑桩顶标高为-10
找准桩顶标高后在桩身上用红色铅笔划上醒目的记每颗桩上在对面划两道作为破桩头的控制点
3、剔桩头时先将桩外皮混凝土剔除直至剔出主筋同时防止剔伤主筋
将设计桩顶标高以上部位即用红色铅笔分别在同一标高处做两个到三个点作为标记用线将这些点连成一个圆并用无齿锯对桩身砼进展切割切割深度不得超过30mm〔如发现桩钢筋的无保护层时将不能对桩身进展切割操作〕
然后在用空压机对桩体全部剔除
注意在剔桩头过程中不得将主筋弯曲超过30度以上
三、质量要求:1、破桩头前必须保证用切割机将桩头切缝
2、在破桩头过程中必须保证空压机破桩严禁破至切割缝以下
3、严格按照标高控制线进展破除不得用挖沟机硬性将桩头拉断防止断桩出现
四、成品保护:桩头破除完毕后制止用重物敲打防止桩身破坏桩钢筋严禁随意弯折
审核人交底人承受交底人1、表由施工填写交底与承受交底各存一份
2、当作分项工程施工技术交底时应填写“分项工程名称栏其他技术交底可不填
