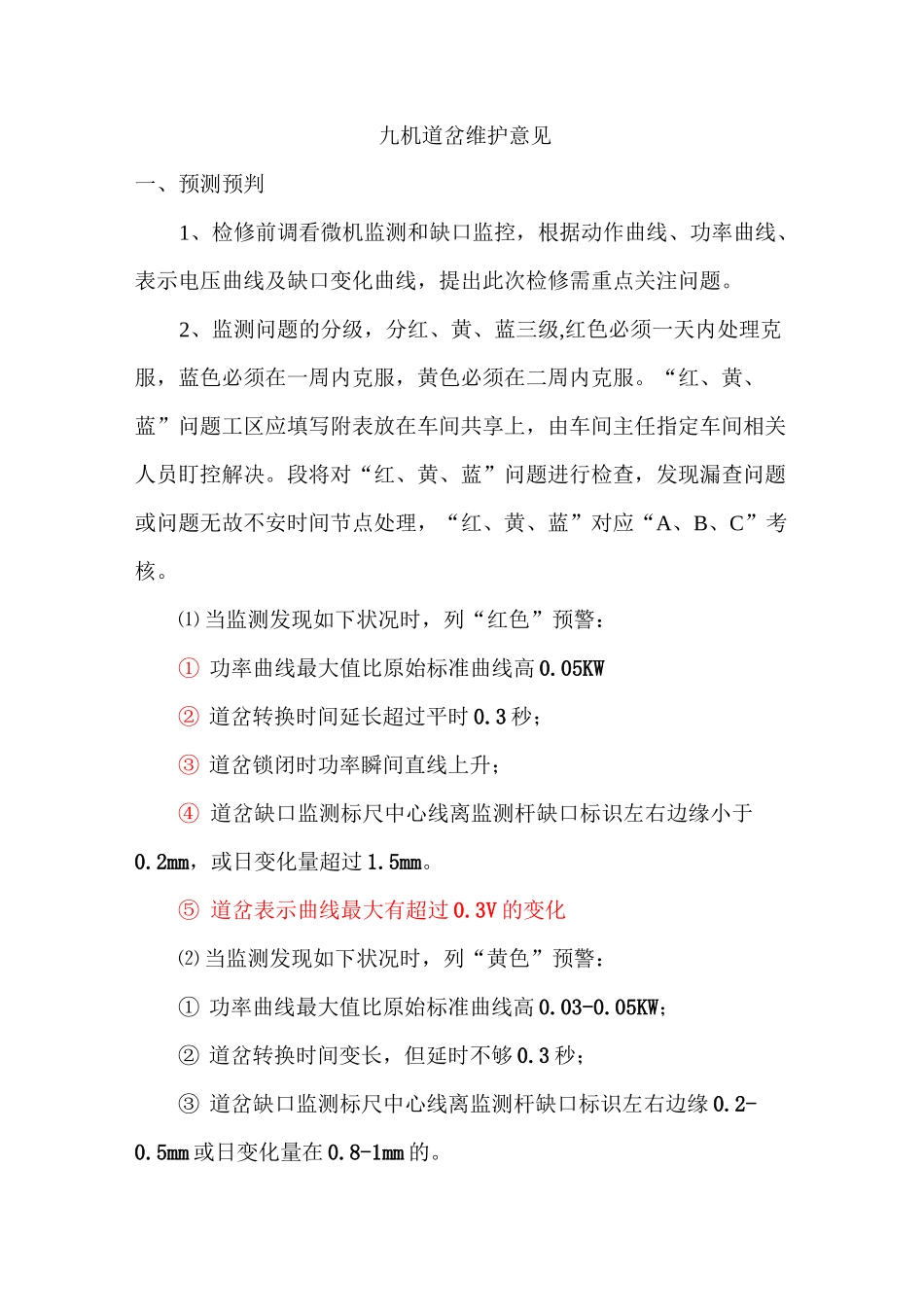

九机道岔维护意见一、预测预判1、检修前调看微机监测和缺口监控,根据动作曲线、功率曲线、表示电压曲线及缺口变化曲线,提出此次检修需重点关注问题
2、监测问题的分级,分红、黄、蓝三级,红色必须一天内处理克服,蓝色必须在一周内克服,黄色必须在二周内克服
“红、黄、蓝”问题工区应填写附表放在车间共享上,由车间主任指定车间相关人员盯控解决
段将对“红、黄、蓝”问题进行检查,发现漏查问题或问题无故不安时间节点处理,“红、黄、蓝”对应“A、B、C”考核
⑴当监测发现如下状况时,列“红色”预警:①功率曲线最大值比原始标准曲线高0
05KW②道岔转换时间延长超过平时0
3秒;③道岔锁闭时功率瞬间直线上升;④道岔缺口监测标尺中心线离监测杆缺口标识左右边缘小于0
2mm,或日变化量超过1
⑤道岔表示曲线最大有超过0
3V的变化⑵当监测发现如下状况时,列“黄色”预警:①功率曲线最大值比原始标准曲线高0
05KW;②道岔转换时间变长,但延时不够0
3秒;③道岔缺口监测标尺中心线离监测杆缺口标识左右边缘0
5mm或日变化量在0
8-1mm的

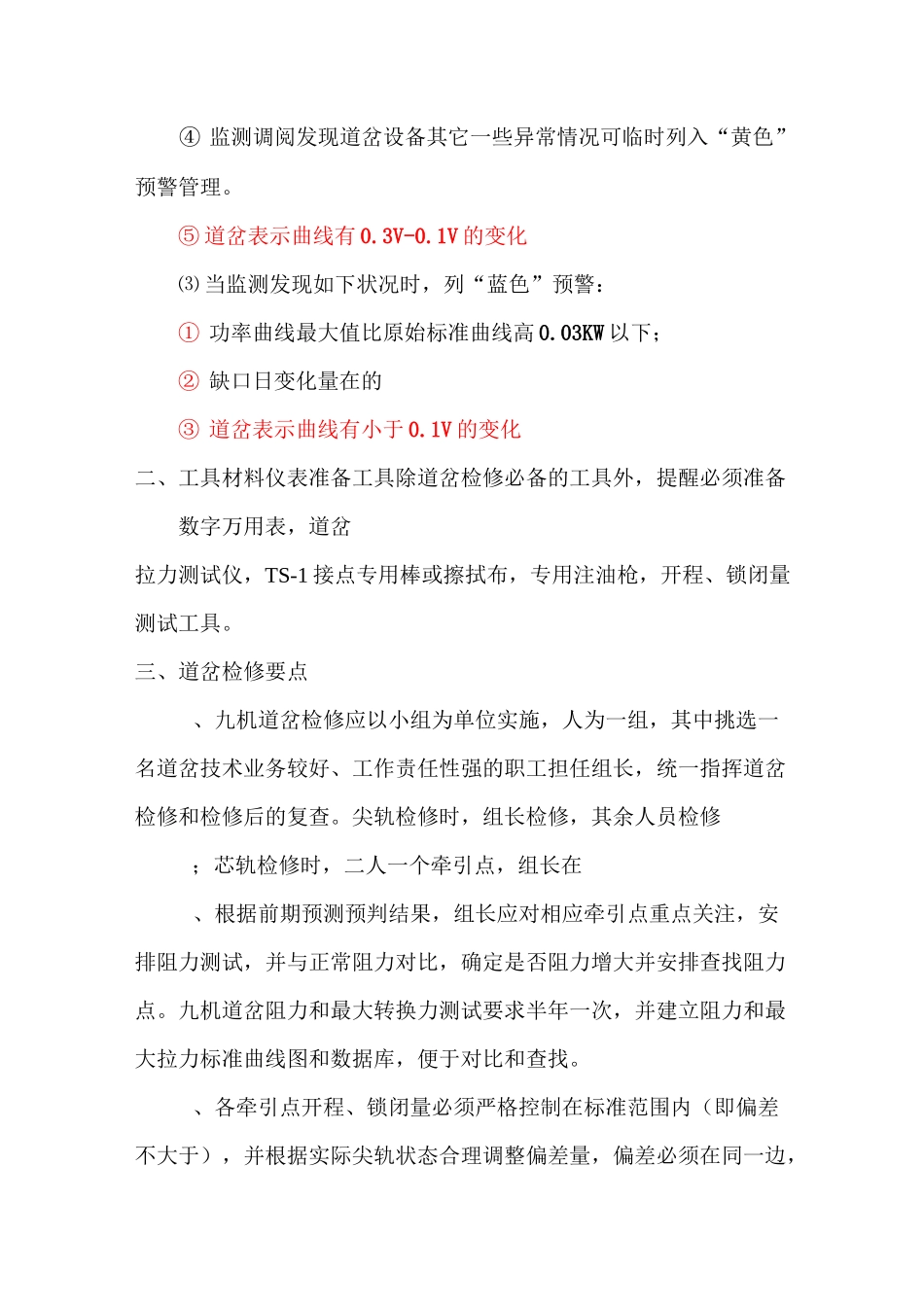

④监测调阅发现道岔设备其它一些异常情况可临时列入“黄色”预警管理
⑤道岔表示曲线有0
1V的变化⑶当监测发现如下状况时,列“蓝色”预警:①功率曲线最大值比原始标准曲线高0
03KW以下;②缺口日变化量在的③道岔表示曲线有小于0

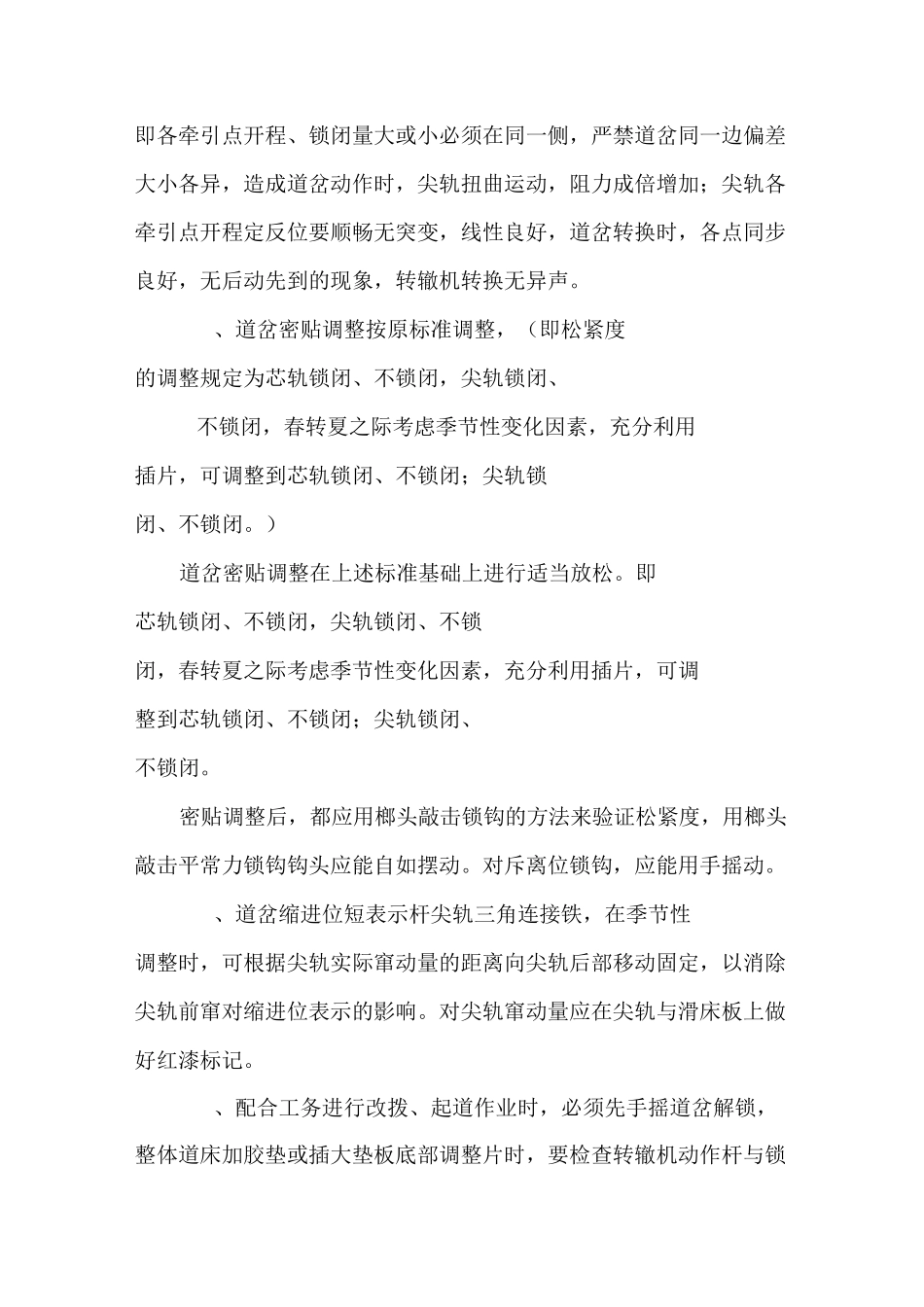

1V的变化二、工具材料仪表准备工具除道岔检修必备的工具外,提醒必须准备数字万用表,道岔拉力测试仪,TS-1接点专用棒或擦拭布,专用注油枪,开程、锁闭量测试工具
三、道岔检修要点、九机道岔检修应以小组为单位实施,人为一组,其中挑选一名道岔技术业务较好、工作责任性强的职工担任组长,统一指挥道岔检修和检修后的复查
尖轨检修时,组长检修,其余人员检修;芯轨检修时,二人一个牵引点,组长在、根据前期预测预判结果,组长
