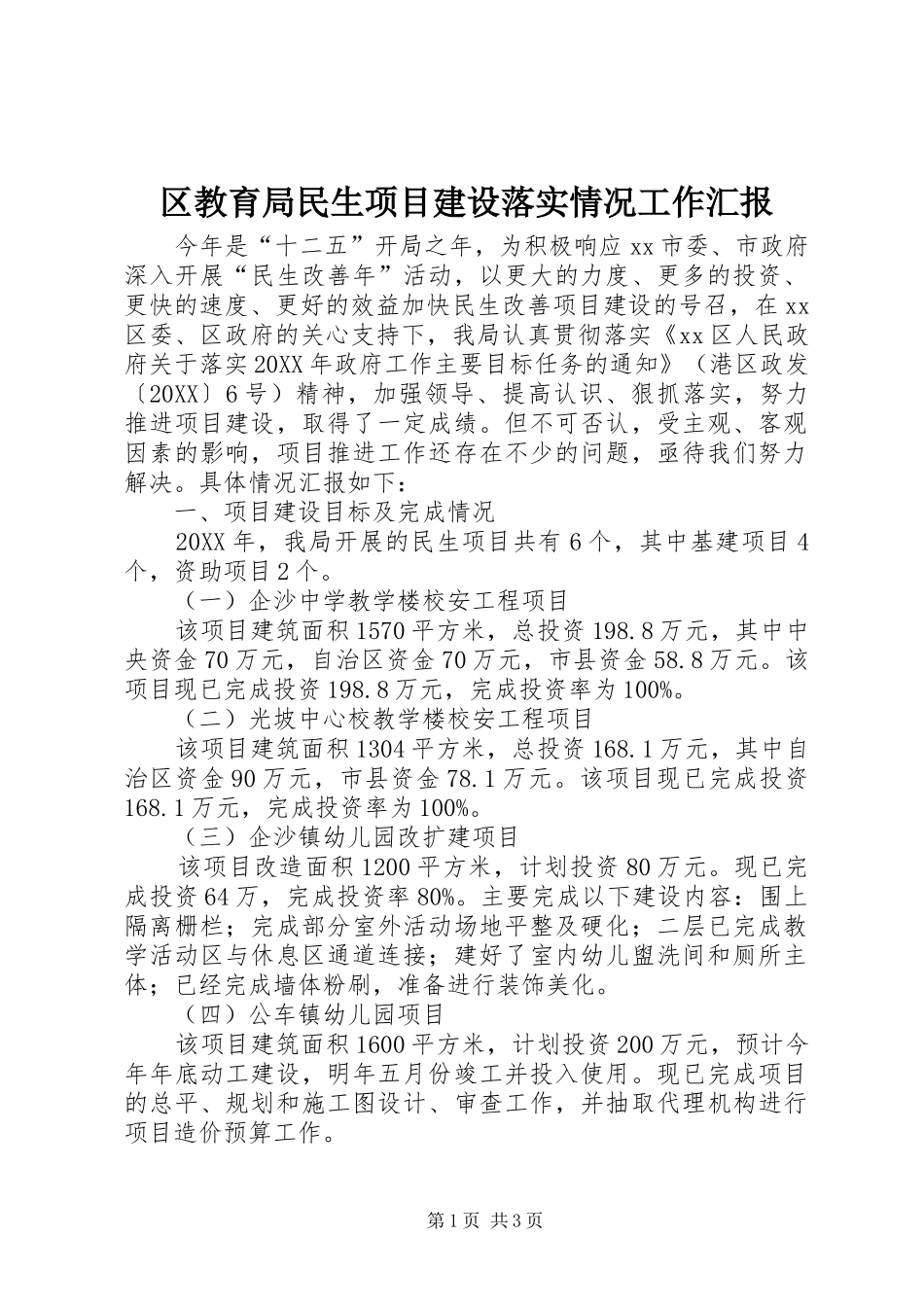

区教育局民生项目建设落实情况工作汇报今年是“十二五”开局之年,为积极响应xx市委、市政府深入开展“民生改善年”活动,以更大的力度、更多的投资、更快的速度、更好的效益加快民生改善项目建设的号召,在xx区委、区政府的关心支持下,我局认真贯彻落实《xx区人民政府关于落实20XX年政府工作主要目标任务的通知》(港区政发〔20XX〕6号)精神,加强领导、提高认识、狠抓落实,努力推进项目建设,取得了一定成绩
但不可否认,受主观、客观因素的影响,项目推进工作还存在不少的问题,亟待我们努力解决
具体情况汇报如下:一、项目建设目标及完成情况20XX年,我局开展的民生项目共有6个,其中基建项目4个,资助项目2个
(一)企沙中学教学楼校安工程项目该项目建筑面积1570平方米,总投资198
8万元,其中中央资金70万元,自治区资金70万元,市县资金58
该项目现已完成投资198
8万元,完成投资率为100%
(二)光坡中心校教学楼校安工程项目该项目建筑面积1304平方米,总投资168
1万元,其中自治区资金90万元,市县资金78
该项目现已完成投资168
1万元,完成投资率为100%
(三)企沙镇幼儿园改扩建项目该项目改造面积1200平方米,计划投资80万元
现已完成投资64万,完成投资率80%
主要完成以下建设内容:围上隔离栅栏;完成部分室外活动场地平整及硬化;二层已完成教学活动区与休息区通道连接;建好了室内幼儿盥洗间和厕所主体;已经完成墙体粉刷,准备进行装饰美化
(四)公车镇幼儿园项目该项目建筑面积1600平方米,计划投资200万元,预计今年年底动工建设,明年五月份竣工并投入使用
现已完成项目的总平、规划和施工图设计、审查工作,并抽取代理机构进行项目造价预算工作

第1页共3页(五)资助农村家庭困难寄宿生生活补助项目该项目总资助金额为144
35万元,其中中央资金65
