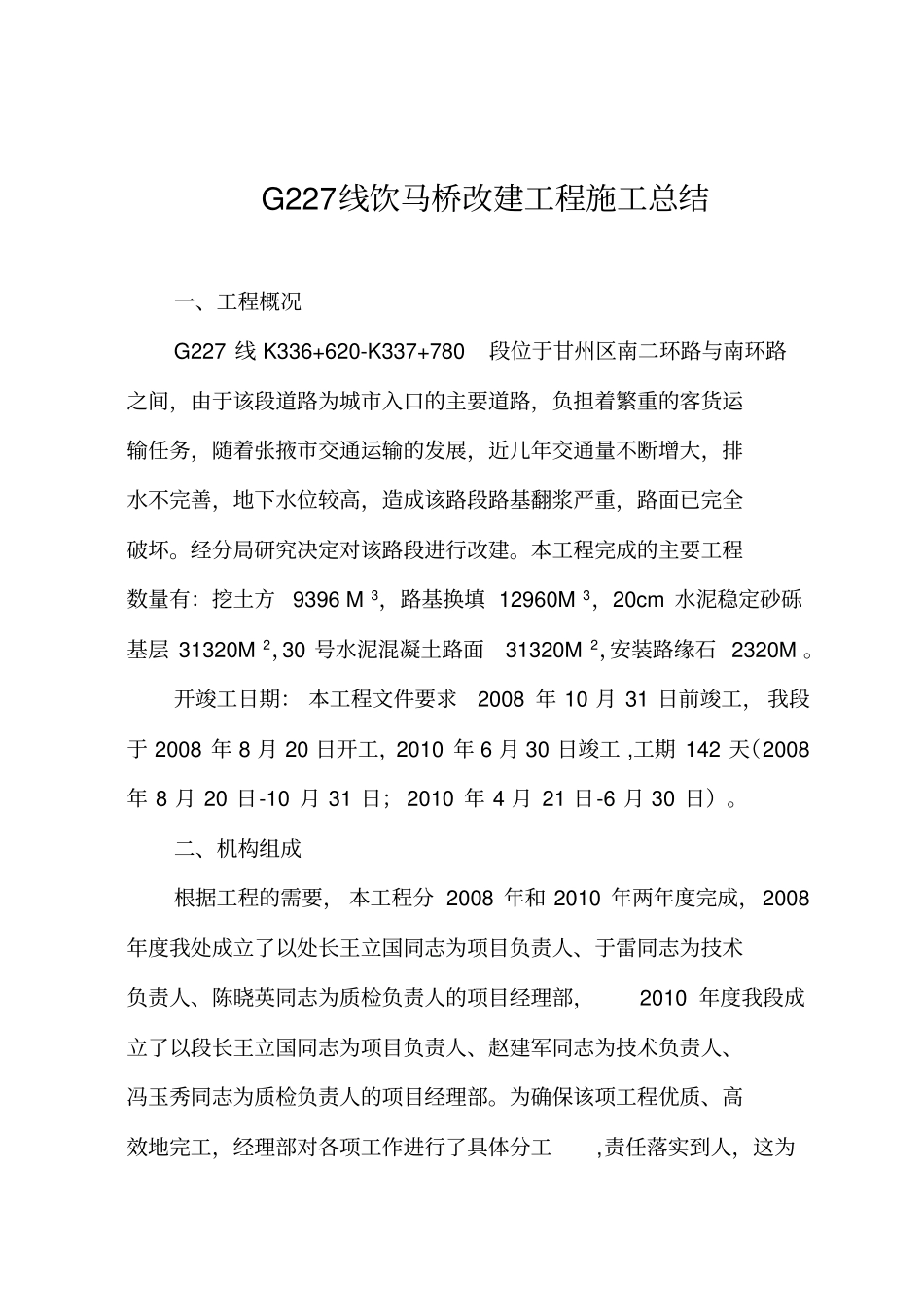

G227线饮马桥改建工程施工总结一、工程概况G227线K336+620-K337+780段位于甘州区南二环路与南环路之间,由于该段道路为城市入口的主要道路,负担着繁重的客货运输任务,随着张掖市交通运输的发展,近几年交通量不断增大,排水不完善,地下水位较高,造成该路段路基翻浆严重,路面已完全破坏
经分局研究决定对该路段进行改建
本工程完成的主要工程数量有:挖土方9396M3,路基换填12960M3,20cm水泥稳定砂砾基层31320M2,30号水泥混凝土路面31320M2,安装路缘石2320M
开竣工日期:本工程文件要求2008年10月31日前竣工,我段于2008年8月20日开工,2010年6月30日竣工,工期142天(2008年8月20日-10月31日;2010年4月21日-6月30日)
二、机构组成根据工程的需要,本工程分2008年和2010年两年度完成,2008年度我处成立了以处长王立国同志为项目负责人、于雷同志为技术负责人、陈晓英同志为质检负责人的项目经理部,2010年度我段成立了以段长王立国同志为项目负责人、赵建军同志为技术负责人、冯玉秀同志为质检负责人的项目经理部

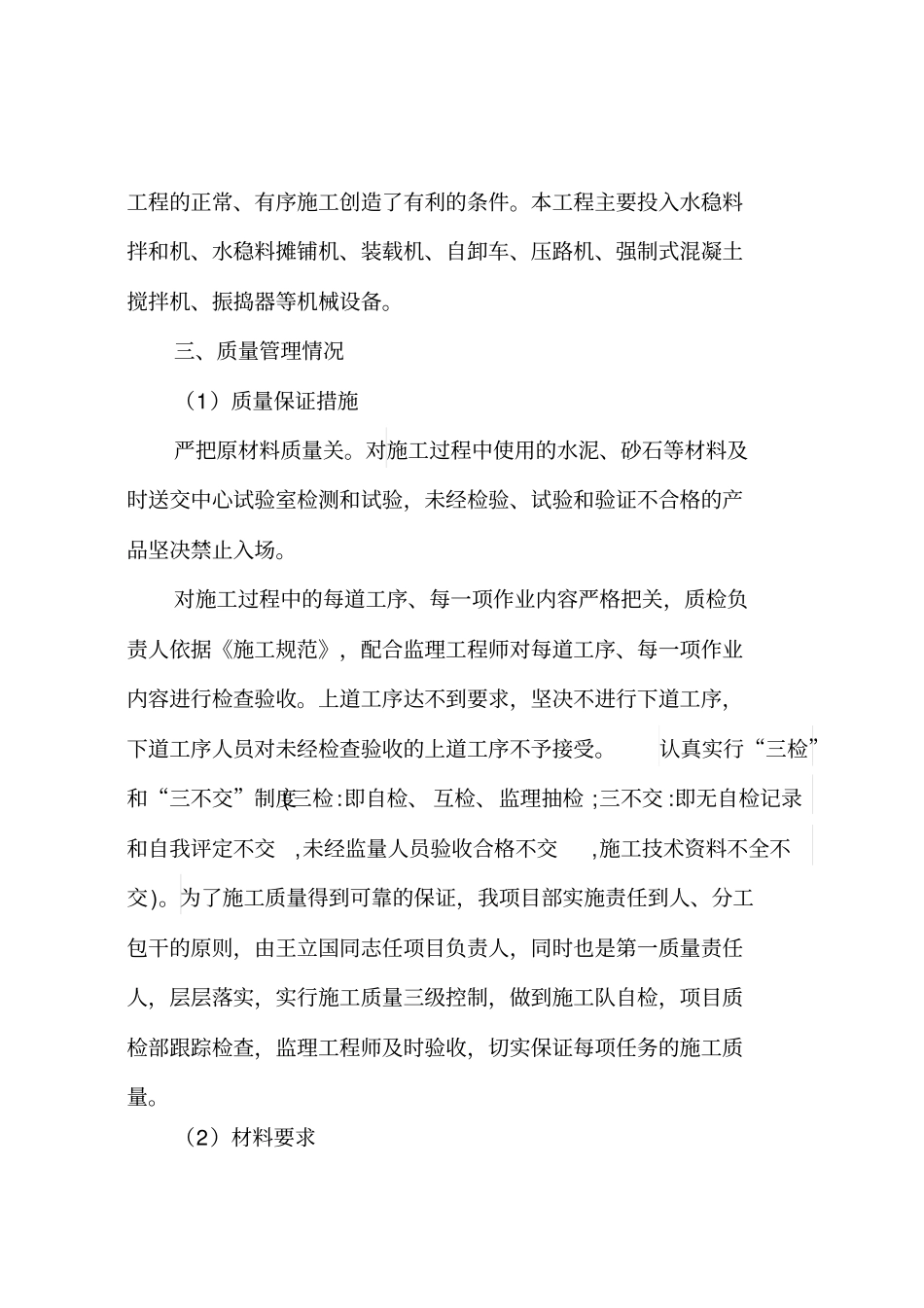

为确保该项工程优质、高效地完工,经理部对各项工作进行了具体分工,责任落实到人,这为工程的正常、有序施工创造了有利的条件
本工程主要投入水稳料拌和机、水稳料摊铺机、装载机、自卸车、压路机、强制式混凝土搅拌机、振捣器等机械设备
三、质量管理情况(1)质量保证措施严把原材料质量关
对施工过程中使用的水泥、砂石等材料及时送交中心试验室检测和试验,未经检验、试验和验证不合格的产品坚决禁止入场
对施工过程中的每道工序、每一项作业内容严格把关,质检负责人依据《施工规范》,配合监理工程师对每道工序、每一项作业内容进行检查验收
上道工序达不到要求,坚决不进行下道工序,下道工序人员对未经检查验收的上道工序不予接受
