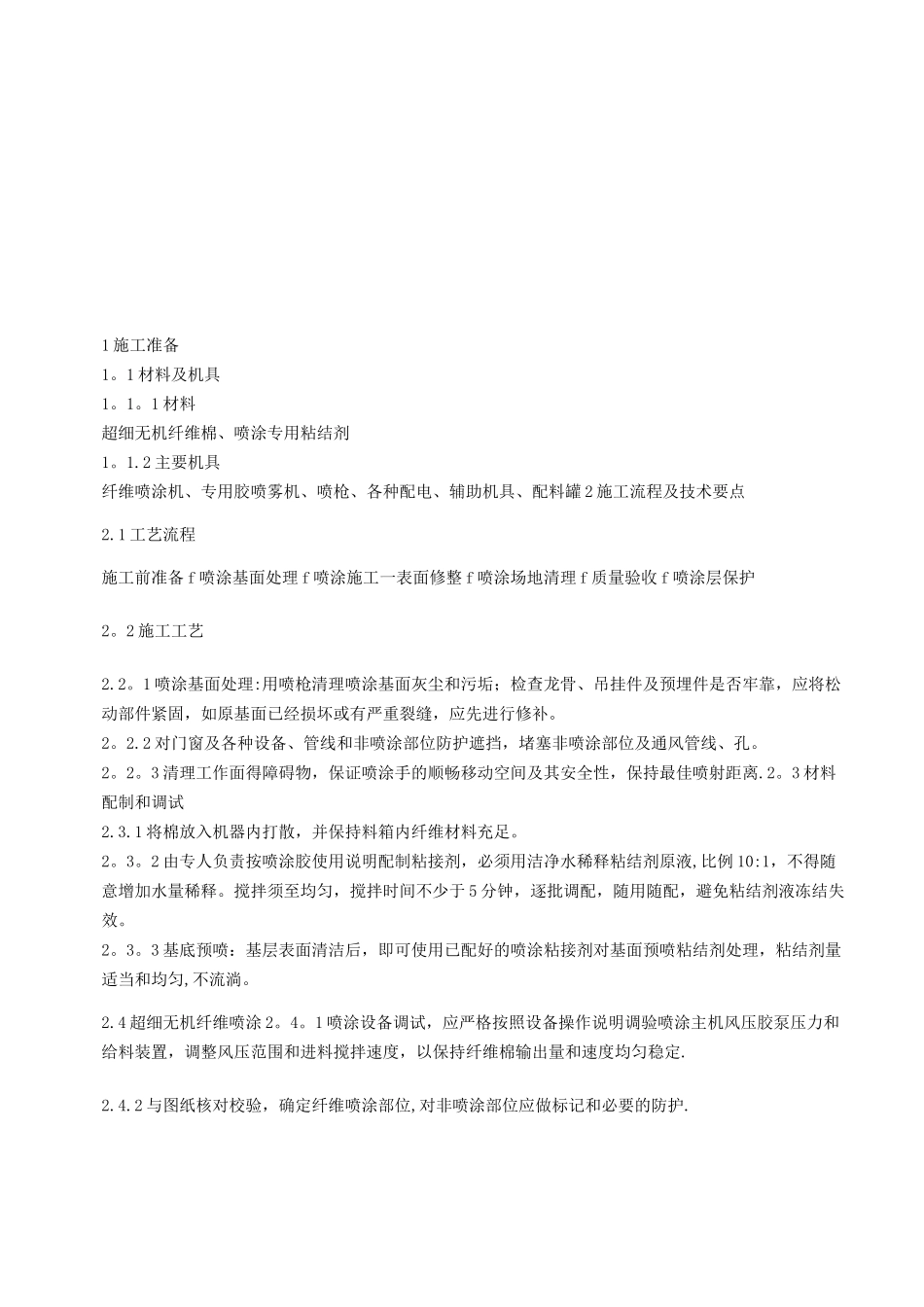

1施工准备1
1材料及机具1
1材料超细无机纤维棉、喷涂专用粘结剂1
2主要机具纤维喷涂机、专用胶喷雾机、喷枪、各种配电、辅助机具、配料罐2施工流程及技术要点2
1工艺流程施工前准备f喷涂基面处理f喷涂施工一表面修整f喷涂场地清理f质量验收f喷涂层保护2
2施工工艺2
1喷涂基面处理:用喷枪清理喷涂基面灰尘和污垢;检查龙骨、吊挂件及预埋件是否牢靠,应将松动部件紧固,如原基面已经损坏或有严重裂缝,应先进行修补
2对门窗及各种设备、管线和非喷涂部位防护遮挡,堵塞非喷涂部位及通风管线、孔
3清理工作面得障碍物,保证喷涂手的顺畅移动空间及其安全性,保持最佳喷射距离
3材料配制和调试2
1将棉放入机器内打散,并保持料箱内纤维材料充足

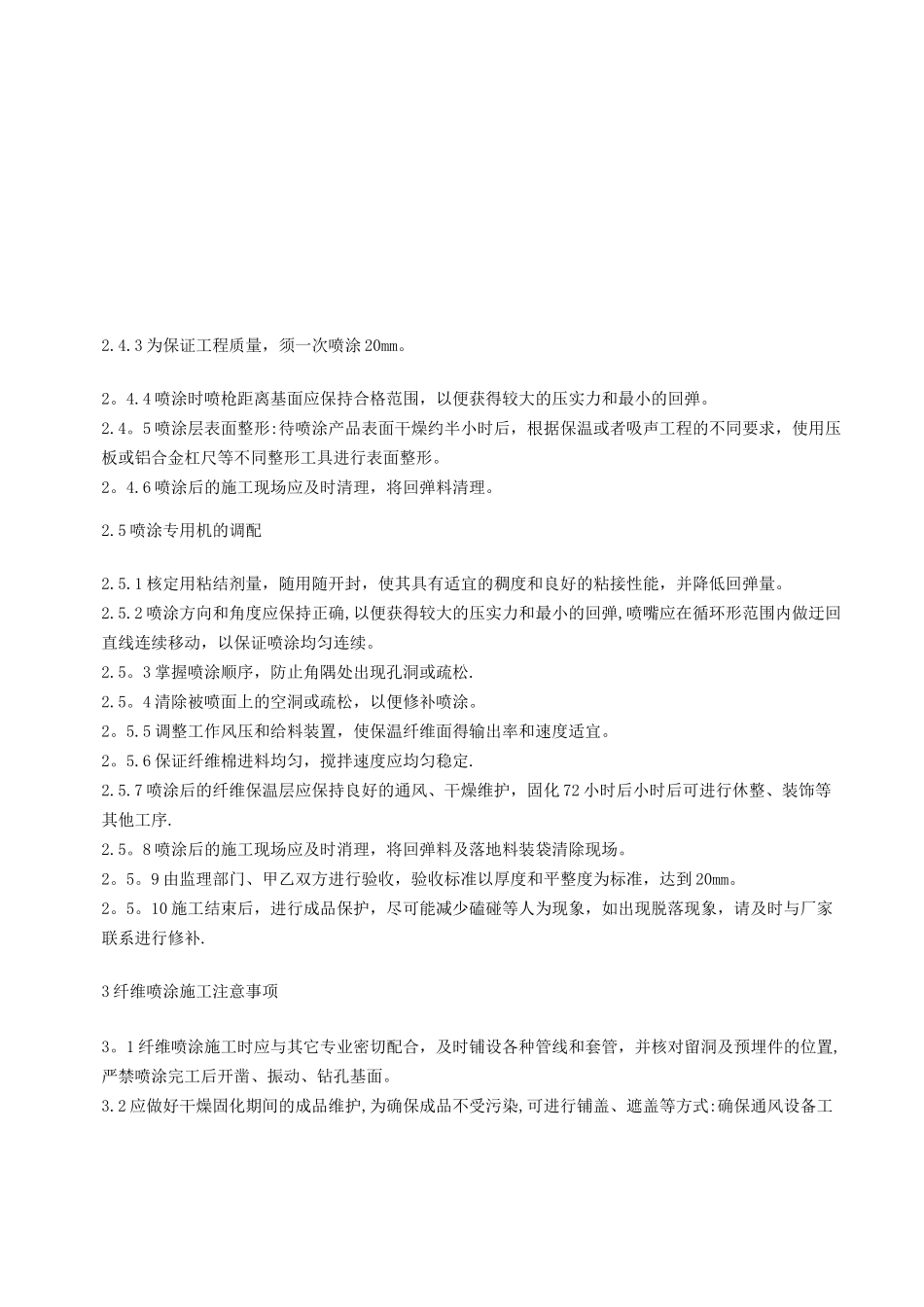

2由专人负责按喷涂胶使用说明配制粘接剂,必须用洁净水稀释粘结剂原液,比例10:1,不得随意增加水量稀释
搅拌须至均匀,搅拌时间不少于5分钟,逐批调配,随用随配,避免粘结剂液冻结失效
3基底预喷:基层表面清洁后,即可使用已配好的喷涂粘接剂对基面预喷粘结剂处理,粘结剂量适当和均匀,不流淌
4超细无机纤维喷涂2
1喷涂设备调试,应严格按照设备操作说明调验喷涂主机风压胶泵压力和给料装置,调整风压范围和进料搅拌速度,以保持纤维棉输出量和速度均匀稳定
2与图纸核对校验,确定纤维喷涂部位,对非喷涂部位应做标记和必要的防护
3为保证工程质量,须一次喷涂20mm
4喷涂时喷枪距离基面应保持合格范围,以便获得较大的压实力和最小的回弹
5喷涂层表面整形:待喷涂产品表面干燥约半小时后,根据保温或者吸声工程的不同要求,使用压板或铝合金杠尺等不同整形工具进行表面整形
6喷涂后的施工现场应及时清理,将回弹料清理
5喷涂专用机的调配2

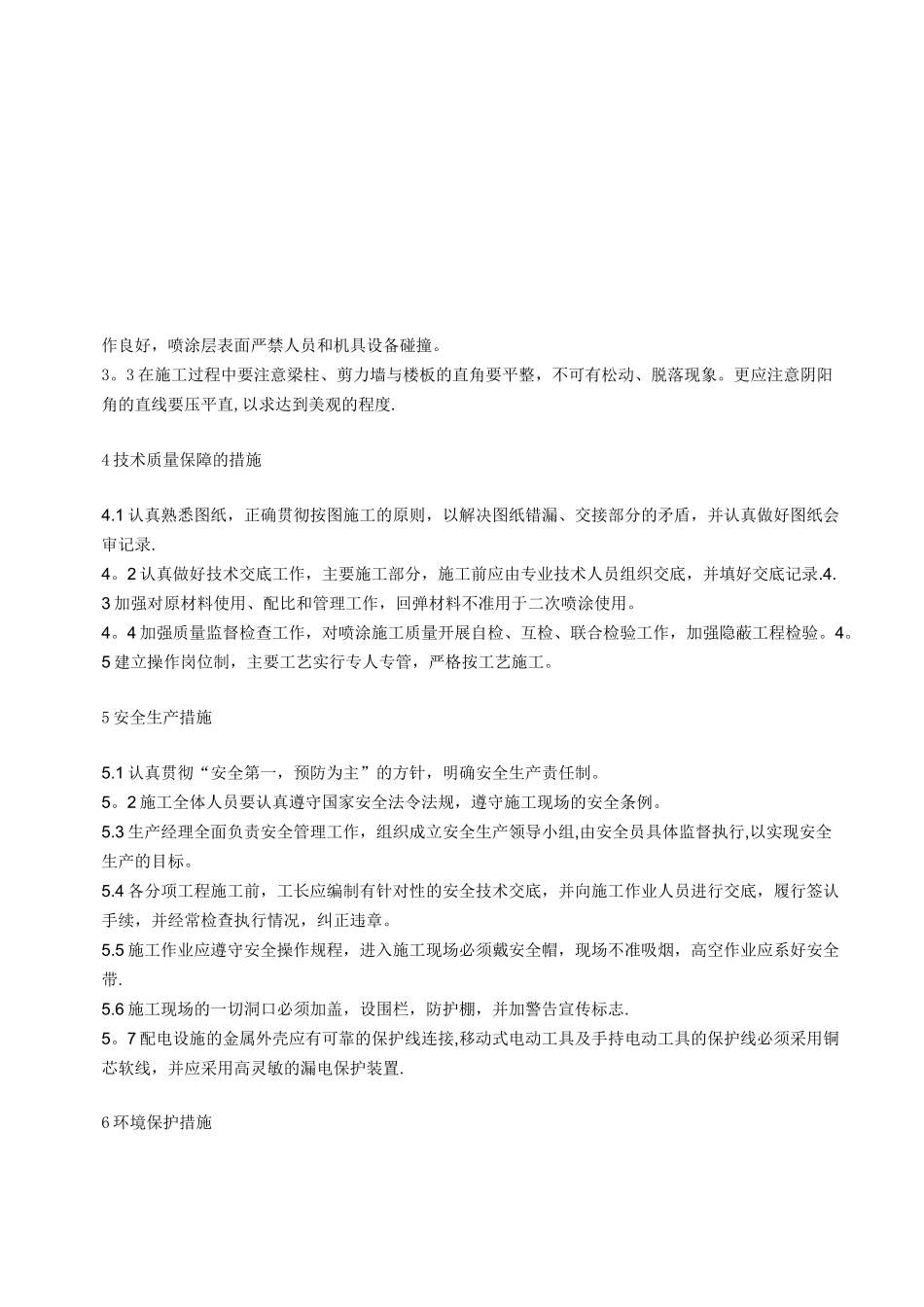

1核定用粘结剂量,随用随开封,使其具有适宜的
