SMT工厂新机种导入
众所周知,SMT工厂的发展已经有几十年的历史了,从最早的AI插件到后来的贴装工艺,从之前的品种单一的大量生产到目前的多品种小批量生产,SMT产业经历了翻天覆地的变化,由于目前的生产模式是以多品种小批量为主流,所以SMT工厂遇到的一个共同的课题就是:对于新产品的导入,如何缩短导入时间和品质控制
那么在这里就和大家探讨一下如何缩短新机种导入的时间,提高新机种导入的效率案例该客户是一家台资工厂
改善前,新产品导入时间很长,大约为4个小时,根据我们的现场调查发现,主要的问题点为:1、新产品导入流程不合理,在切换的时候,还发现有一些材料未提前准备充分,延长了产品切换的时间;2、在新产品导入时,作业人员对作业内容不明确,发生重复操作的现象,致使现场人员作业效率低下
3、整个新产品导入过程中,未有一个统一的主导人员,缺少对整个导入过程的控制
各个部分未协调开展工作
课题分析:对于新机种的导入,可以分为3个阶段进行控制,分别是新机种导入前、新机种导入中和新机种导入后
对于提升新机种的导入效率,就是在新机种的导入前和导入中了
接下来,我们看看在机种导入前要做哪些工作呢
对于该客户来讲,新机种导入所涉及到的相关部门如下图所示:各个部门负责的工作如下:资材部:主要负责计划与材料①生计:从业务处得到新机种导入时间,及出货时间,并安排出合理的试产计划
并通知到各部门负责人员
②生管:接到试产计划后,及时跟踪物料情况,并准备妥当,发料到生产部
工程部:主要负责新产品导入实施细节工作二、新机种导入过程介绍:新机种导入前准备==>新机种导入中==>新机种导入结束后检讨(即:事前、事中、事后)

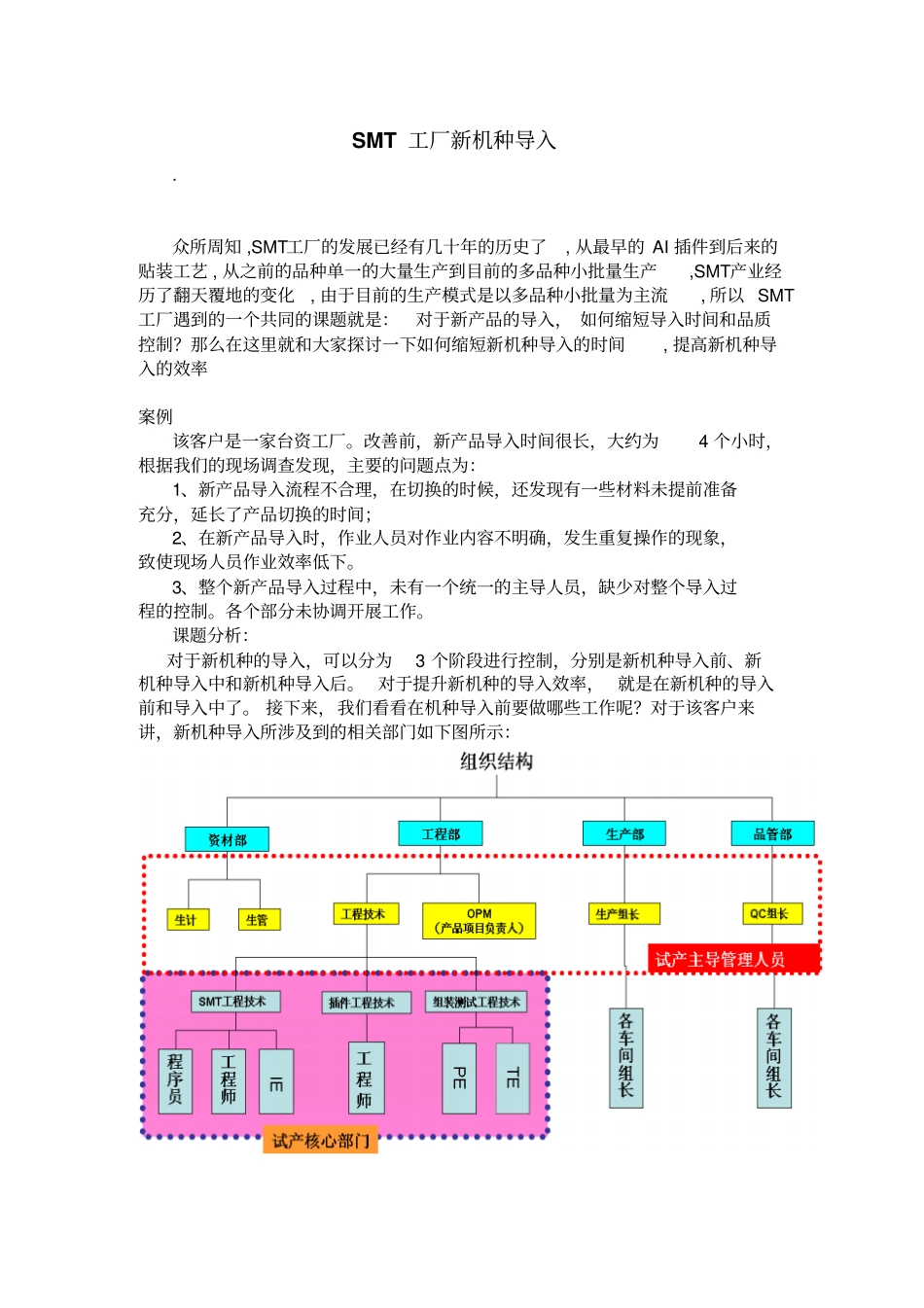

新机种导入前准备:对于新机种导入工作,我们首先要明确:我们导入的产品涉及的部门和需要我们提前准备的工作,例如图a就是某企业新机种导入所涉及到的相关部门

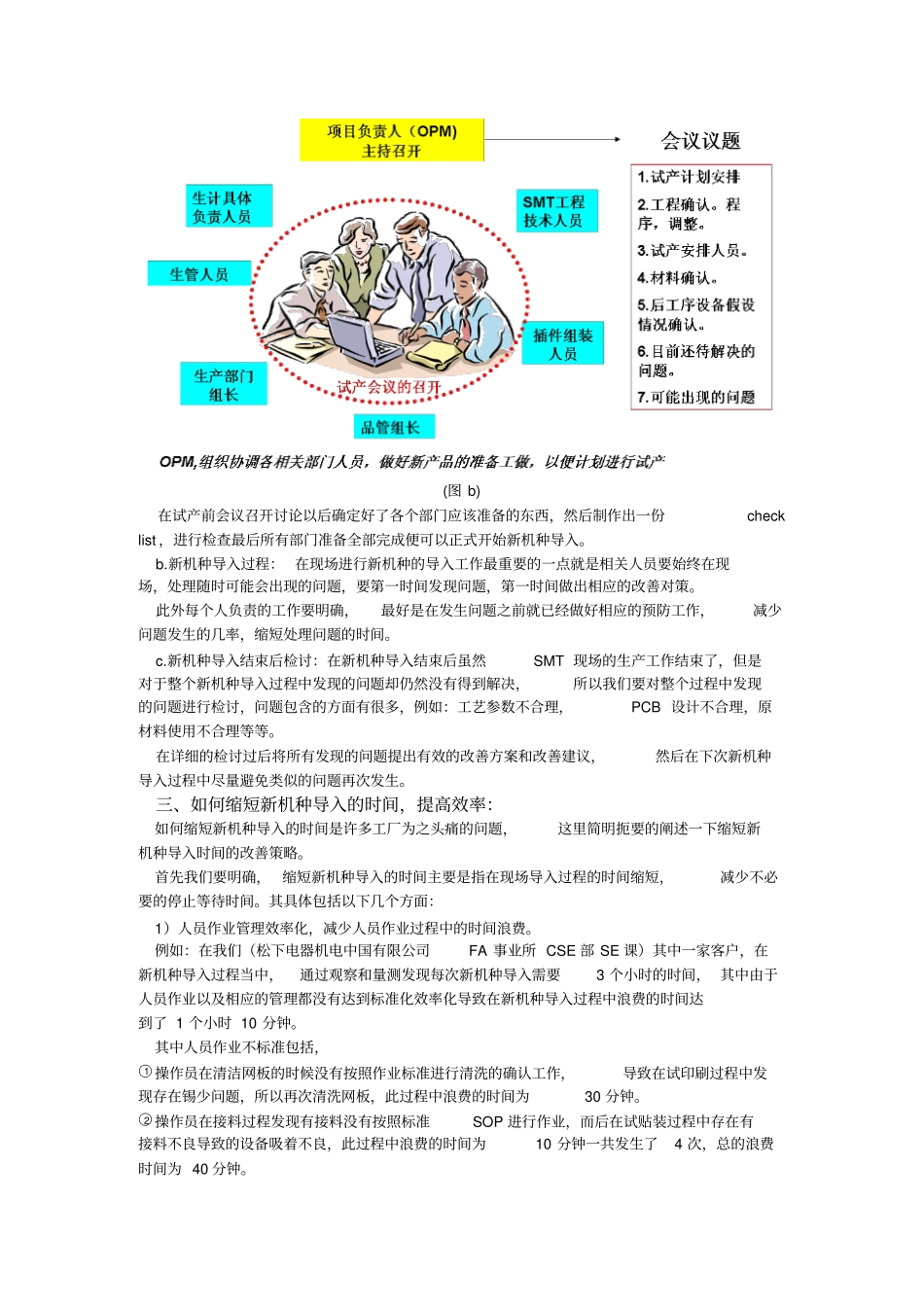

(图a)有了明确的组织架构,就可以清楚
