凤起路02标沥青混凝土面层施工组织设计一、编制依据1、对施工现场踏勘所收集资料;2、建设单位提供的设计图纸和工程量清单;3、《“一纵三横”道路整治工程排水式沥青混凝土面层(OGFC)技术规定》cjsOl—2005;4、《“一纵三横”中(粗)粒式沥青混凝土面层施工质量验收监督规定》
5、《沥青混凝土路面质量控制要点及措施报告书》
5、《沥青路面施工及验收规范》GB50092—96
二、工程概况本次工程范围是凤起路02标(建国路〜秋涛路),总长度约1920米
快车道平均宽度19米,摊铺4cm厚排水式沥青混凝土;慢车道平均宽度4
5米X2,摊铺4cm厚改性沥青混凝土
三、施工部署及计划根据本工程实际情况,一旦接到开工令,立即组建本工程项目部
项目部设项目经理和技术负责人各一名,下设施工员、质量员、资料员、材料员和安全员各一名
本工程施工由项目经理统一指挥和调度,制定岗位责任制,做到分工明确、安排合理、工作协调、有条不紊、人员精干

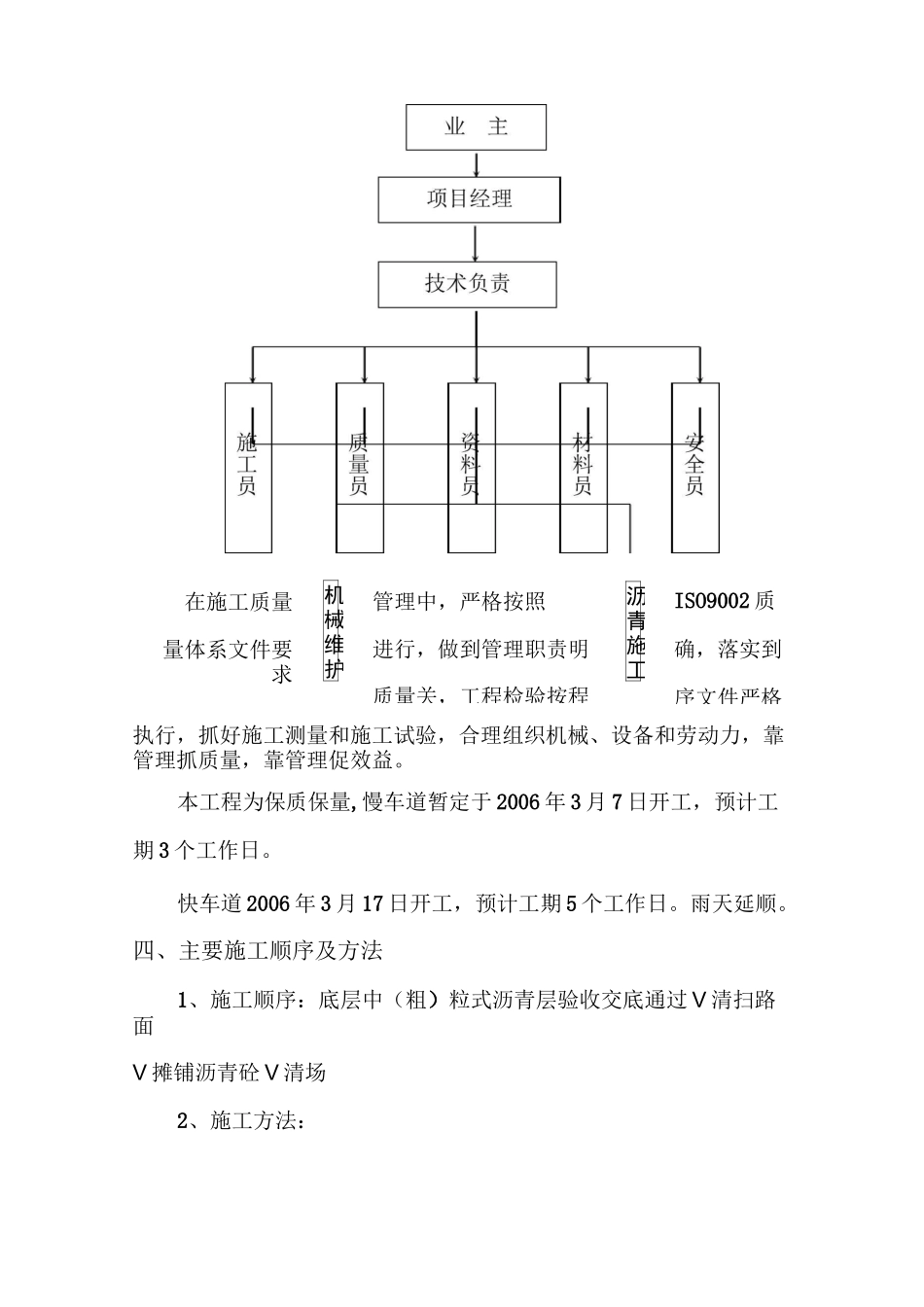

组织机构表如下:在施工质量量体系文件要求机械维护班管理中,严格按照进行,做到管理职责明质量关,工程检验按程沥青施工班ISO9002质确,落实到序文件严格执行,抓好施工测量和施工试验,合理组织机械、设备和劳动力,靠管理抓质量,靠管理促效益
本工程为保质保量,慢车道暂定于2006年3月7日开工,预计工期3个工作日
快车道2006年3月17日开工,预计工期5个工作日

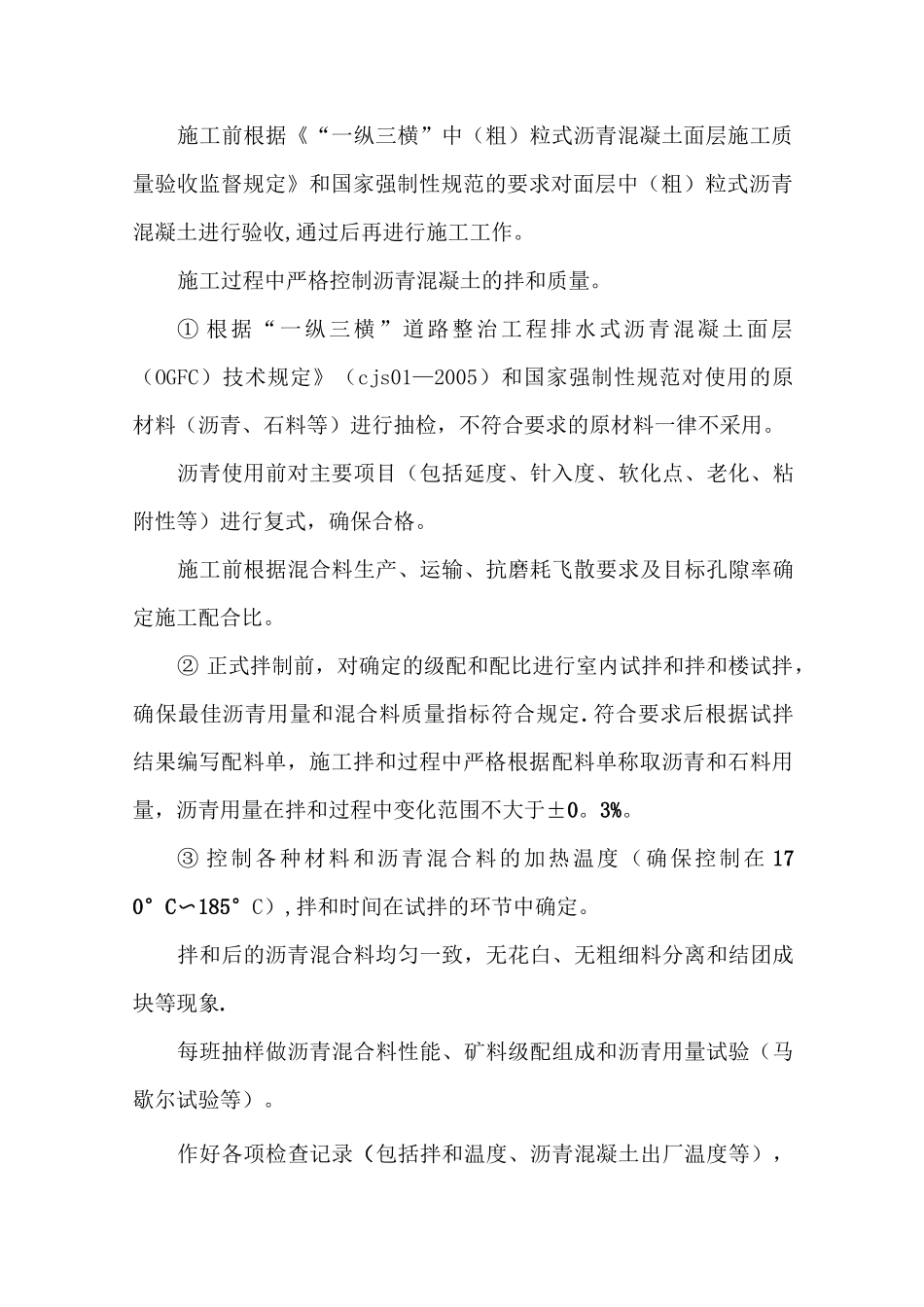

四、主要施工顺序及方法1、施工顺序:底层中(粗)粒式沥青层验收交底通过V清扫路面V摊铺沥青砼V清场2、施工方法:施工前根据《“一纵三横”中(粗)粒式沥青混凝土面层施工质量验收监督规定》和国家强制性规范的要求对面层中(粗)粒式沥青混凝土进行验收,通过后再进行施工工作
施工过程中严格控制沥青混凝土的拌和质量
①根据“一纵三横”道路整治工程排水式沥青混凝土面层(OGFC)技术规定》(cjs01
