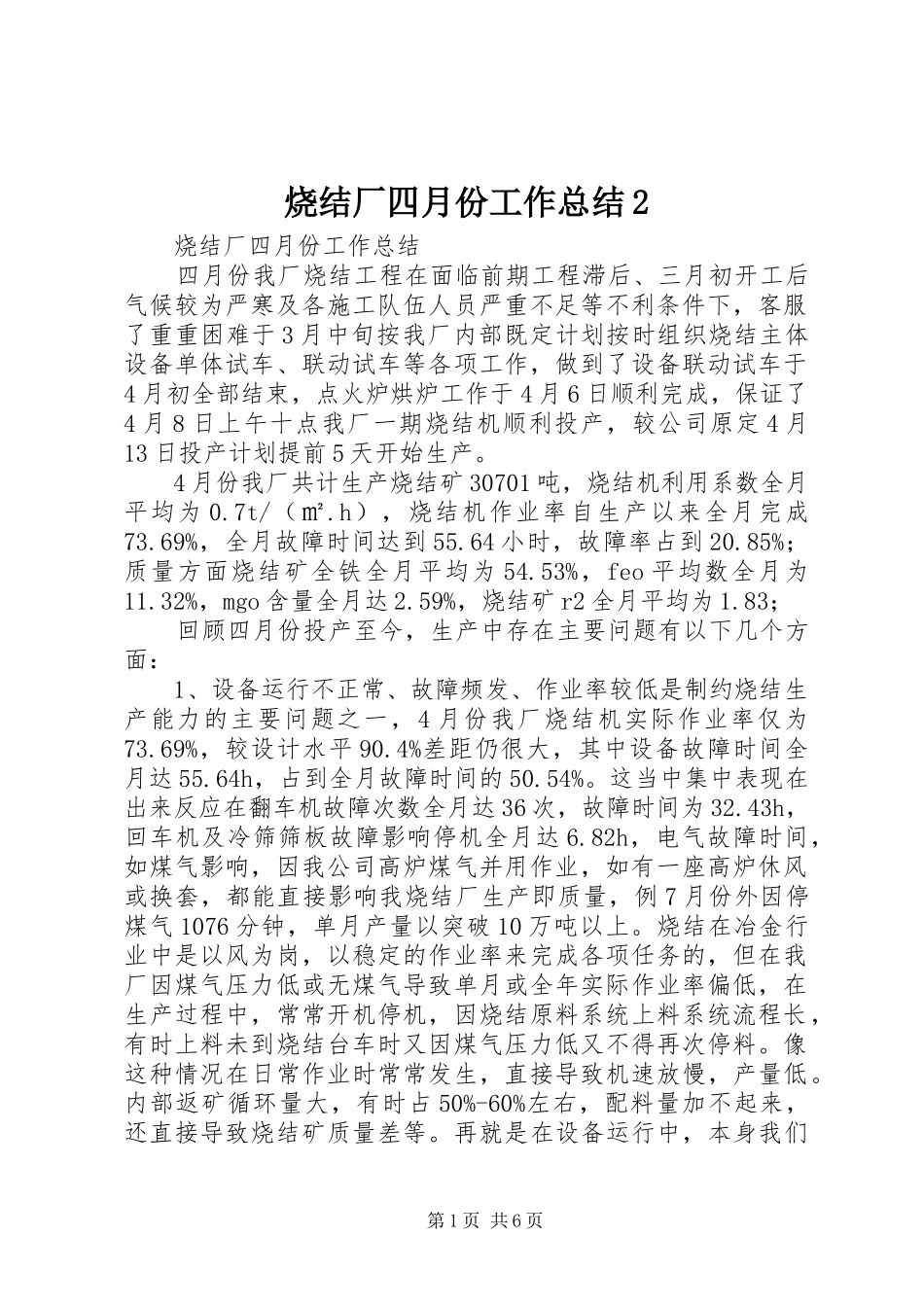

烧结厂四月份工作总结2烧结厂四月份工作总结四月份我厂烧结工程在面临前期工程滞后、三月初开工后气候较为严寒及各施工队伍人员严重不足等不利条件下,客服了重重困难于3月中旬按我厂内部既定计划按时组织烧结主体设备单体试车、联动试车等各项工作,做到了设备联动试车于4月初全部结束,点火炉烘炉工作于4月6日顺利完成,保证了4月8日上午十点我厂一期烧结机顺利投产,较公司原定4月13日投产计划提前5天开始生产
4月份我厂共计生产烧结矿30701吨,烧结机利用系数全月平均为0
h),烧结机作业率自生产以来全月完成73
69%,全月故障时间达到55
64小时,故障率占到20
85%;质量方面烧结矿全铁全月平均为54
53%,feo平均数全月为11
32%,mgo含量全月达2
59%,烧结矿r2全月平均为1
83;回顾四月份投产至今,生产中存在主要问题有以下几个方面:1、设备运行不正常、故障频发、作业率较低是制约烧结生产能力的主要问题之一,4月份我厂烧结机实际作业率仅为73
69%,较设计水平90
4%差距仍很大,其中设备故障时间全月达55
64h,占到全月故障时间的50
这当中集中表现在出来反应在翻车机故障次数全月达36次,故障时间为32
43h,回车机及冷筛筛板故障影响停机全月达6
82h,电气故障时间,如煤气影响,因我公司高炉煤气并用作业,如有一座高炉休风或换套,都能直接影响我烧结厂生产即质量,例7月份外因停煤气1076分钟,单月产量以突破10万吨以上
烧结在冶金行业中是以风为岗,以稳定的作业率来完成各项任务的,但在我厂因煤气压力低或无煤气导致单月或全年实际作业率偏低,在生产过程中,常常开机停机,因烧结原料系统上料系统流程长,有时上料未到烧结台车时又因煤气压力低又不得再次停料
像这种情况在日常作业时常常发生,直接导致机速放慢,产量低
内部返矿循环量大,有时占50%-60%
