区水利局防汛工作情况汇报区水利局防汛工作情况汇报20XX年,是新中国成立60周年,是全面贯彻落实党的十七届三中全会精神的第一年,也是实现“十一五”规划的关键一年
做好今年的防汛抗旱减灾工作,对积极应对国际金融危机,保障全区经济平稳较快发展,维护社会稳定具有十分重要的意义
因此,我们必须按照科学发展观的要求,全力以赴抓好今年的防汛防旱工作,确保全区安全度汛
现结合工作实际,把今年的防汛防旱工作情况汇报如下:一、在建涉水工程进展情况全区在建的涉水工程共有7项,分别为秦淮新河铁心桥、西善桥码头改造,马家店涵洞改造、板桥河京沪高铁段退堤、三山新沟泵站拆建、工农河闸扩建和板桥河新城段综合整治、梅山陈子沟泵站扩建等
其中秦淮新河铁心桥、西善桥码头改造工程于2008年12月5日正式开工建设,现已完成工程任务的60%;马家店涵洞改造工程于20XX年3月2日完成招标工作,3月12日正式开工建设,现已完成总工程任务的%;板桥河京沪高铁段退堤工程由于具体方案迟迟没有拿出,为此区防汛指挥部多次督促京沪高铁尽快实施退堤施工
在区防指与京沪高铁南京指挥部多次协商后,退堤工程现已开工,施工队正加快进度,确保汛期到来之前全部竣工;三山新沟泵站拆建工程于2008年10月22日开工以来,工程进展顺利,现已完成基础、泵室和上部结构,设备已进场,电力设施已经设计制作完成,预计今年4月30日竣工;工农河闸扩建工程于20XX年3月20日开工,现已完成总任务的%,预计今年6月18日全面竣工
板桥河新城段综合整治工程于20XX年3月26日完成了招投标工作,3月30日召开了技术交底会,计划于4月20日左右开工,年底前全面竣工
梅山陈子沟泵站扩建工程于2月15日开工建设,工程进展顺利,河堤恢复工程3月31日完成,泵房主体工程将于4月20日完成

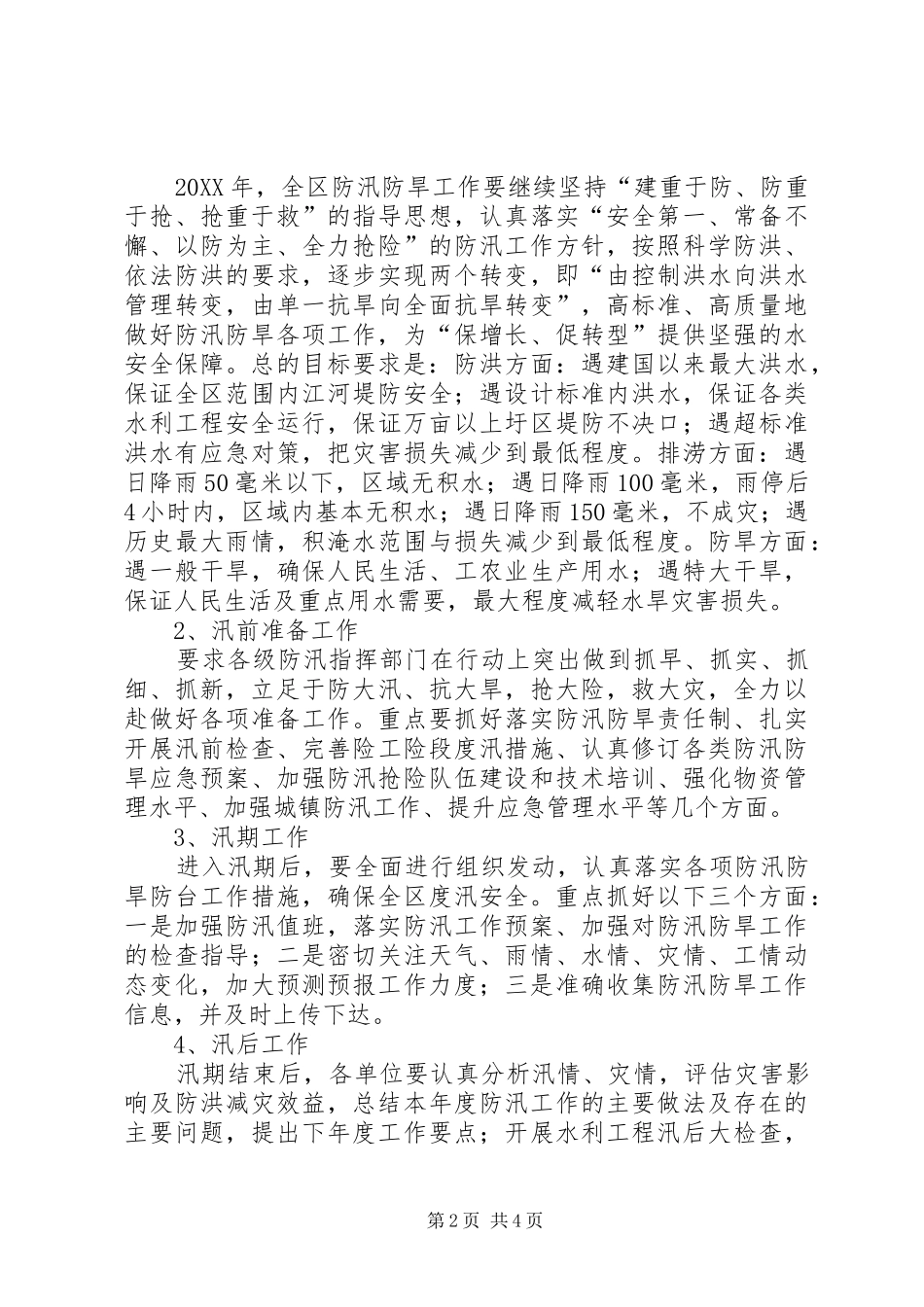

二、20XX年全区防汛防旱意见主要内容1、防汛防旱工作目标第1页共4页20XX年,
