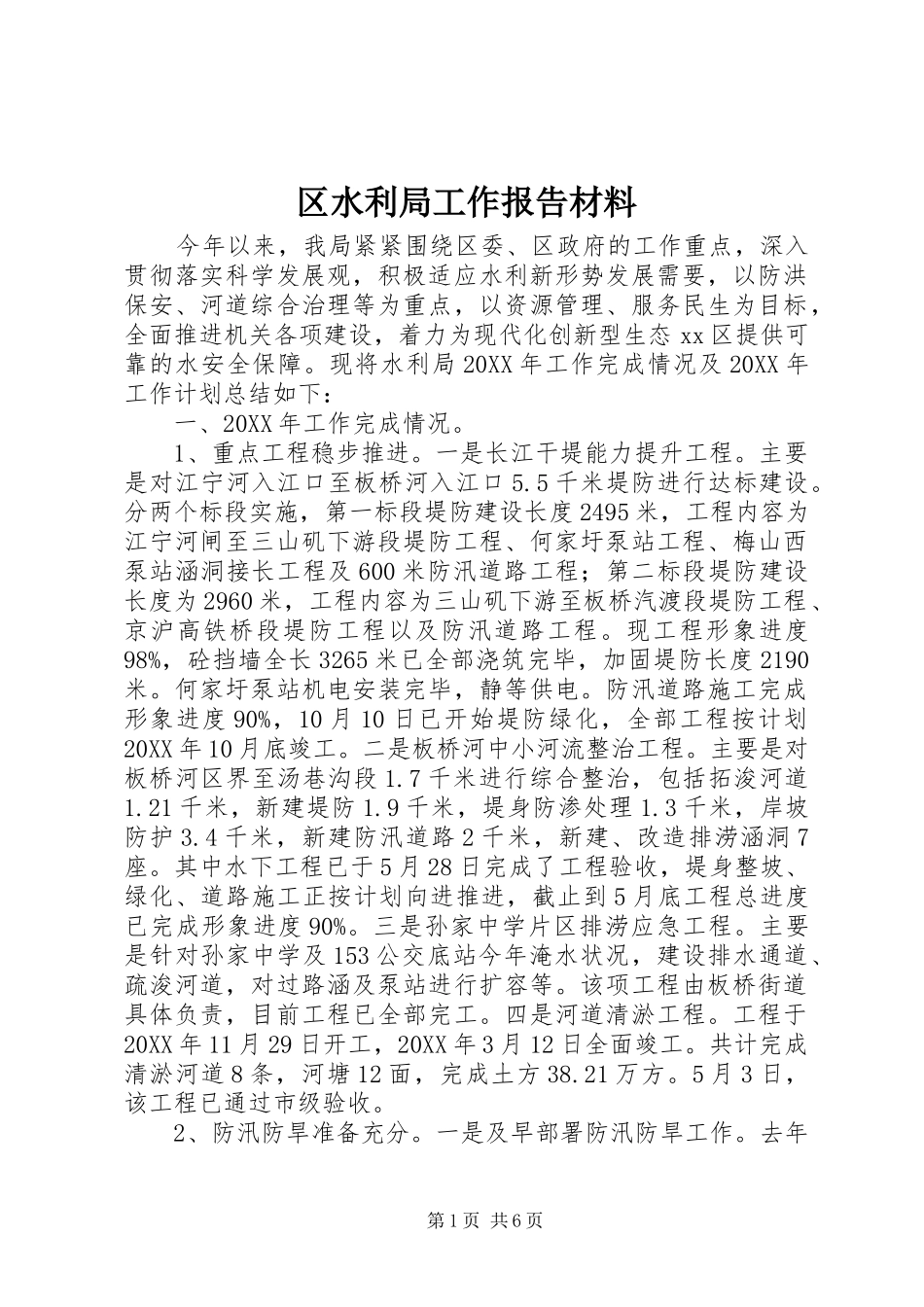

区水利局工作报告材料今年以来,我局紧紧围绕区委、区政府的工作重点,深入贯彻落实科学发展观,积极适应水利新形势发展需要,以防洪保安、河道综合治理等为重点,以资源管理、服务民生为目标,全面推进机关各项建设,着力为现代化创新型生态xx区提供可靠的水安全保障
现将水利局20XX年工作完成情况及20XX年工作计划总结如下:一、20XX年工作完成情况
1、重点工程稳步推进
一是长江干堤能力提升工程
主要是对江宁河入江口至板桥河入江口5
5千米堤防进行达标建设
分两个标段实施,第一标段堤防建设长度2495米,工程内容为江宁河闸至三山矶下游段堤防工程、何家圩泵站工程、梅山西泵站涵洞接长工程及600米防汛道路工程;第二标段堤防建设长度为2960米,工程内容为三山矶下游至板桥汽渡段堤防工程、京沪高铁桥段堤防工程以及防汛道路工程
现工程形象进度98%,砼挡墙全长3265米已全部浇筑完毕,加固堤防长度2190米
何家圩泵站机电安装完毕,静等供电
防汛道路施工完成形象进度90%,10月10日已开始堤防绿化,全部工程按计划20XX年10月底竣工
二是板桥河中小河流整治工程
主要是对板桥河区界至汤巷沟段1
7千米进行综合整治,包括拓浚河道1
21千米,新建堤防1
9千米,堤身防渗处理1
3千米,岸坡防护3
4千米,新建防汛道路2千米,新建、改造排涝涵洞7座
其中水下工程已于5月28日完成了工程验收,堤身整坡、绿化、道路施工正按计划向进推进,截止到5月底工程总进度已完成形象进度90%
三是孙家中学片区排涝应急工程
主要是针对孙家中学及153公交底站今年淹水状况,建设排水通道、疏浚河道,对过路涵及泵站进行扩容等
该项工程由板桥街道具体负责,目前工程已全部完工
四是河道清淤工程
工程于20XX年11月29日开工,20XX年3月12日全面竣工
共计完成清淤河道8条,河塘12面,完成土方38
