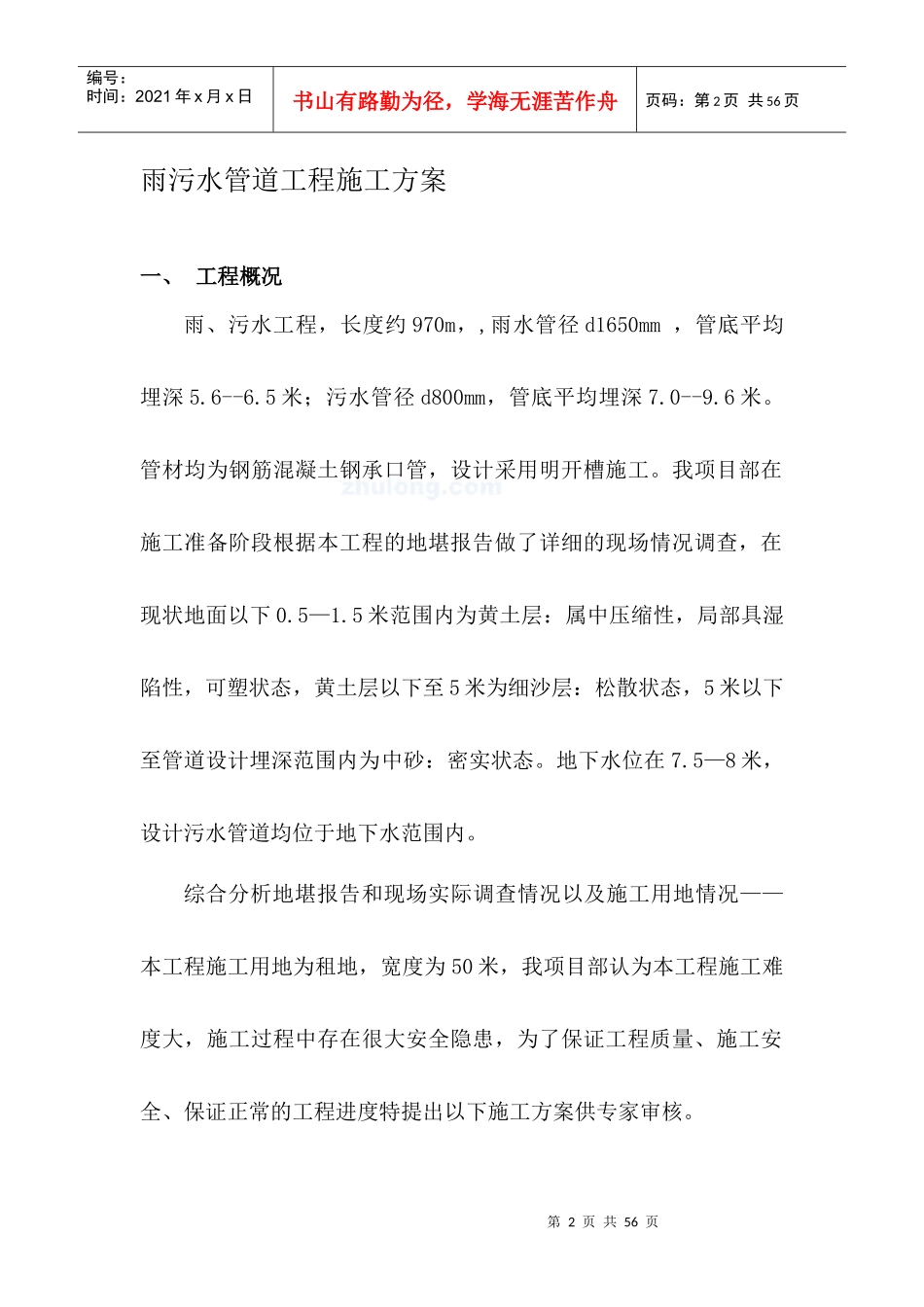

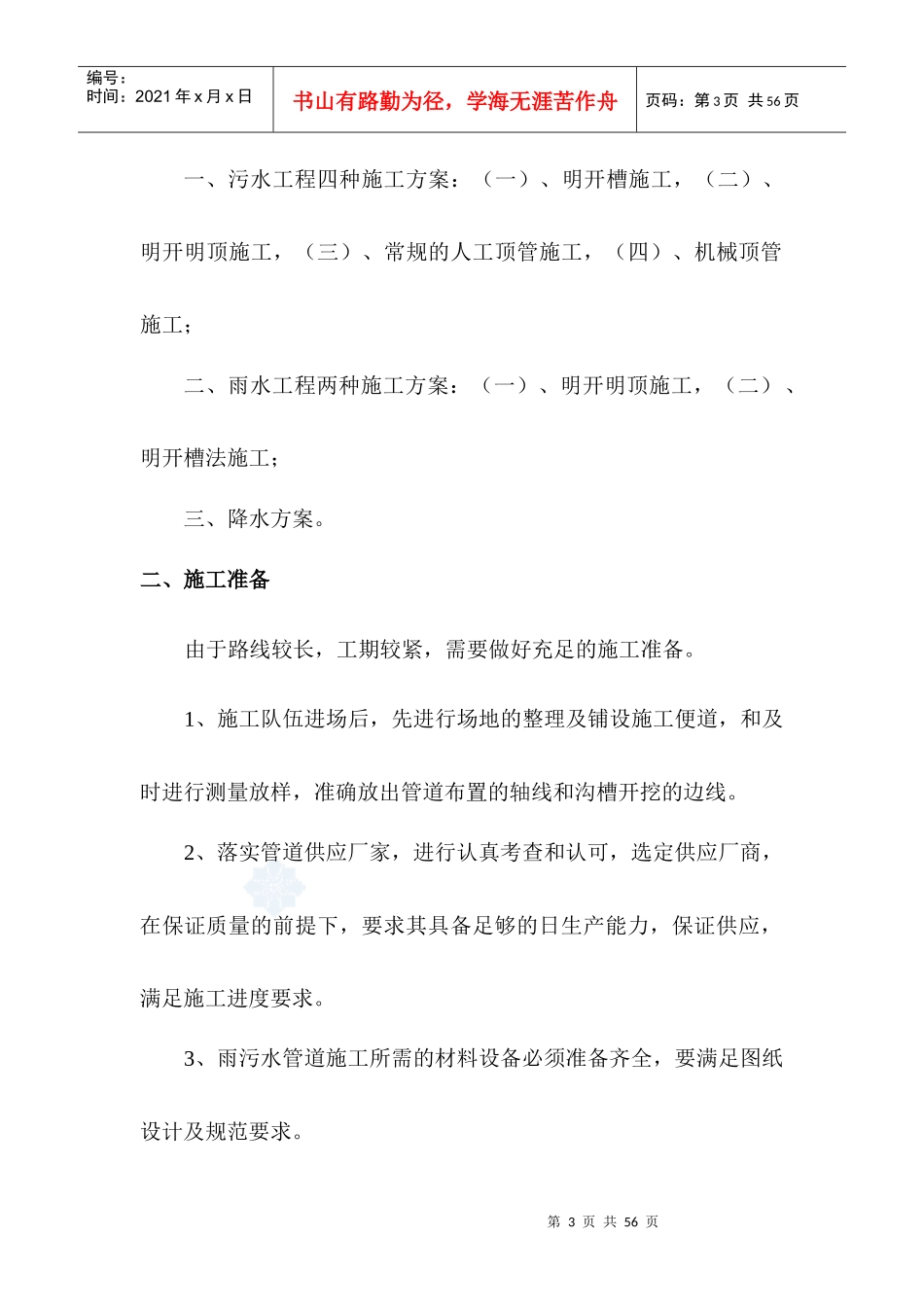

第1页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共56页雨污水管网工程施工方案编制人:审核人:二O一二年二月二十日第2页共56页第1页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共56页雨污水管道工程施工方案一、工程概况雨、污水工程,长度约970m,,雨水管径d1650mm,管底平均埋深5.6--6.5米;污水管径d800mm,管底平均埋深7.0--9.6米。管材均为钢筋混凝土钢承口管,设计采用明开槽施工。我项目部在施工准备阶段根据本工程的地堪报告做了详细的现场情况调查,在现状地面以下0.5—1.5米范围内为黄土层:属中压缩性,局部具湿陷性,可塑状态,黄土层以下至5米为细沙层:松散状态,5米以下至管道设计埋深范围内为中砂:密实状态。地下水位在7.5—8米,设计污水管道均位于地下水范围内。综合分析地堪报告和现场实际调查情况以及施工用地情况——本工程施工用地为租地,宽度为50米,我项目部认为本工程施工难度大,施工过程中存在很大安全隐患,为了保证工程质量、施工安全、保证正常的工程进度特提出以下施工方案供专家审核。第3页共56页第2页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共56页一、污水工程四种施工方案:(一)、明开槽施工,(二)、明开明顶施工,(三)、常规的人工顶管施工,(四)、机械顶管施工;二、雨水工程两种施工方案:(一)、明开明顶施工,(二)、明开槽法施工;三、降水方案。二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。1、施工队伍进场后,先进行场地的整理及铺设施工便道,和及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。2、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。3、雨污水管道施工所需的材料设备必须准备齐全,要满足图纸设计及规范要求。第4页共56页第3页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共56页4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。5、开挖基坑时必须按安全技术要求放坡,遇边坡不稳,有坍塌危险征兆时,必须立即撤离现场。基坑四周设置临时挡水墙,防止雨水流入槽内造成塌方。三、施工方案(一)、污水工程:方案一:明开槽施工方案主要施工工艺流程如下:测量放线→挖沟槽→夯实沟底→碎石垫层→砼底板→安管→混凝土基础→砌检查井→闭水试验→回填1、挖沟槽:管道沟槽底部开挖宽度,宜按下式计算:B=D+2(t+a+T)其中B—管道沟槽底部开挖宽度;D—管内径;t—管壁厚;a—管基尺寸;T—作业空间,经过计算可得槽底宽度:d800mm为2.6米宽。本工程由于地下土质均为砂层的原因,明开槽施工选用放大边坡不打支撑的开挖方案。根据沟槽边坡放坡原则、现场土质情况以及管道埋深来确定沟槽上口的开挖宽度。该段沟槽按第5页共56页第4页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共56页坡顶既有动载又有静载考虑:沟槽按1:2放坡,分三层错台开挖,由此可计算出全线沟槽的上口开挖宽度为34.5—44.9米,计划每次开挖长度为一个井段。在沟槽开挖前先撒开挖边线,并做到给工人的施工技术交底和各道工序的安全交底,沟槽在开挖过程中及时恢复管道中线和开挖边线,并有水平仪监测槽底的设计标高。对于边坡不直不顺,槽底不平的缺陷应在施工过程中加以控制,随挖随修。沟槽开挖采用机械开挖,沟槽分三层开挖,第一层开挖黄土层,深度0.5—1.5米左右至细砂层面,第二层开挖深度4.5米,第三层开挖深度2.5—3.6米,槽底作业时采取流水作业,槽底每道工序安排8人,同时沟槽上监测人员不得少于两人。在沟槽两端设置上下立梯。沟槽边严禁机械扰动,堆放材料。在沟槽两侧设置挡水墙,防止雨水进入沟槽,影响沟壁稳定,沟槽开挖断面图。第6页共56页第5页共56页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共56页一个断面挖土240.79m3方案一沟槽开挖断面2、夯实槽底在沟槽开挖过程中,人工配合整平槽底...
