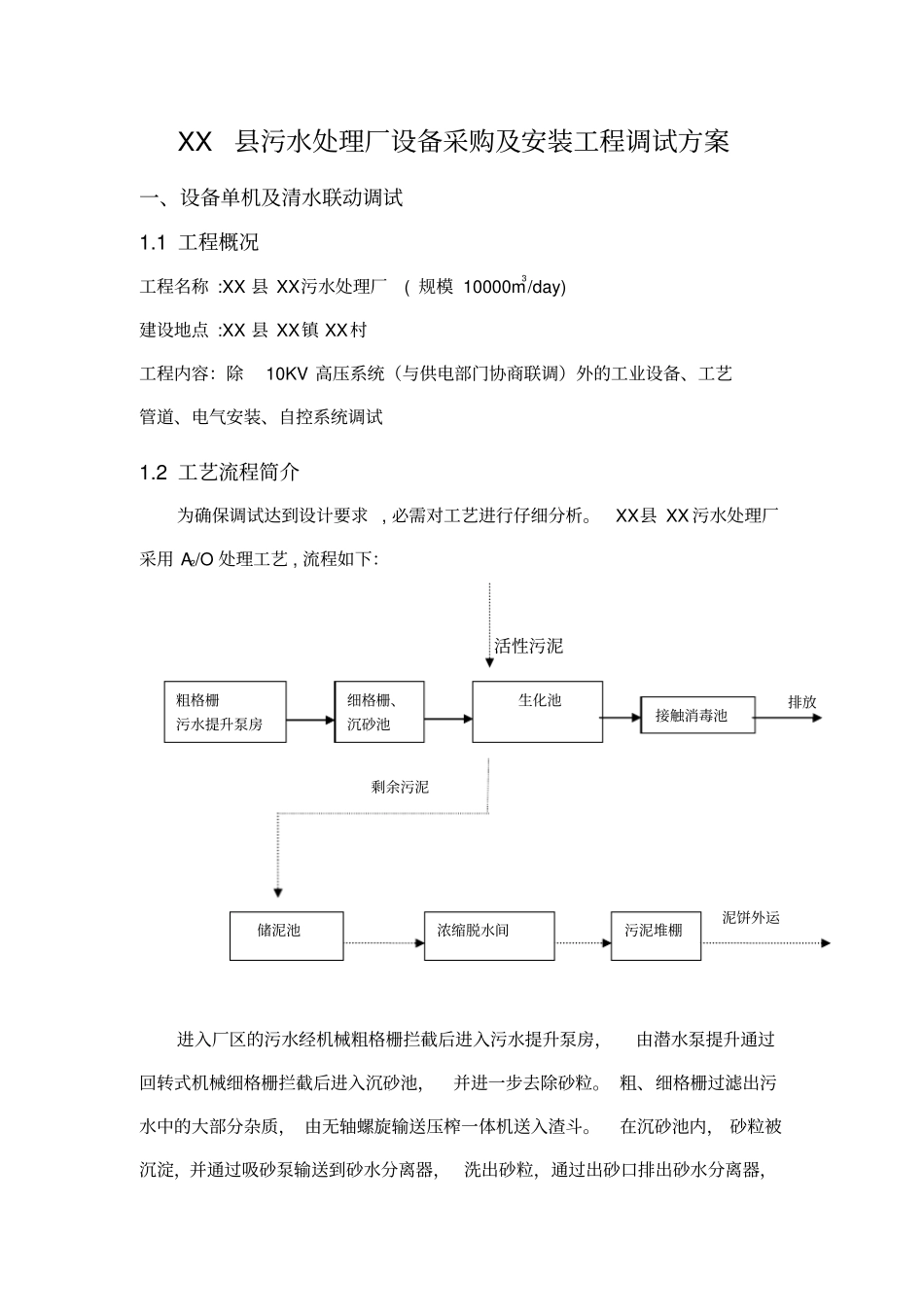

XX县污水处理厂设备采购及安装工程调试方案一、设备单机及清水联动调试1
1工程概况工程名称:XX县XX污水处理厂(规模10000m3/day)建设地点:XX县XX镇XX村工程内容:除10KV高压系统(与供电部门协商联调)外的工业设备、工艺管道、电气安装、自控系统调试1
2工艺流程简介为确保调试达到设计要求,必需对工艺进行仔细分析
XX县XX污水处理厂采用A2/O处理工艺,流程如下:活性污泥进入厂区的污水经机械粗格栅拦截后进入污水提升泵房,由潜水泵提升通过回转式机械细格栅拦截后进入沉砂池,并进一步去除砂粒
粗、细格栅过滤出污水中的大部分杂质,由无轴螺旋输送压榨一体机送入渣斗
在沉砂池内,砂粒被沉淀,并通过吸砂泵输送到砂水分离器,洗出砂粒,通过出砂口排出砂水分离器,接触消毒池粗格栅污水提升泵房细格栅、沉砂池生化池储泥池浓缩脱水间污泥堆棚排放泥饼外运剩余污泥有机成份随水溢出,回流到污水提升泵房
沉砂池的水通过配水系统流入生化池,池内设有进水闸门、潜水搅拌系统和曝气设施,两侧设有剩余污泥泵和回流污泥泵
每个池为单独运行系统
池内设有各种监测仪表,能准确反应水质状况
生化池内通过加药、曝气、反应对污水进行降解,其集反应、沉淀、排水于一体即好氧-缺氧-厌氧交替运动的过程
生化池内的水通过堰板后由出水渠道排至接触消毒池后排出
生化池所需空气由鼓风机房内的三组鼓风机提供(一组备用)
剩余污泥池的剩余污泥由污泥泵送入污泥处理系统的贮泥池,再由污泥泵送入一体化污泥浓缩脱水机进行浓缩脱水,脱水后的泥饼直接填埋

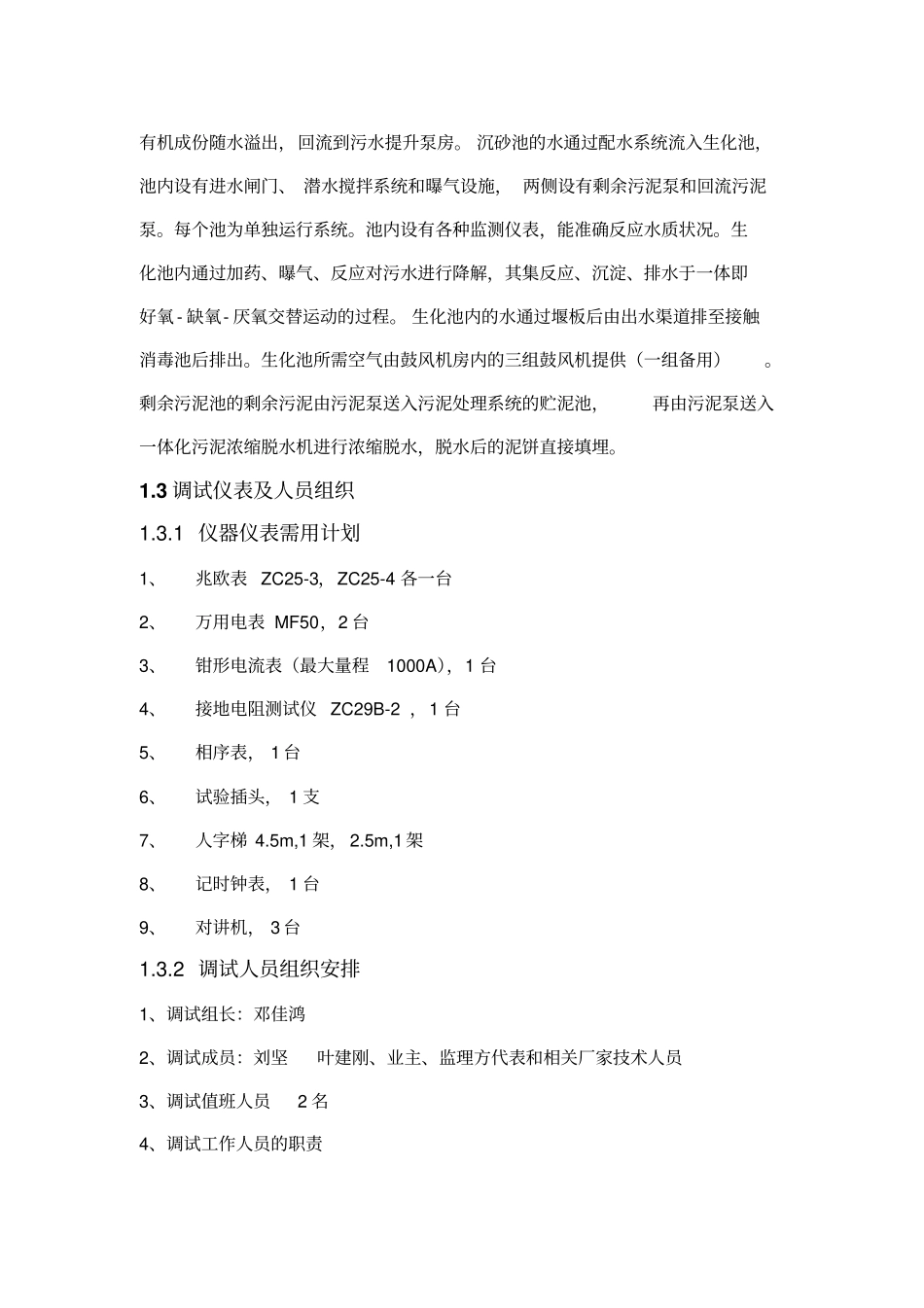

3调试仪表及人员组织1
1仪器仪表需用计划1、兆欧表ZC25-3,ZC25-4各一台2、万用电表MF50,2台3、钳形电流表(最大量程1000A),1台4、接地电阻测试仪ZC29B-2,1台5、相序表,1台6、试验插头,1支7、人字梯4
5m,1架,2
5m,1架8、记时钟表,1台
