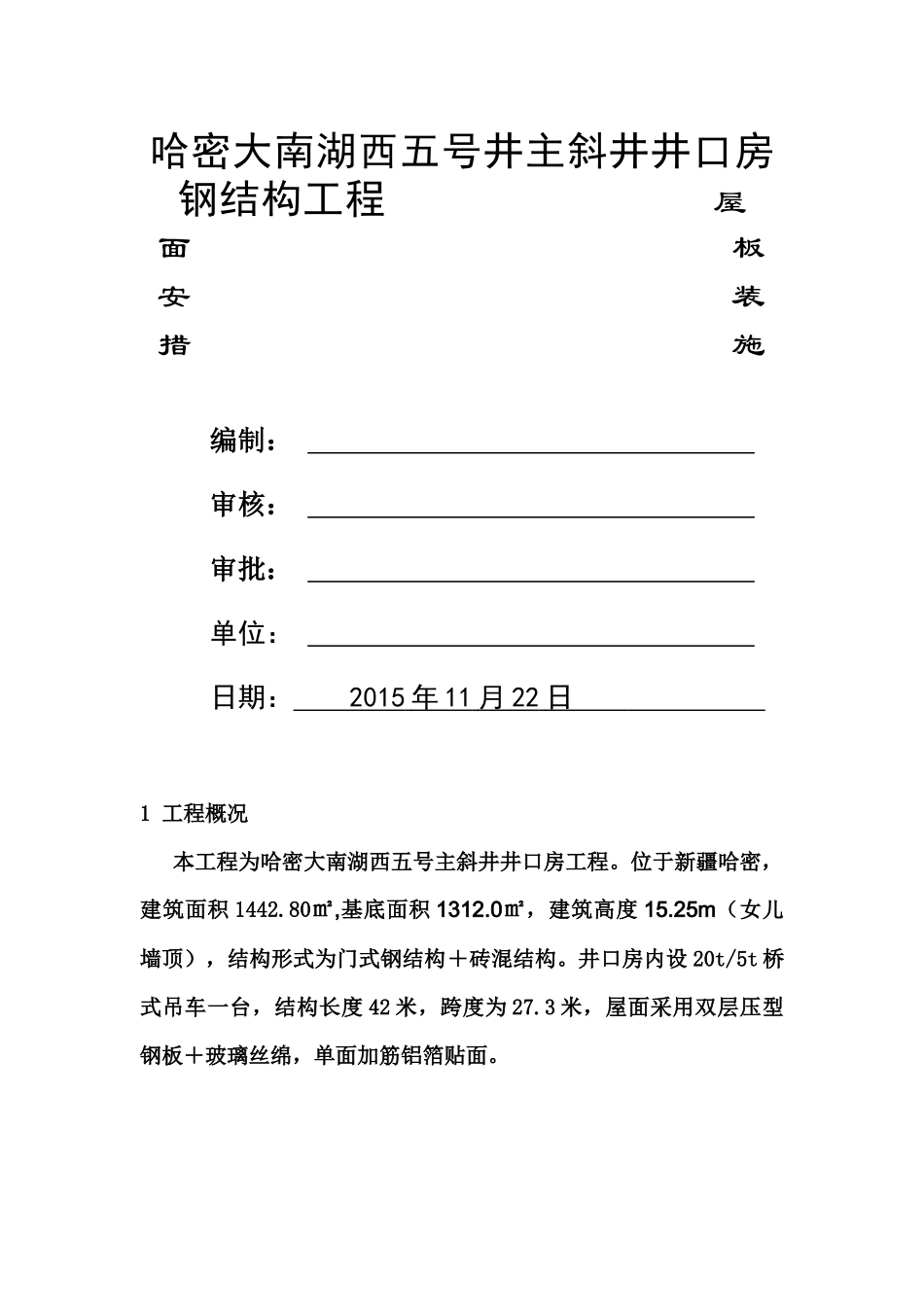

哈密大南湖西五号井主斜井井口房钢结构工程屋面板安装措施编制:审核:审批:单位:日期:2015年11月22日1工程概况本工程为哈密大南湖西五号主斜井井口房工程
位于新疆哈密,建筑面积1442
80㎡,基底面积1312
0㎡,建筑高度15
25m(女儿墙顶),结构形式为门式钢结构+砖混结构
井口房内设20t/5t桥式吊车一台,结构长度42米,跨度为27
3米,屋面采用双层压型钢板+玻璃丝绵,单面加筋铝箔贴面

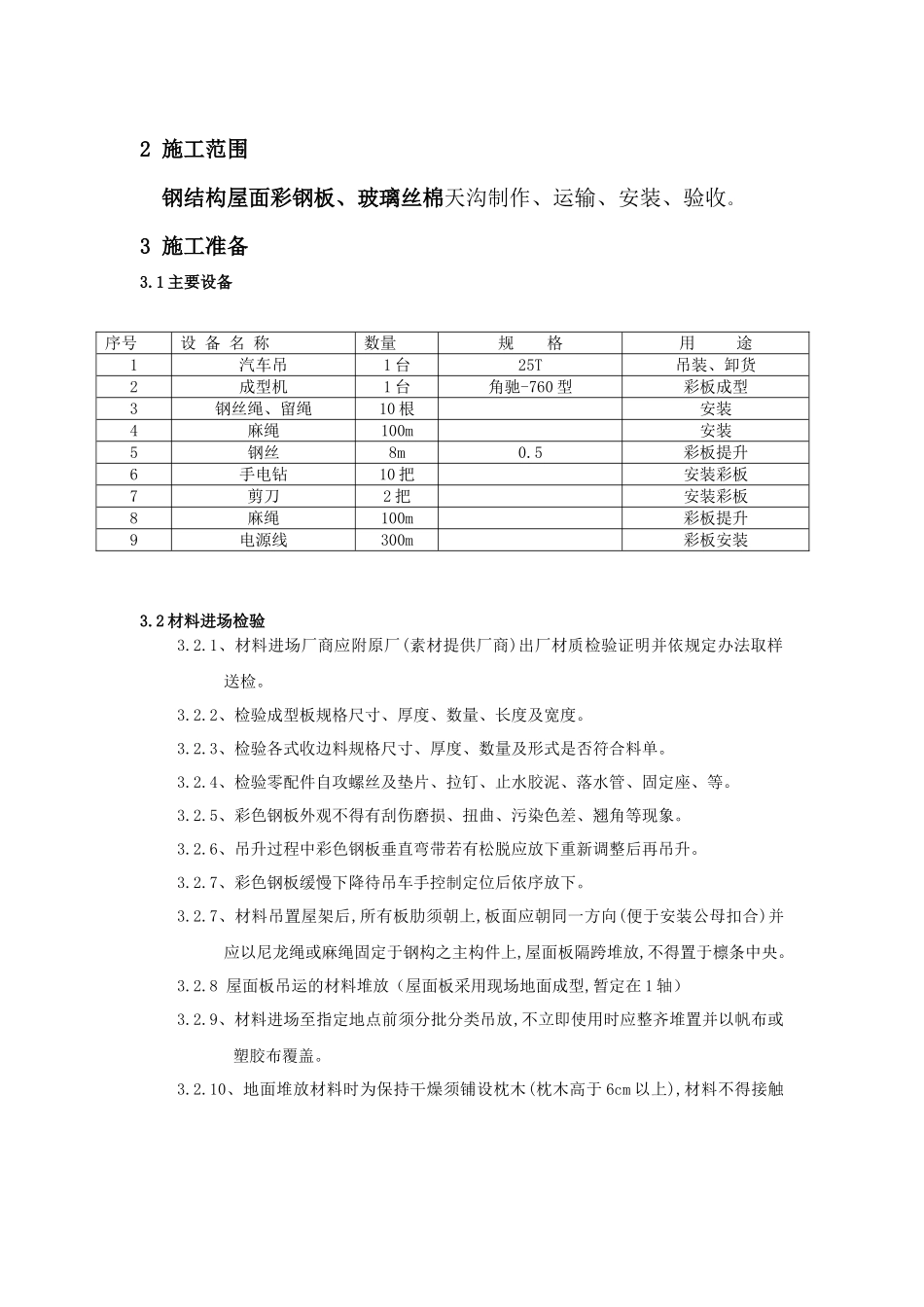

2施工范围钢结构屋面彩钢板、玻璃丝棉天沟制作、运输、安装、验收
3施工准备3
1主要设备3
2材料进场检验3
1、材料进场厂商应附原厂(素材提供厂商)出厂材质检验证明并依规定办法取样送检
2、检验成型板规格尺寸、厚度、数量、长度及宽度
3、检验各式收边料规格尺寸、厚度、数量及形式是否符合料单
4、检验零配件自攻螺丝及垫片、拉钉、止水胶泥、落水管、固定座、等
5、彩色钢板外观不得有刮伤磨损、扭曲、污染色差、翘角等现象
6、吊升过程中彩色钢板垂直弯带若有松脱应放下重新调整后再吊升
7、彩色钢板缓慢下降待吊车手控制定位后依序放下
7、材料吊置屋架后,所有板肋须朝上,板面应朝同一方向(便于安装公母扣合)并应以尼龙绳或麻绳固定于钢构之主构件上,屋面板隔跨堆放,不得置于檩条中央
8屋面板吊运的材料堆放(屋面板采用现场地面成型,暂定在1轴)3
9、材料进场至指定地点前须分批分类吊放,不立即使用时应整齐堆置并以帆布或塑胶布覆盖

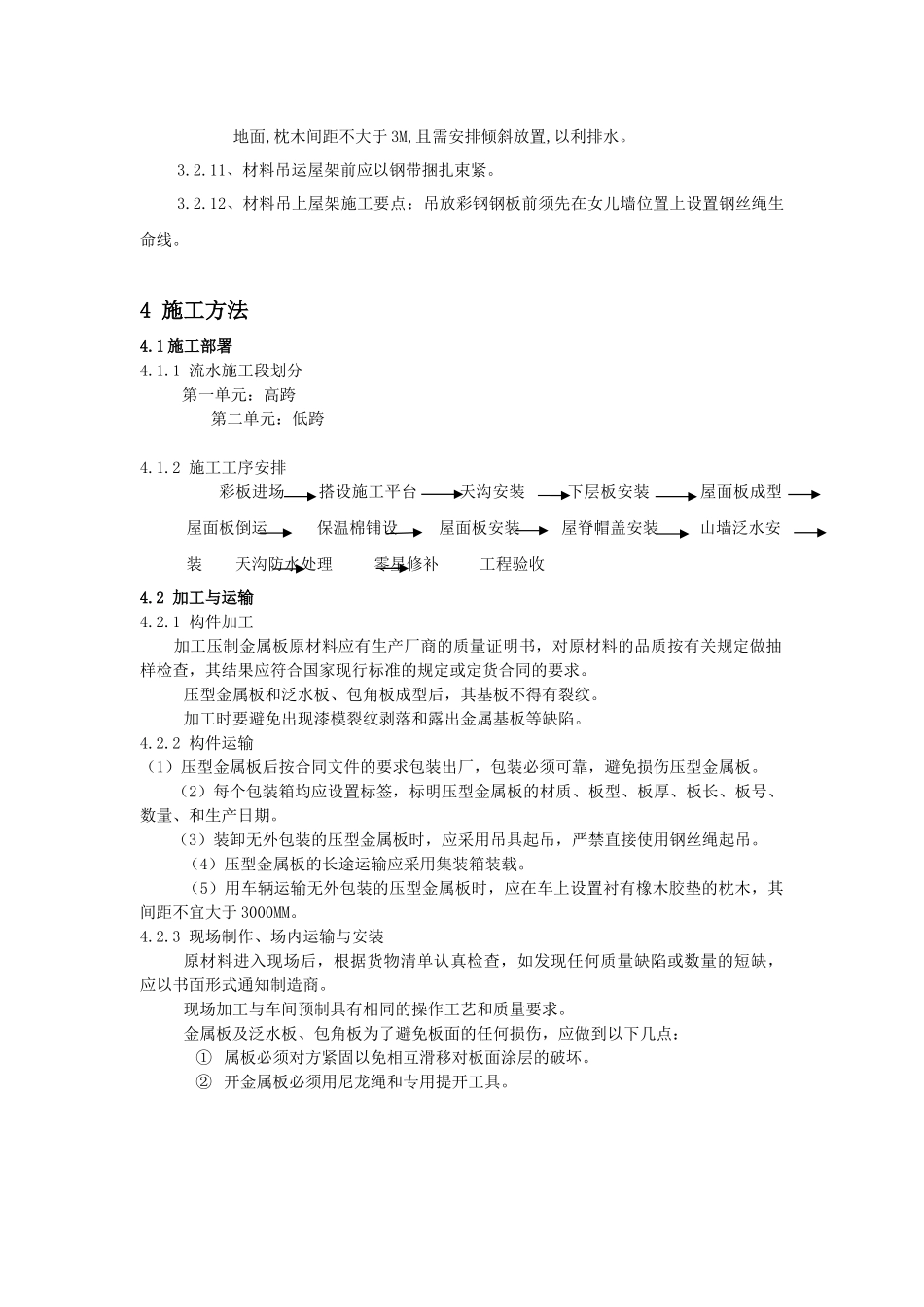

10、地面堆放材料时为保持干燥须铺设枕木(枕木高于6cm以上),材料不得接触序号设备名称数量规格用途1汽车吊1台25T吊装、卸货2成型机1台角驰-760型彩板成型3钢丝绳、留绳10根安装4麻绳100m安装5钢丝8m0
