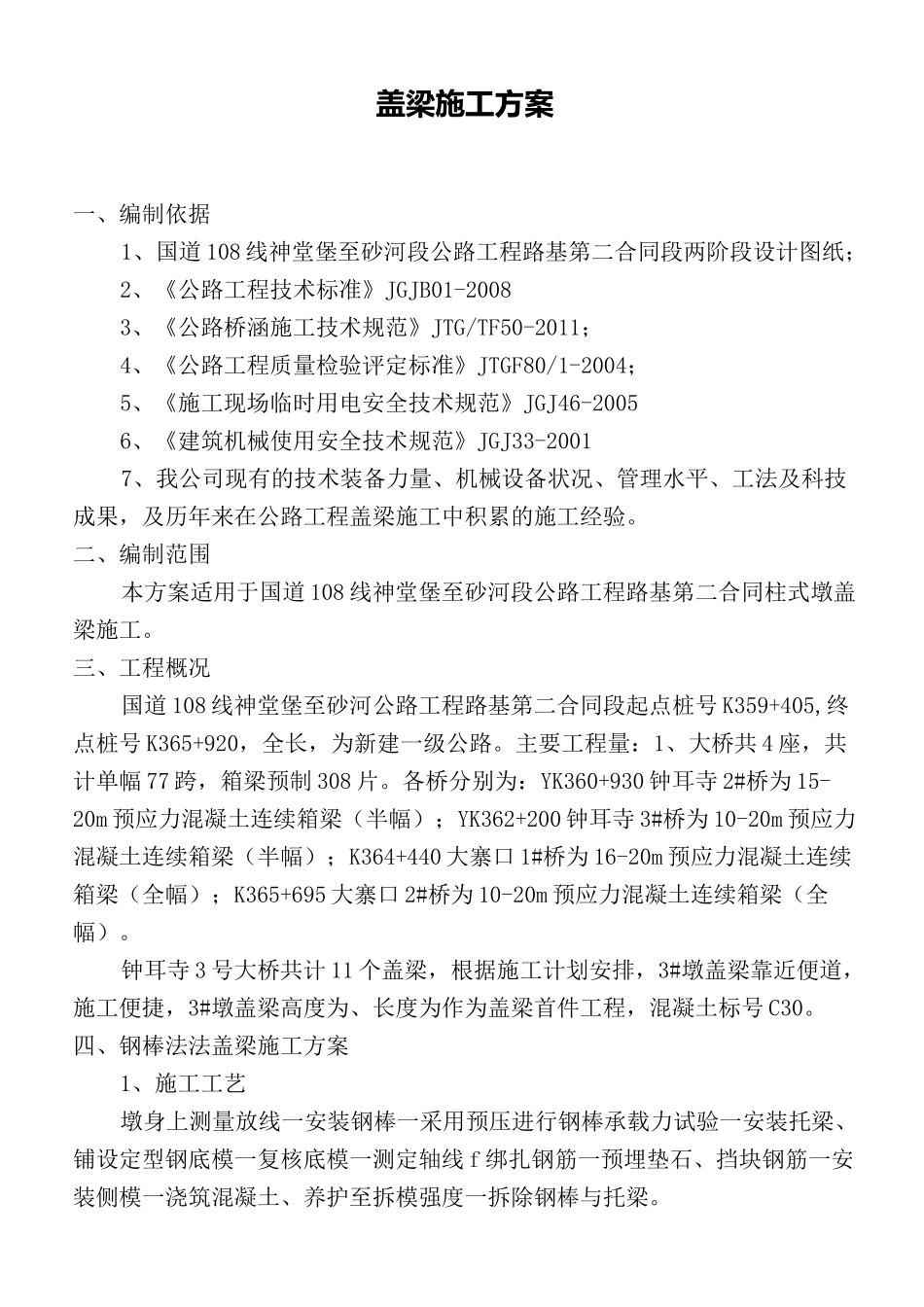

FinalapprovaldraftonNovember22,2020盖梁施工方案一、编制依据1、国道108线神堂堡至砂河段公路工程路基第二合同段两阶段设计图纸;2、《公路工程技术标准》JGJB01-20083、《公路桥涵施工技术规范》JTG/TF50-2011;4、《公路工程质量检验评定标准》JTGF80/1-2004;5、《施工现场临时用电安全技术规范》JGJ46-20056、《建筑机械使用安全技术规范》JGJ33-20017、我公司现有的技术装备力量、机械设备状况、管理水平、工法及科技成果,及历年来在公路工程盖梁施工中积累的施工经验
二、编制范围本方案适用于国道108线神堂堡至砂河段公路工程路基第二合同柱式墩盖梁施工
三、工程概况国道108线神堂堡至砂河公路工程路基第二合同段起点桩号K359+405,终点桩号K365+920,全长,为新建一级公路
主要工程量:1、大桥共4座,共计单幅77跨,箱梁预制308片
各桥分别为:YK360+930钟耳寺2#桥为15-20m预应力混凝土连续箱梁(半幅);YK362+200钟耳寺3#桥为10-20m预应力混凝土连续箱梁(半幅);K364+440大寨口1#桥为16-20m预应力混凝土连续箱梁(全幅);K365+695大寨口2#桥为10-20m预应力混凝土连续箱梁(全幅)
钟耳寺3号大桥共计11个盖梁,根据施工计划安排,3#墩盖梁靠近便道,施工便捷,3#墩盖梁高度为、长度为作为盖梁首件工程,混凝土标号C30
四、钢棒法法盖梁施工方案1、施工工艺墩身上测量放线一安装钢棒一采用预压进行钢棒承载力试验一安装托梁、铺设定型钢底模一复核底模一测定轴线f绑扎钢筋一预埋垫石、挡块钢筋一安装侧模一浇筑混凝土、养护至拆模强度一拆除钢棒与托梁
墩顶盖梁采用“托架法”施工,托架支点采用“钢棒”
该方法既能保证盖梁质量,又能缩短工期

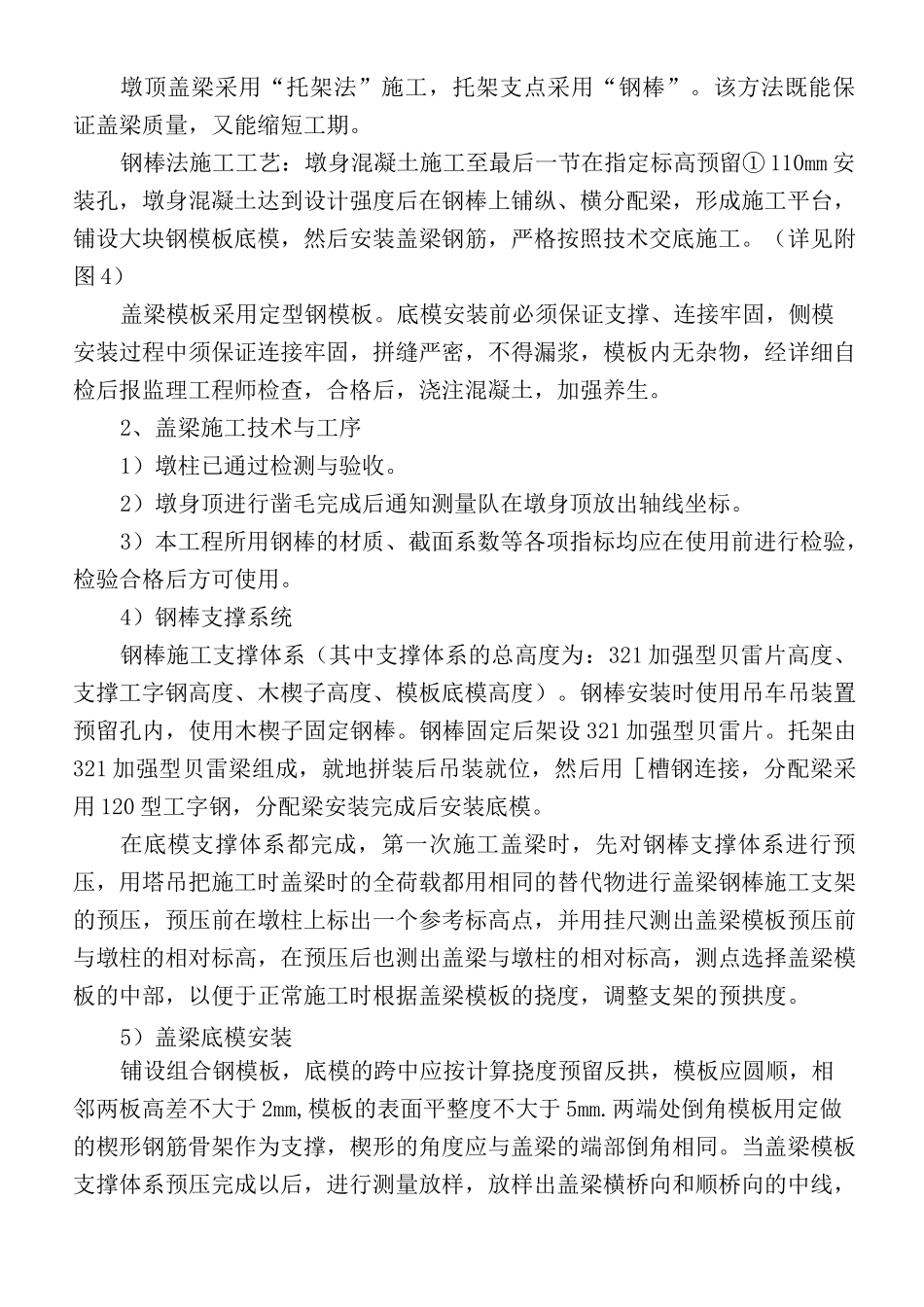

钢棒法施工工艺:墩身混凝
