常用软件课程设计中国1律舘诵曰知田毛唸分项工程技术咬底卡°……口表格编号CSCEC-GZ-016工程名称及编码中冶昆庭一标段3#、5#楼精装修工程楼栋号3#\5#楼分项工程名称室内木门安装工程工稈量1240樘分包公司上海万托门业有限公司负责人周涛交底内容―、编制依据依据设计施工图纸要求
二、工程概况该项目东临太湖路,南临震川路,西临河道,河道西侧为已建的洞庭别业住宅区
北侧为在建的台商协会商务写字楼前进路北侧为会展中心
场地东侧的夏驾河景观带及水上公园
基地总占地33453平方米
总建筑面积138822平方米,其中地下建筑面积21123平方米,地上建筑面积117699平方米,容积率3
地上建筑分为五种主要功能:服务式公寓107779平方米,中高档商业(包括会所)8508平方米
其中3#建筑面积约11350m2,5#建筑面积约12439m2,总工期180天
作业时间安排:2012年2月24日到2012年8月30日三、施工准备(―)作业条件1、门槛石铺贴完毕,瓷砖完成
2、腻子批刮2遍
(二)材质要求上海万托牌室内木门
(三)工器具铅笔、卷尺、水平尺、线坠、红外线水平仪等

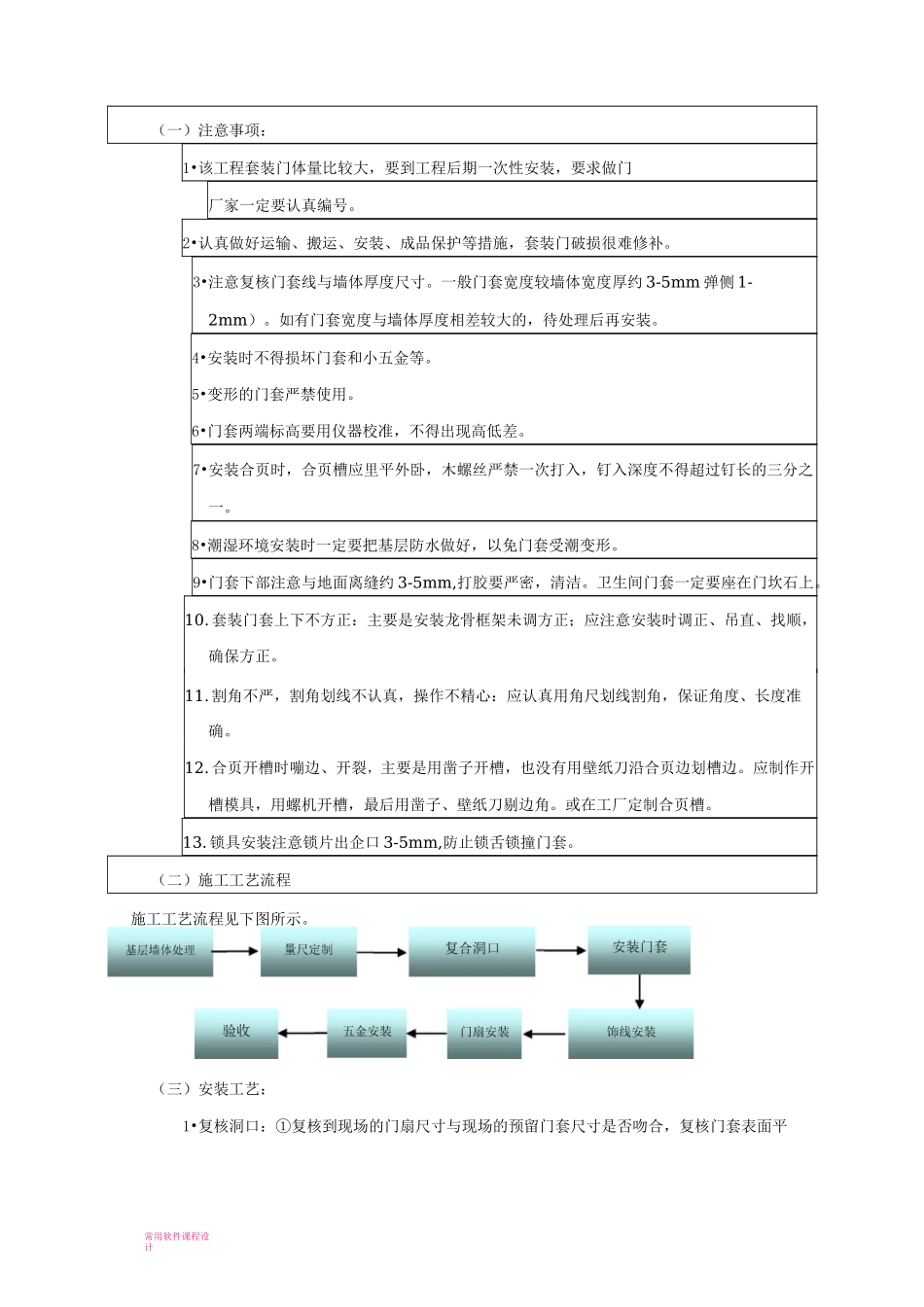

四、套装门的安装工艺:常用软件课程设计(一)注意事项:1•该工程套装门体量比较大,要到工程后期一次性安装,要求做门厂家一定要认真编号
2•认真做好运输、搬运、安装、成品保护等措施,套装门破损很难修补
3•注意复核门套线与墙体厚度尺寸
一般门套宽度较墙体宽度厚约3-5mm弹侧1-2mm)
如有门套宽度与墙体厚度相差较大的,待处理后再安装
4•安装时不得损坏门套和小五金等
5•变形的门套严禁使用
6•门套两端标高要用仪器校准,不得出现高低差
7•安装合页时,合页槽应里平外卧,木螺丝严禁一次打入,钉入深度不得超过钉长的三分之一
8•潮湿环境安装时一定要把基层防水做好,以免门套受潮变形
9•门套下部注意与地面离
