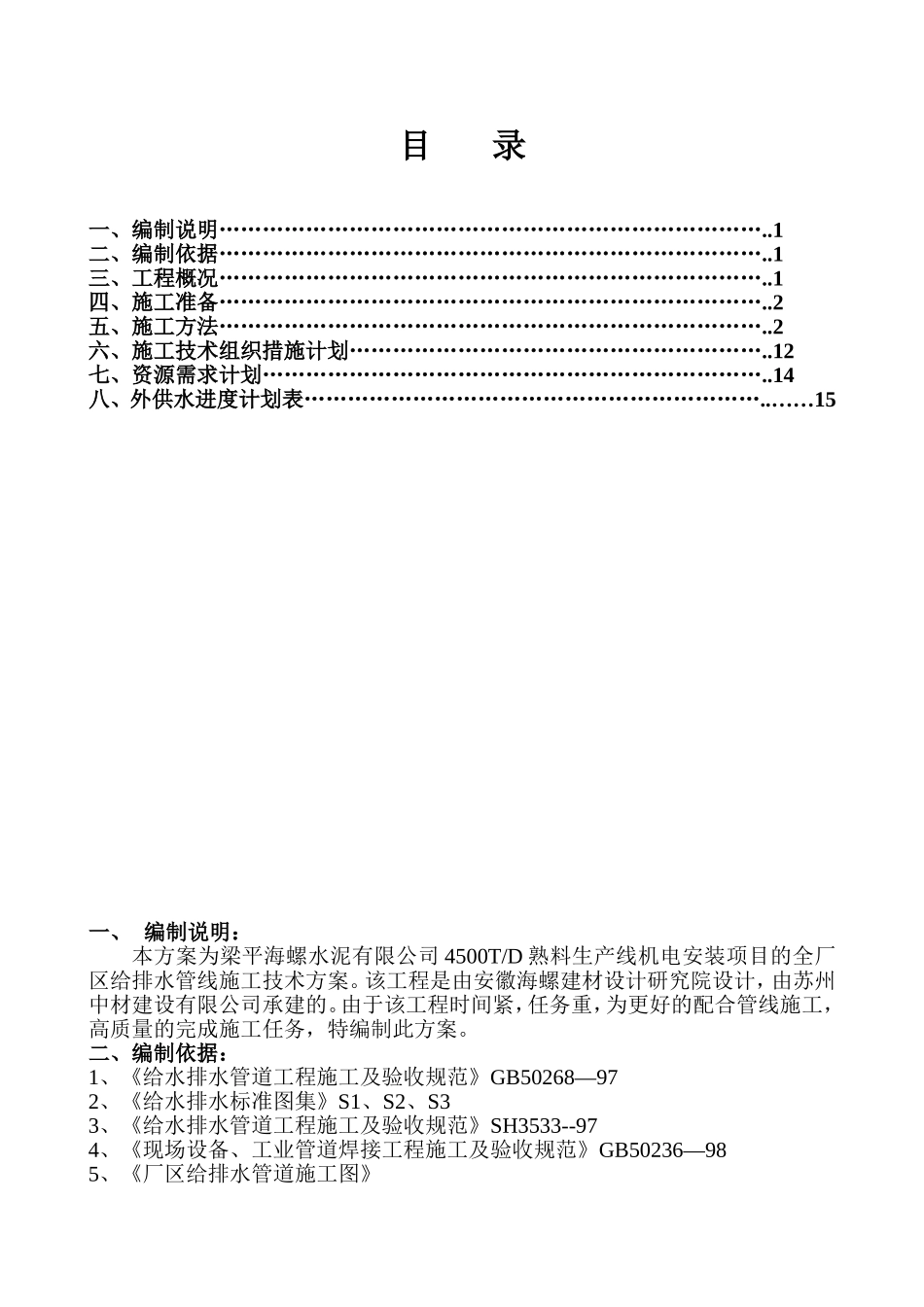

……15一、编制说明:本方案为梁平海螺水泥有限公司4500T/D熟料生产线机电安装项目的全厂区给排水管线施工技术方案
该工程是由安徽海螺建材设计研究院设计,由苏州中材建设有限公司承建的
由于该工程时间紧,任务重,为更好的配合管线施工,高质量的完成施工任务,特编制此方案

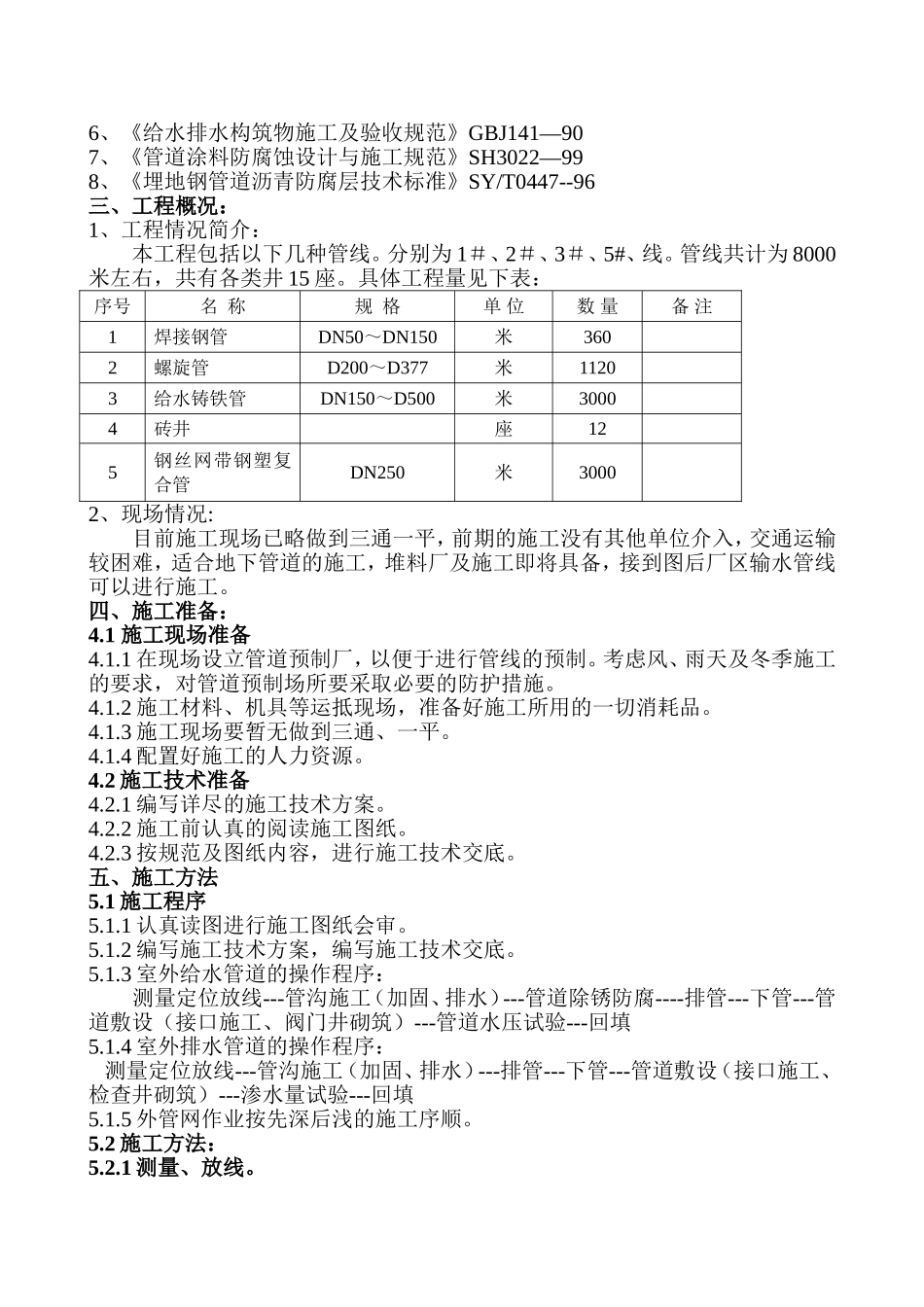

二、编制依据:1、《给水排水管道工程施工及验收规范》GB50268—972、《给水排水标准图集》S1、S2、S33、《给水排水管道工程施工及验收规范》SH3533--974、《现场设备、工业管道焊接工程施工及验收规范》GB50236—985、《厂区给排水管道施工图》6、《给水排水构筑物施工及验收规范》GBJ141—907、《管道涂料防腐蚀设计与施工规范》SH3022—998、《埋地钢管道沥青防腐层技术标准》SY/T0447--96三、工程概况:1、工程情况简介:本工程包括以下几种管线
分别为1#、2#、3#、5#、线
管线共计为8000米左右,共有各类井15座
具体工程量见下表:序号名称规格单位数量备注1焊接钢管DN50~DN150米3602螺旋管D200~D377米11203给水铸铁管DN150~D500米30004砖井座125钢丝网带钢塑复合管DN250米30002
