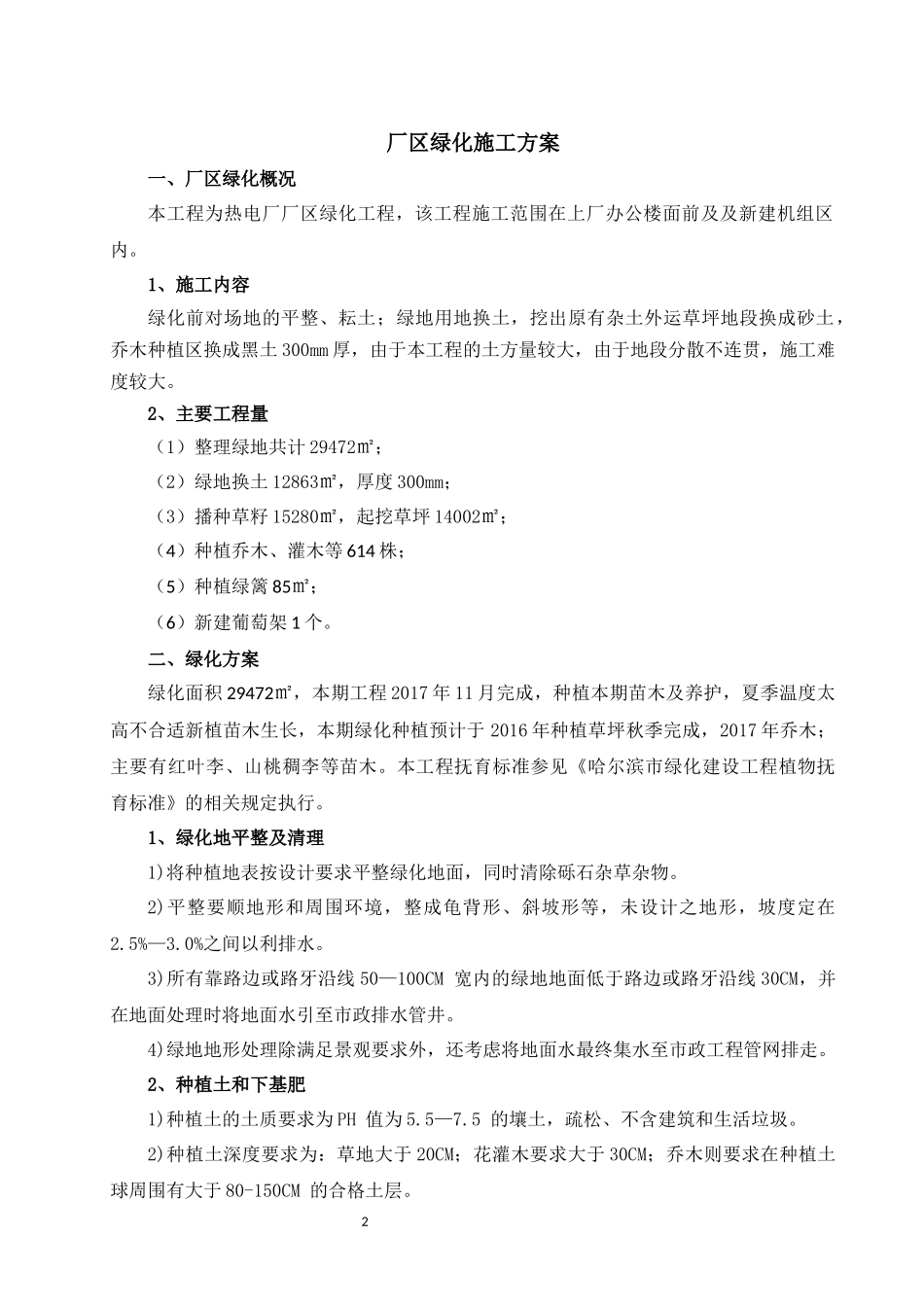

1富拉尔基热电厂厂区绿化工程施工方案编制:王雪审批:审核:二〇一六年月日2厂区绿化施工方案一、厂区绿化概况本工程为热电厂厂区绿化工程,该工程施工范围在上厂办公楼面前及及新建机组区内
1、施工内容绿化前对场地的平整、耘土;绿地用地换土,挖出原有杂土外运草坪地段换成砂土,乔木种植区换成黑土300mm厚,由于本工程的土方量较大,由于地段分散不连贯,施工难度较大
2、主要工程量(1)整理绿地共计29472㎡;(2)绿地换土12863㎡,厚度300mm;(3)播种草籽15280㎡,起挖草坪14002㎡;(4)种植乔木、灌木等614株;(5)种植绿篱85㎡;(6)新建葡萄架1个
二、绿化方案绿化面积29472㎡,本期工程2017年11月完成,种植本期苗木及养护,夏季温度太高不合适新植苗木生长,本期绿化种植预计于2016年种植草坪秋季完成,2017年乔木;主要有红叶李、山桃稠李等苗木
本工程抚育标准参见《哈尔滨市绿化建设工程植物抚育标准》的相关规定执行
1、绿化地平整及清理1)将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物
2)平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2
0%之间以利排水
3)所有靠路边或路牙沿线50—100CM宽内的绿地地面低于路边或路牙沿线30CM,并在地面处理时将地面水引至市政排水管井
4)绿地地形处理除满足景观要求外,还考虑将地面水最终集水至市政工程管网排走
2、种植土和下基肥1)种植土的土质要求为PH值为5
5的壤土,疏松、不含建筑和生活垃圾
2)种植土深度要求为:草地大于20CM;花灌木要求大于30CM;乔木则要求在种植土球周围有大于80-150CM的合格土层
33)种植层需与地下层连接,无水泥板、沥青、石层等隔断层,以保持土壤毛细管、液体、气体的上下贯通

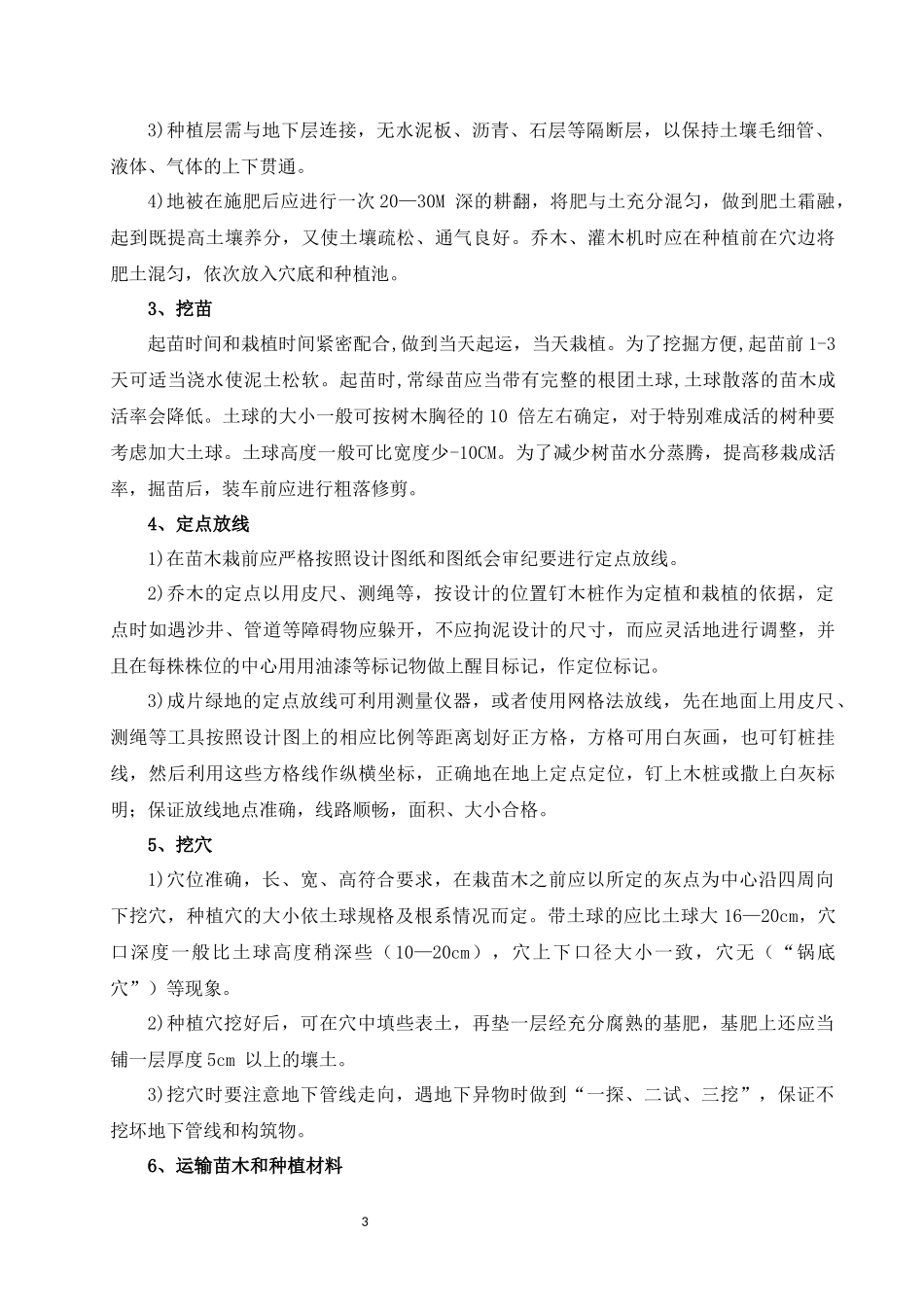

4)地被在施肥后应进行一次20—30M深的耕翻,将
