一、工程概况轻灰栈桥连接重灰厂房和包装厂房,结构为框架、桁架结构,桁架由桁架一、桁架二和桁架三组成,桁架三位于轻灰栈桥KJ-1柱和包装厂房之间,桁架顶高度分别为15
50米和20米,无平台和屋盖,主要起支撑作用,每片桁架重约1
二、编制目的桁架一、二均在10月27日吊装就位,桁架三距距包装厂房屋面高度分别为5米和9
包装厂房为外单位施工,接外单位通知包装厂房屋面工程准备施工,我方桁架需尽快吊装
考虑施工现场外脚手架均已拆除,如脚手架重新搭设拆除周期太长,恐耽误包装厂房屋面施工,为施工进度和节省费用角度考虑决定采用吊车高空吊篮载人施工
特制定此方案

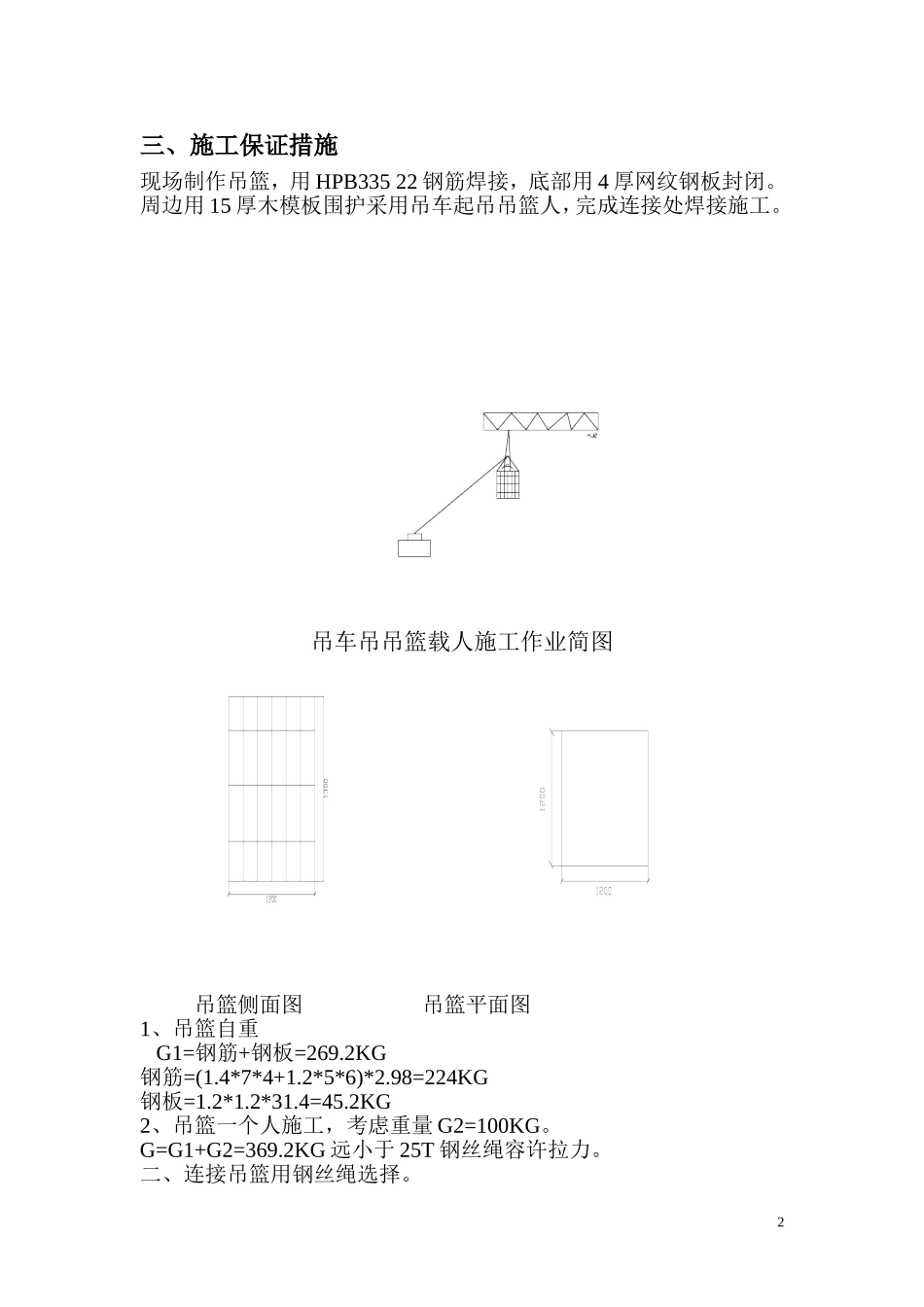

轻灰栈桥立面图1三、施工保证措施现场制作吊篮,用HPB33522钢筋焊接,底部用4厚网纹钢板封闭
周边用15厚木模板围护采用吊车起吊吊篮人,完成连接处焊接施工
吊车吊吊篮载人施工作业简图吊篮侧面图吊篮平面图1、吊篮自重G1=钢筋+钢板=269
2KG钢筋=(1
4*7*4+1
2*5*6)*2
98=224KG钢板=1
2KG2、吊篮一个人施工,考虑重量G2=100KG
G=G1+G2=369
2KG远小于25T钢丝绳容许拉力
二、连接吊篮用钢丝绳选择
2连接吊篮用钢丝绳拟选用6*19、直径17mm,钢丝强度极限为1400KN/m㎡的钢丝蝇做为连接吊篮与吊钩的起重绳
取不均衡系为a=0
85,取安全系数K=10
钢丝绳的容许拉力式得Fg=aFg/K=0
85*151
5/10=12
88KN因现场用4根钢丝绳故12
88KN*4远大于其所拉重物重量,故钢丝绳牢固,满足要求
三、连接吊篮用卡环计算
拟用型号为1
2卡环,卡环销子直径为18
5mm,查表得此卡环的使用负荷为12250N,12250N*4=49000N远大于所拉重物重量,满足要求
四、被吊物内力计算查表得22钢筋允许拉力为1715
