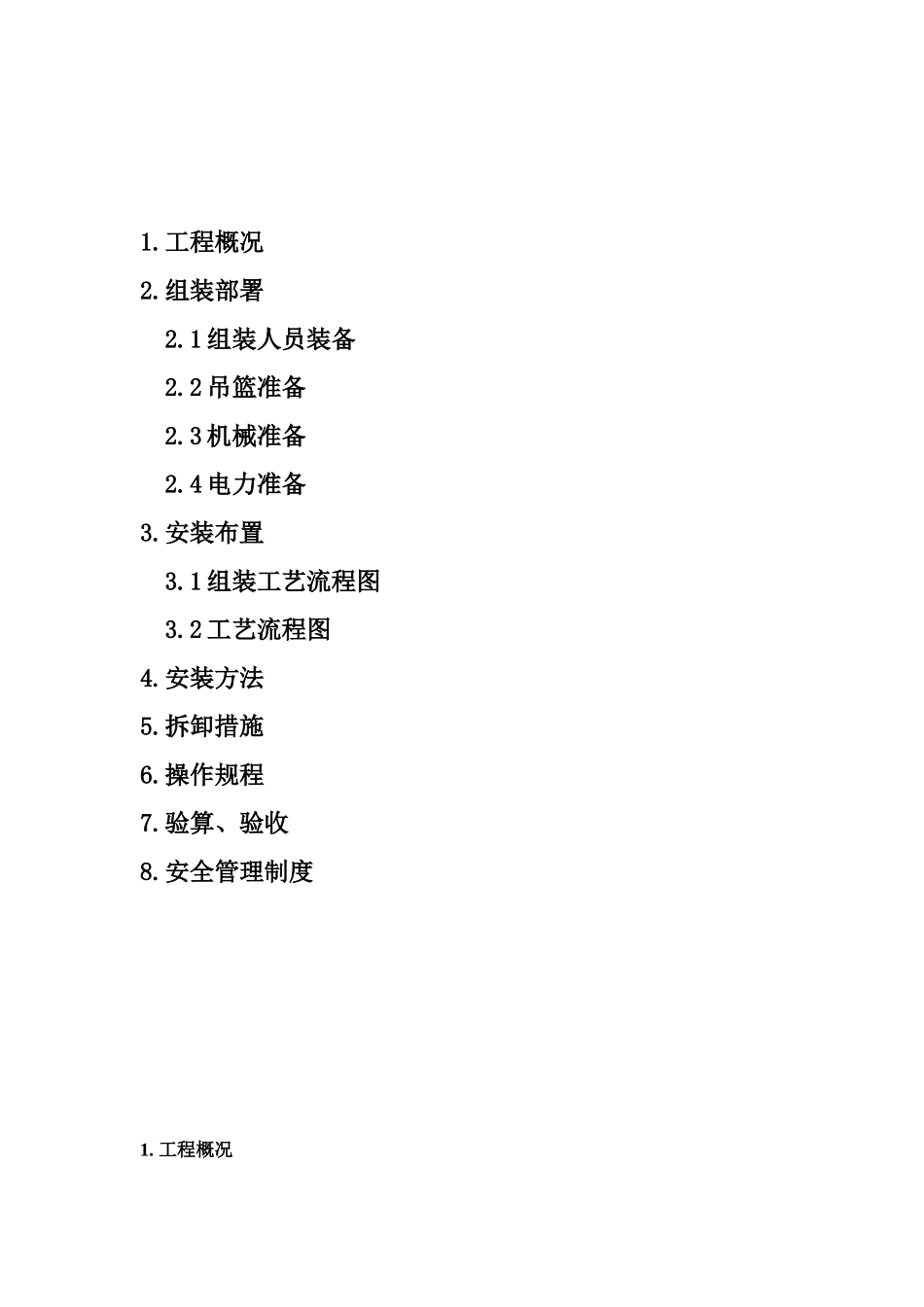

电动吊篮安拆方案编制:审核:审批:目录1
1组装人员装备2
2吊篮准备2
3机械准备2
4电力准备3
1组装工艺流程图3
2工艺流程图4
验算、验收8
安全管理制度1
工程概况工程名称:工程地点:建筑高度:电动吊篮安装位置:排烟冷却塔顶部2
1人员准备:我公司派吊篮技术人员负责指导安装,8-10名工人协助安装
2吊篮准备:吊篮进场根据工地实际情况采取分批进场
3安装布置:外挂架现场组装
详见工艺流程图、现场组装图、配重示意图
4电力准备:预备380V动力电源,及三级动力柜

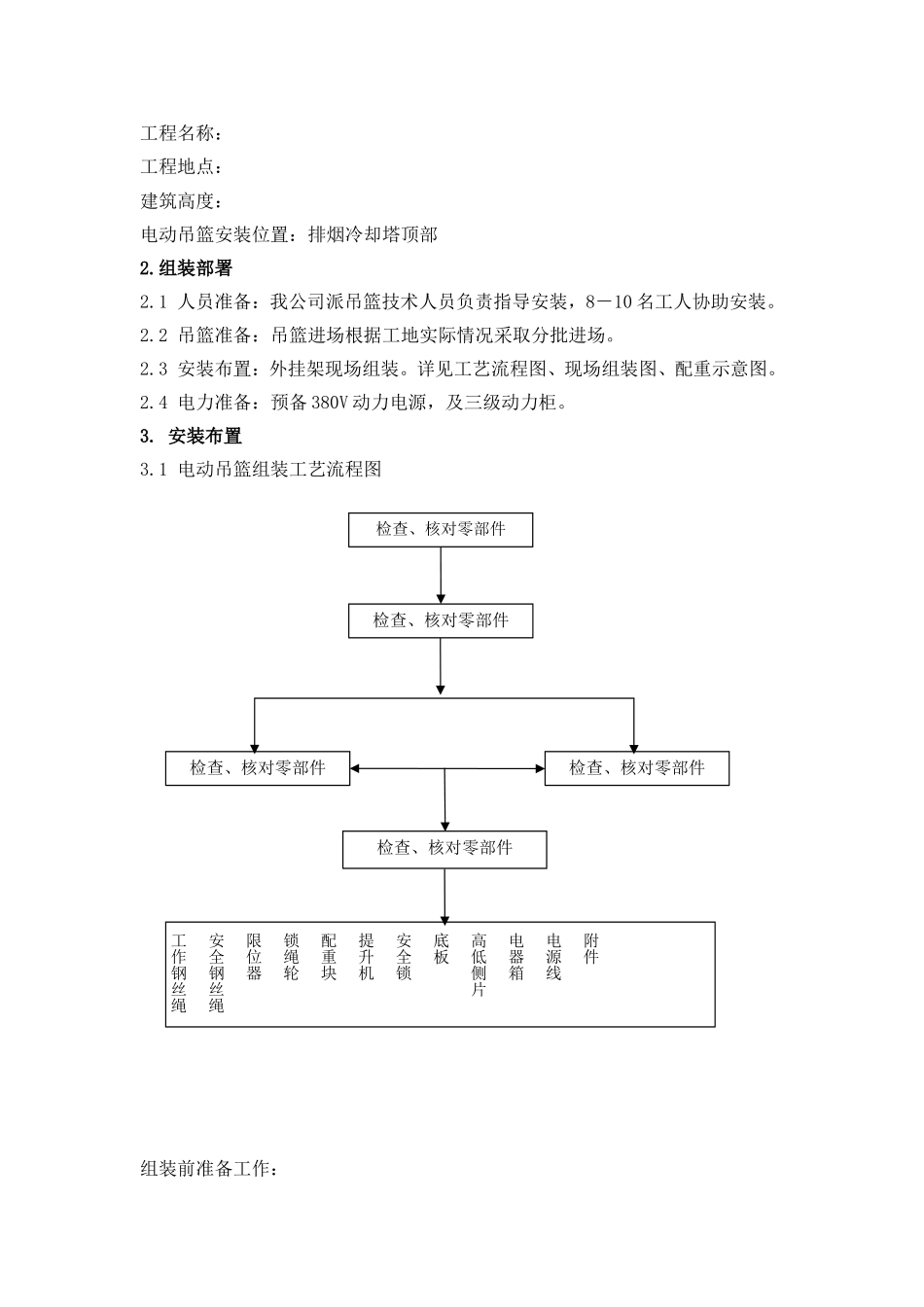

1电动吊篮组装工艺流程图组装前准备工作:检查、核对零部件检查、核对零部件检查、核对零部件检查、核对零部件检查、核对零部件附件电源线电器箱高低侧片底板安全锁提升机配重块锁绳轮限位器安全钢丝绳工作钢丝绳(1)必须对进场吊篮的各个零件、部件进行检查核对验收
(2)按组装流程图将各零部件运送到组装位置
2安装工艺流程图4
安装方法按照安装方案准备吊篮水平运输垂直运输绳坠铁悬挂平台电气系统悬挂机构钢丝绳配重块整体连接通电试运行载荷试验验收交接4
1吊篮安装顺序图:4
2悬挂机构的安装悬挂机构安装于建筑物的顶面,将悬挂机构的零部件调运至建筑物顶部后,在平面图标注的位置进行安装,安装顺序如下图:悬挂装置钢丝绳垂放钢丝绳配重铁穿钢丝绳,平台定位悬挂平台缓冲垫安全锁配电箱提升机提升机运行前调整限位装置调节座前支架调整调节座高度前梁调节座后支架调整调节座高度后梁中梁调整前后座距离张紧拉力钢丝绳上支架钢丝绳拉力钢丝绳悬挂机构定位轴销附件垂放钢丝绳配重块4
3安装及调整安装地面选择水平面,遇有斜面时,在支架下面用木板或其他平面防滑物体垫平
如安装面是防水保温层时,在前、后支架下加垫5-8厘米厚木板,防止压坏防水保
