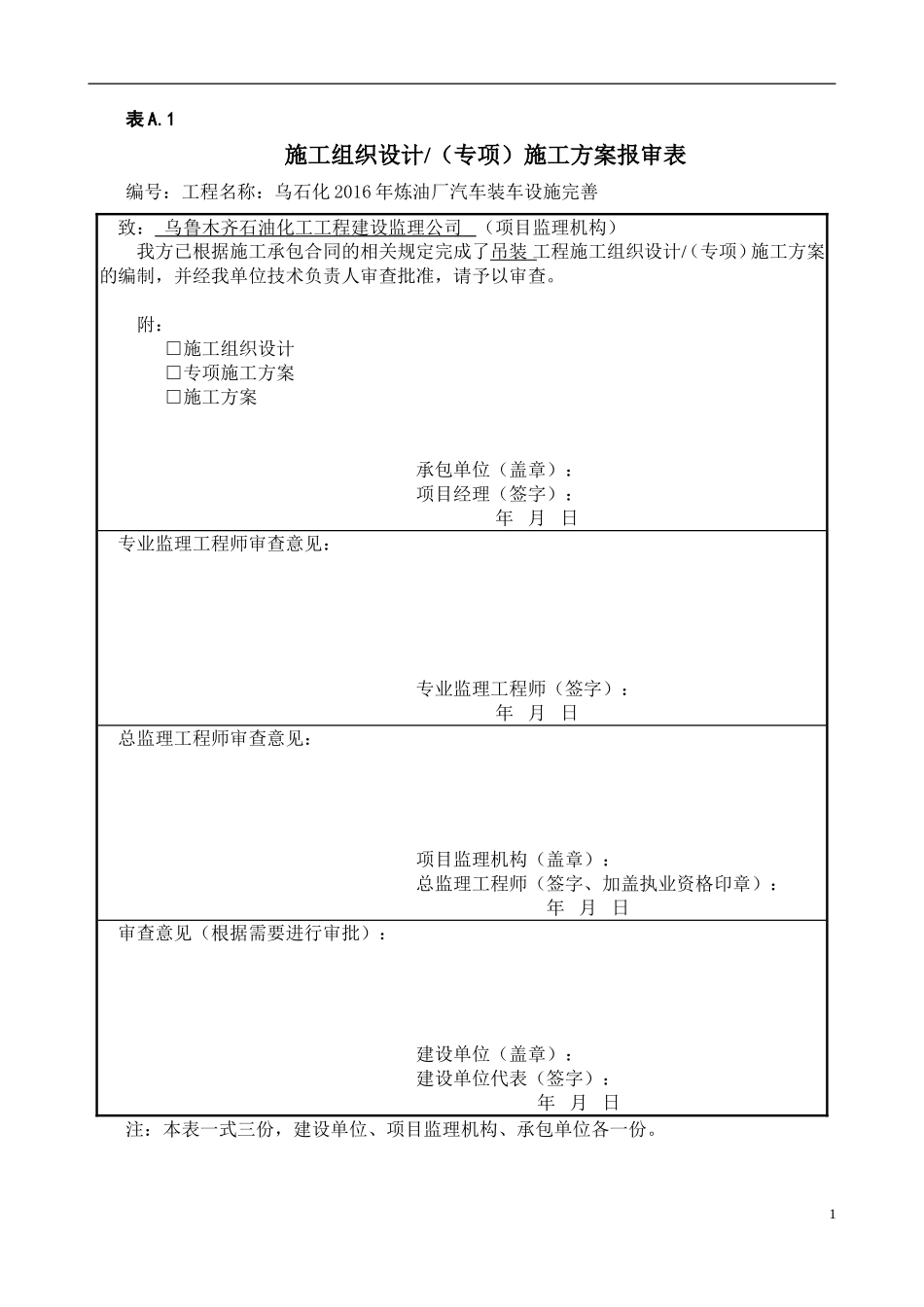

1施工组织设计/(专项)施工方案报审表编号:工程名称:乌石化2016年炼油厂汽车装车设施完善致:乌鲁木齐石油化工工程建设监理公司(项目监理机构)我方已根据施工承包合同的相关规定完成了吊装工程施工组织设计/(专项)施工方案的编制,并经我单位技术负责人审查批准,请予以审查
附:□施工组织设计□专项施工方案□施工方案承包单位(盖章):项目经理(签字):年月日专业监理工程师审查意见:专业监理工程师(签字):年月日总监理工程师审查意见:项目监理机构(盖章):总监理工程师(签字、加盖执业资格印章):年月日审查意见(根据需要进行审批):建设单位(盖章):建设单位代表(签字):年月日注:本表一式三份,建设单位、项目监理机构、承包单位各一份

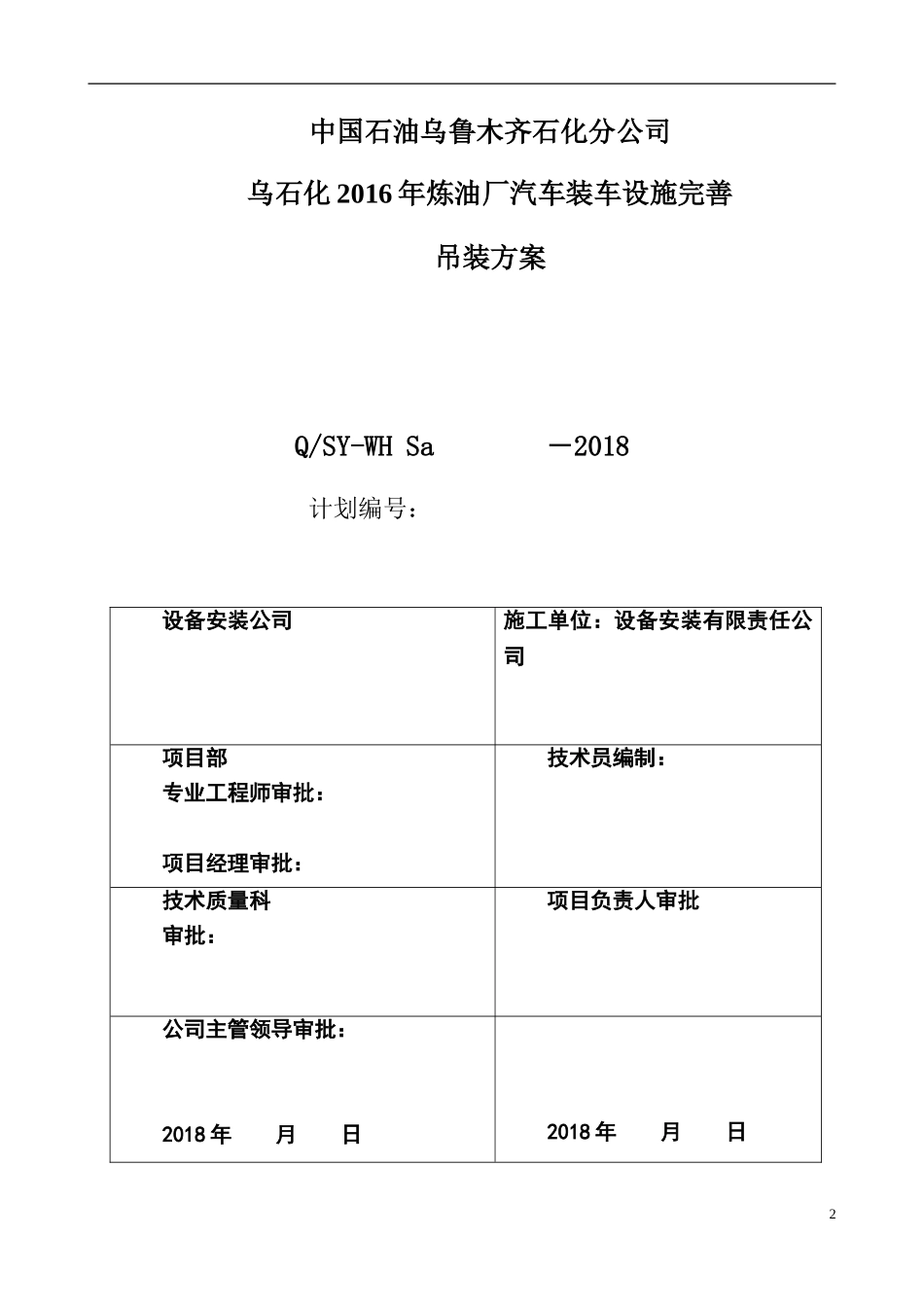

1中国石油乌鲁木齐石化分公司乌石化2016年炼油厂汽车装车设施完善吊装方案Q/SY-WHSa-2018计划编号:设备安装公司施工单位:设备安装有限责任公司项目部专业工程师审批:项目经理审批:技术员编制:技术质量科审批:项目负责人审批公司主管领导审批:2018年月日2018年月日23中国石油乌鲁木齐石化分公司乌石化2016年炼油厂汽车装车设施完善吊装方案—、编制说明1、乌石化2016年炼油厂汽车装车设施完善项目内容主要工作量为:在油销车间装卸车设施现有管线上增加19台切断阀,在满足火车装卸设施的工艺要求、安全卫生要求、环境保护要求的前提下,根据现场实际情况,依托现有设施,最大限度节约投资,在确保火车装卸车设施满足建设主体需求的前提下,尽量减少对现有运行流程的影响
2、本次施工由于工期较紧,现场管线布置较复杂,影响及制约现场施工进度,为了加快施工进度,现场施工管线、钢构平台采用在场外进行预制,场内进行调运安装,特此编写此吊装方案,此次吊装采用25吨吊车
二、编制依据1、施工技术规范及施工验收规范:《石油化工工程建设起重施工规范》SH3536-2001《
