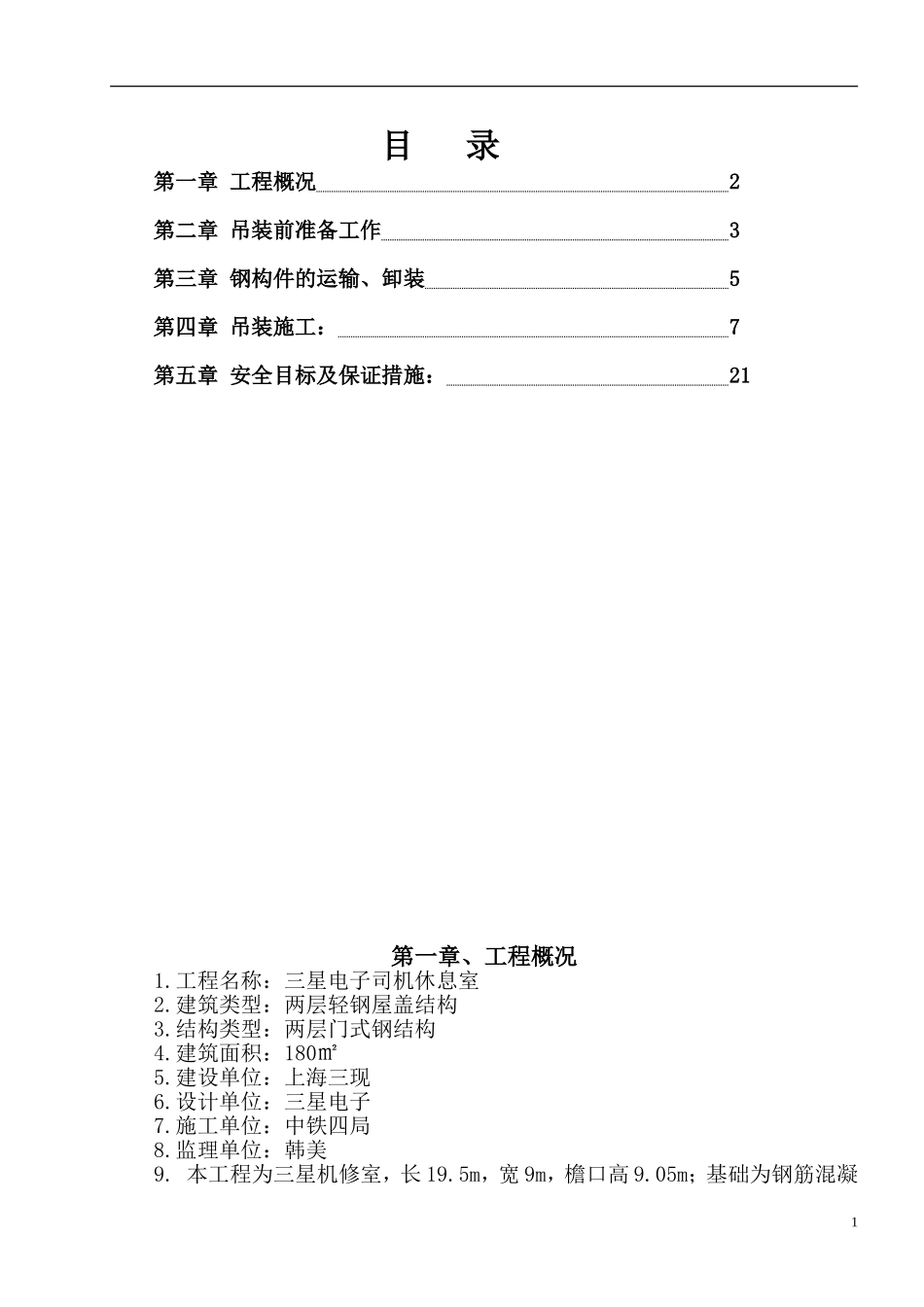

目录第一章工程概况2第二章吊装前准备工作3第三章钢构件的运输、卸装5第四章吊装施工:7第五章安全目标及保证措施:21第一章、工程概况1
工程名称:三星电子司机休息室2
建筑类型:两层轻钢屋盖结构3
结构类型:两层门式钢结构4
建筑面积:180㎡5
建设单位:上海三现6
设计单位:三星电子7
施工单位:中铁四局8
监理单位:韩美9

本工程为三星机修室,长19
5m,宽9m,檐口高9
05m;基础为钢筋混凝1土筏板基础,钢柱固定采用螺栓形式
质量目标:质量等级达到合格要求11
工期目标:施工工期为90日历天第二章吊装前准备工作1
现场准备:1
1对土建施工现场进行检查,核对基准支承面尺寸、标高、轴线位置
2吊装前,必须对施工现场进行勘察,根据施工现场的实际情况,确定吊车的行进路线
清理现场障碍物,保证道路畅通
3现场堆放场地,吊装区域场地已处理完毕,必须坚实平整,满足吊装要求
4确定吊车的停放位置,以及构件的堆放位置,配置枕木
5施工临时用电,机具、支架,安全设施等已经准备就绪
6施工人员已进行技术、安全交底
7构件按吊装先后顺序分类进场,并进行校对,对有缺陷的构件作退场处理
2.机具准备:2
1本厂房起重机械选用25吨汽车吊
2主要吊装施工机具:机具名称型号规格数量钢丝绳16mm(6×19)12米8mm(6×7)200米水准仪NA41台经纬仪T2电子经纬仪2台U型扣5T4个汽车起重机25T1台手拉葫芦5T2个活动扳手M204把扭矩扳手M201把2撬棍大小不一4个3.劳动力配备:根据工程的具体情况,我公司将挑选有丰富经验的施工技术人员配合钢结构吊装队

吊装作业专业人员配备序号人员类别人数备注1安全员12起重机司机13起重指挥员24安装工55焊工3第三章钢构件的运输、卸装1
构件的运输1
1在装卸、运输过程应尽量保护构件,避免构件在运输过程中受到
