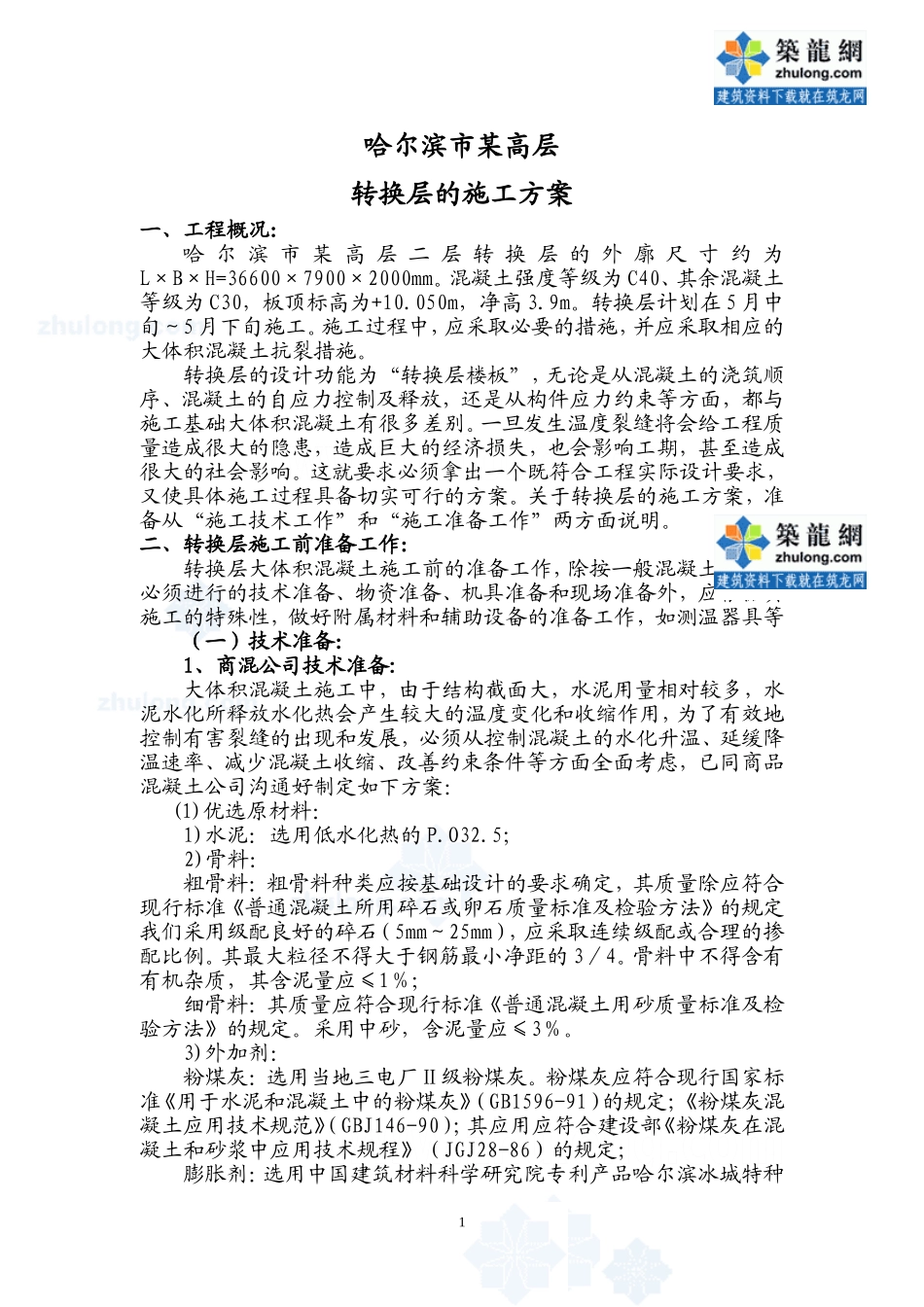

哈尔滨市某高层转换层的施工方案一、工程概况:哈尔滨市某高层二层转换层的外廓尺寸约为L×B×H=36600×7900×2000mm
混凝土强度等级为C40、其余混凝土等级为C30,板顶标高为+10
050m,净高3
转换层计划在5月中旬~5月下旬施工
施工过程中,应采取必要的措施,并应采取相应的大体积混凝土抗裂措施
转换层的设计功能为“转换层楼板”,无论是从混凝土的浇筑顺序、混凝土的自应力控制及释放,还是从构件应力约束等方面,都与施工基础大体积混凝土有很多差别
一旦发生温度裂缝将会给工程质量造成很大的隐患,造成巨大的经济损失,也会影响工期,甚至造成很大的社会影响
这就要求必须拿出一个既符合工程实际设计要求,又使具体施工过程具备切实可行的方案
关于转换层的施工方案,准备从“施工技术工作”和“施工准备工作”两方面说明

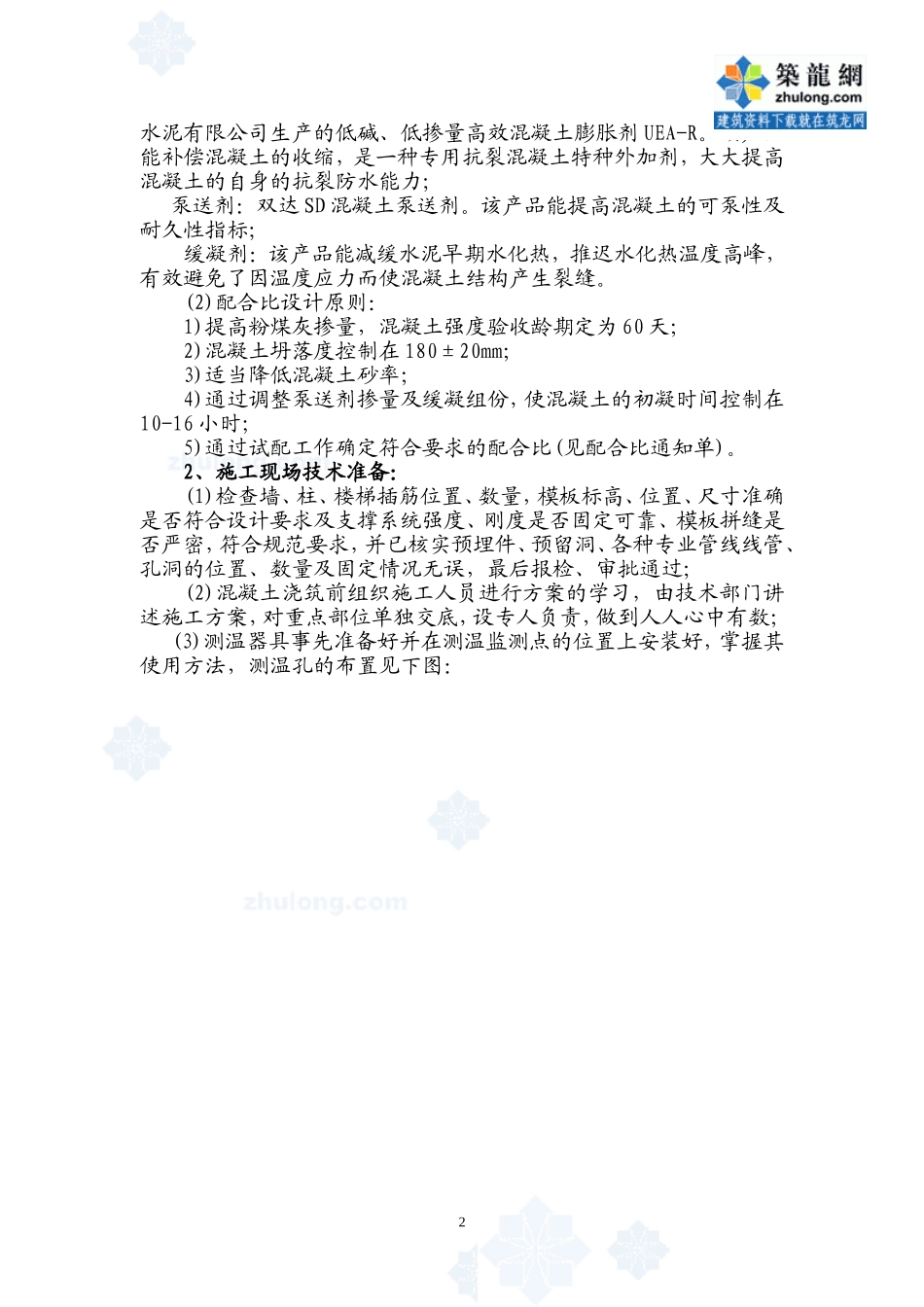

二、转换层施工前准备工作:转换层大体积混凝土施工前的准备工作,除按一般混凝土施工前必须进行的技术准备、物资准备、机具准备和现场准备外,应根据其施工的特殊性,做好附属材料和辅助设备的准备工作,如测温器具等(一)技术准备:1、商混公司技术准备:大体积混凝土施工中,由于结构截面大,水泥用量相对较多,水泥水化所释放水化热会产生较大的温度变化和收缩作用,为了有效地控制有害裂缝的出现和发展,必须从控制混凝土的水化升温、延缓降温速率、减少混凝土收缩、改善约束条件等方面全面考虑,已同商品混凝土公司沟通好制定如下方案:(1)优选原材料:1)水泥:选用低水化热的P
5;2)骨料:粗骨料:粗骨料种类应按基础设计的要求确定,其质量除应符合现行标准《普通混凝土所用碎石或卵石质量标准及检验方法》的规定我们采用级配良好的碎石(5mm~25mm),应采取连续级配或合理的掺配比例
其最大粒径不得大于钢筋最小净距的3/4

骨料中不得含有有机杂质,其含泥量应≤1%;细骨料:其质量应符合现行
