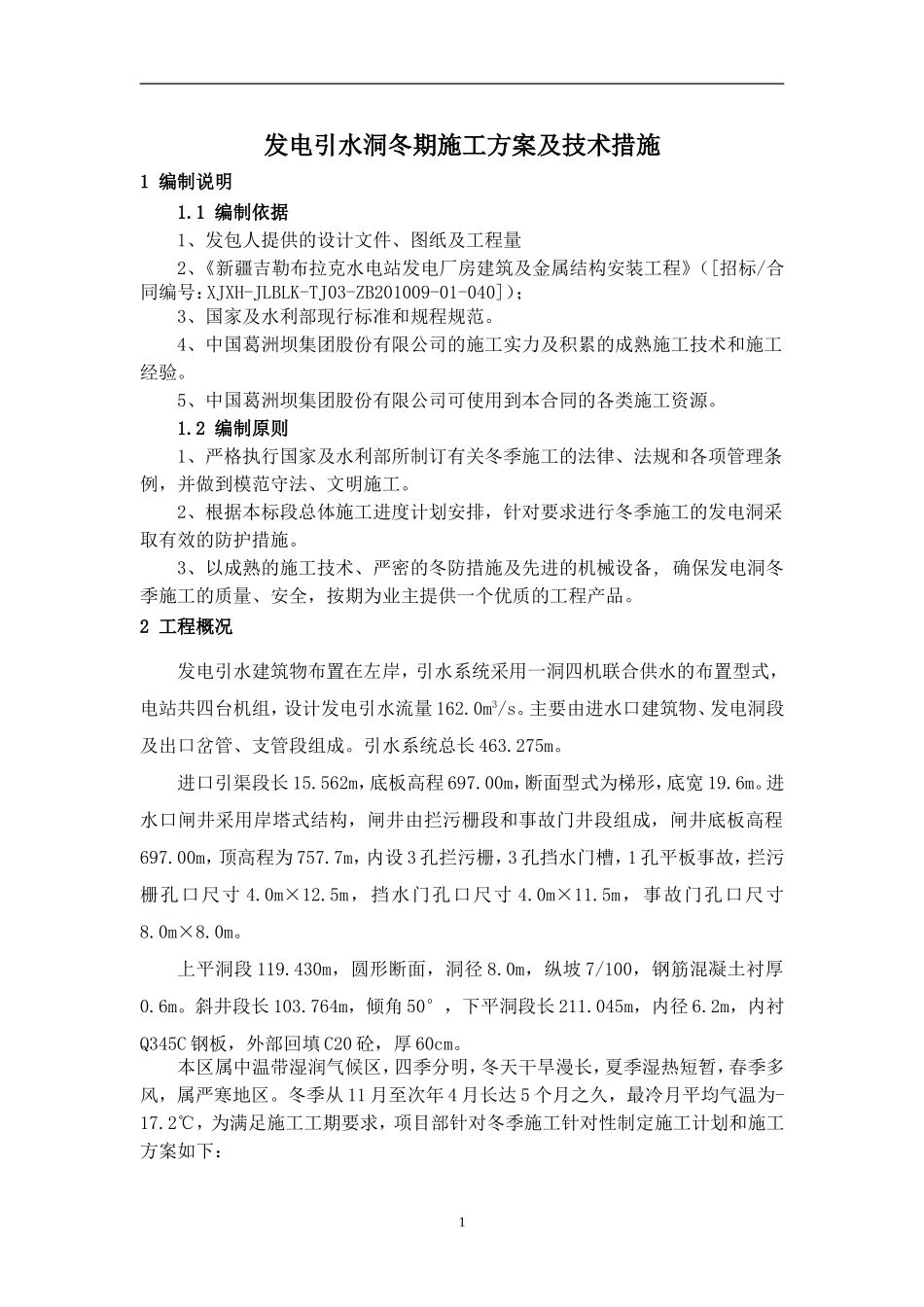

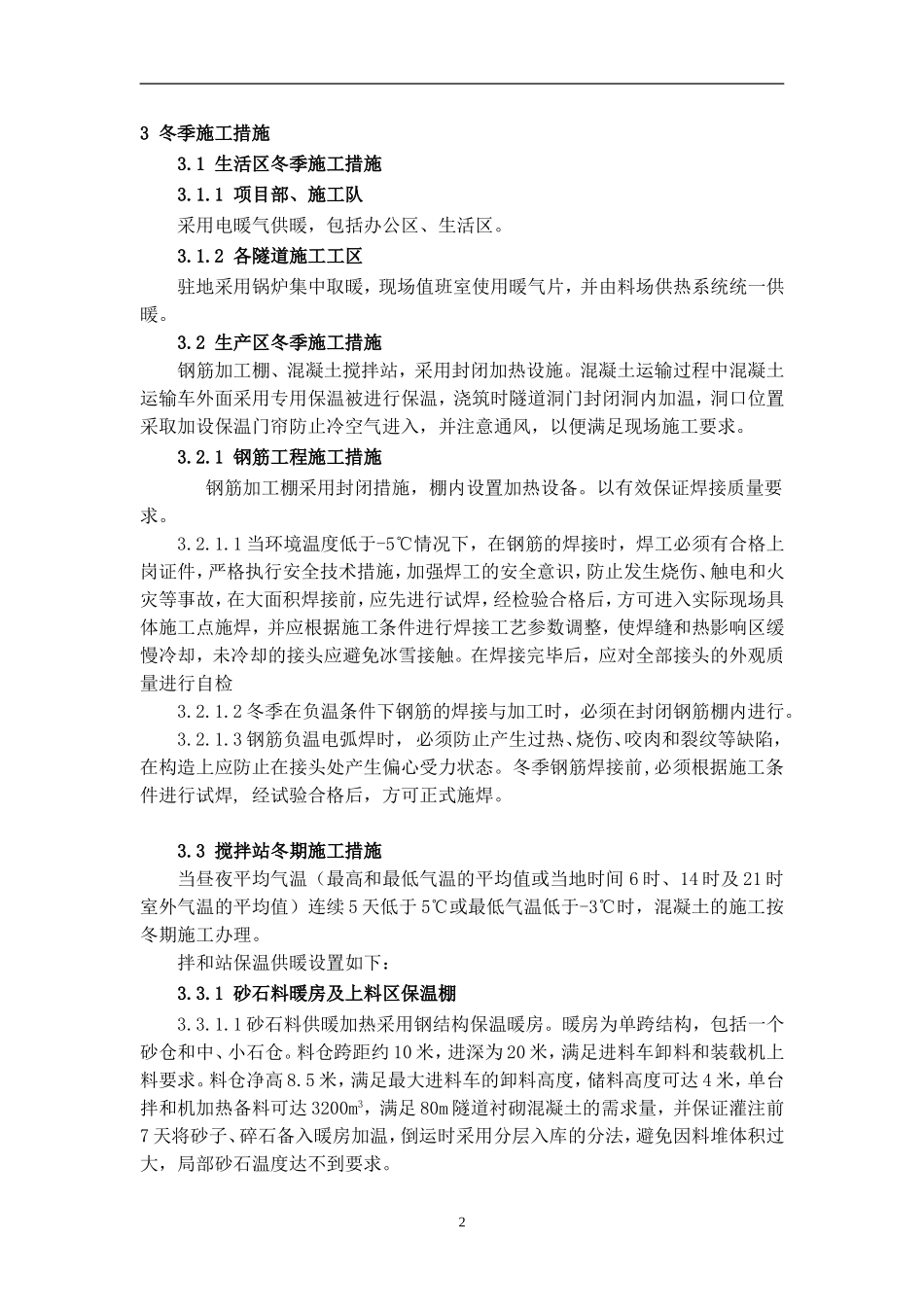

发电引水洞冬期施工方案及技术措施1编制说明1
1编制依据1、发包人提供的设计文件、图纸及工程量2、《新疆吉勒布拉克水电站发电厂房建筑及金属结构安装工程》([招标/合同编号:XJXH-JLBLK-TJ03-ZB201009-01-040]);3、国家及水利部现行标准和规程规范
4、中国葛洲坝集团股份有限公司的施工实力及积累的成熟施工技术和施工经验
5、中国葛洲坝集团股份有限公司可使用到本合同的各类施工资源
2编制原则1、严格执行国家及水利部所制订有关冬季施工的法律、法规和各项管理条例,并做到模范守法、文明施工
2、根据本标段总体施工进度计划安排,针对要求进行冬季施工的发电洞采取有效的防护措施
3、以成熟的施工技术、严密的冬防措施及先进的机械设备,确保发电洞冬季施工的质量、安全,按期为业主提供一个优质的工程产品
2工程概况发电引水建筑物布置在左岸,引水系统采用一洞四机联合供水的布置型式,电站共四台机组,设计发电引水流量162
主要由进水口建筑物、发电洞段及出口岔管、支管段组成
引水系统总长463
进口引渠段长15
562m,底板高程697
00m,断面型式为梯形,底宽19
进水口闸井采用岸塔式结构,闸井由拦污栅段和事故门井段组成,闸井底板高程697
00m,顶高程为757
7m,内设3孔拦污栅,3孔挡水门槽,1孔平板事故,拦污栅孔口尺寸4
5m,挡水门孔口尺寸4
5m,事故门孔口尺寸8
上平洞段119
430m,圆形断面,洞径8
0m,纵坡7/100,钢筋混凝土衬厚0
斜井段长103
764m,倾角50°,下平洞段长211
045m,内径6
2m,内衬Q345C钢板,外部回填C20砼,厚60cm
本区属中温带湿润气候区,四季分明,冬天干旱漫长,夏季湿热短暂,春季多风,属严寒地区
冬季从11月至次年4月
