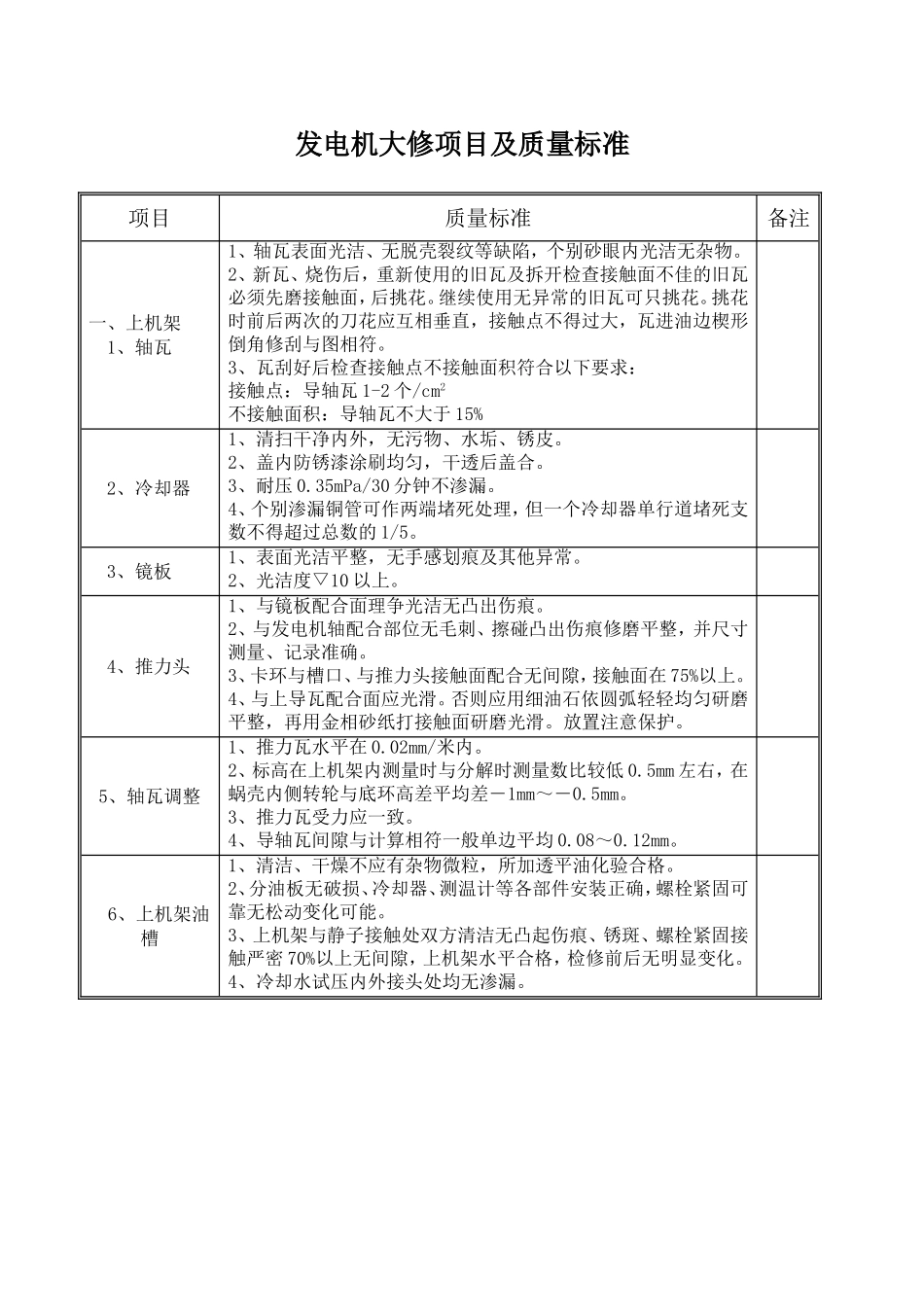

发电机大修项目及质量标准项目质量标准备注一、上机架1、轴瓦1、轴瓦表面光洁、无脱壳裂纹等缺陷,个别砂眼内光洁无杂物
2、新瓦、烧伤后,重新使用的旧瓦及拆开检查接触面不佳的旧瓦必须先磨接触面,后挑花
继续使用无异常的旧瓦可只挑花
挑花时前后两次的刀花应互相垂直,接触点不得过大,瓦进油边楔形倒角修刮与图相符
3、瓦刮好后检查接触点不接触面积符合以下要求:接触点:导轴瓦1-2个/cm2不接触面积:导轴瓦不大于15%2、冷却器1、清扫干净内外,无污物、水垢、锈皮
2、盖内防锈漆涂刷均匀,干透后盖合
35mPa/30分钟不渗漏
4、个别渗漏铜管可作两端堵死处理,但一个冷却器单行道堵死支数不得超过总数的1/5
3、镜板1、表面光洁平整,无手感划痕及其他异常
2、光洁度▽10以上
4、推力头1、与镜板配合面理争光洁无凸出伤痕
2、与发电机轴配合部位无毛刺、擦碰凸出伤痕修磨平整,并尺寸测量、记录准确
3、卡环与槽口、与推力头接触面配合无间隙,接触面在75%以上
4、与上导瓦配合面应光滑
否则应用细油石依圆弧轻轻均匀研磨平整,再用金相砂纸打接触面研磨光滑
放置注意保护
5、轴瓦调整1、推力瓦水平在0
02mm/米内
2、标高在上机架内测量时与分解时测量数比较低0
5mm左右,在蜗壳内侧转轮与底环高差平均差―1mm~―0
3、推力瓦受力应一致
4、导轴瓦间隙与计算相符一般单边平均0
6、上机架油槽1、清洁、干燥不应有杂物微粒,所加透平油化验合格
2、分油板无破损、冷却器、测温计等各部件安装正确,螺栓紧固可靠无松动变化可能
3、上机架与静子接触处双方清洁无凸起伤痕、锈斑、螺栓紧固接触严密70%以上无间隙,上机架水平合格,检修前后无明显变化
4、冷却水试压内外接头处均无渗漏

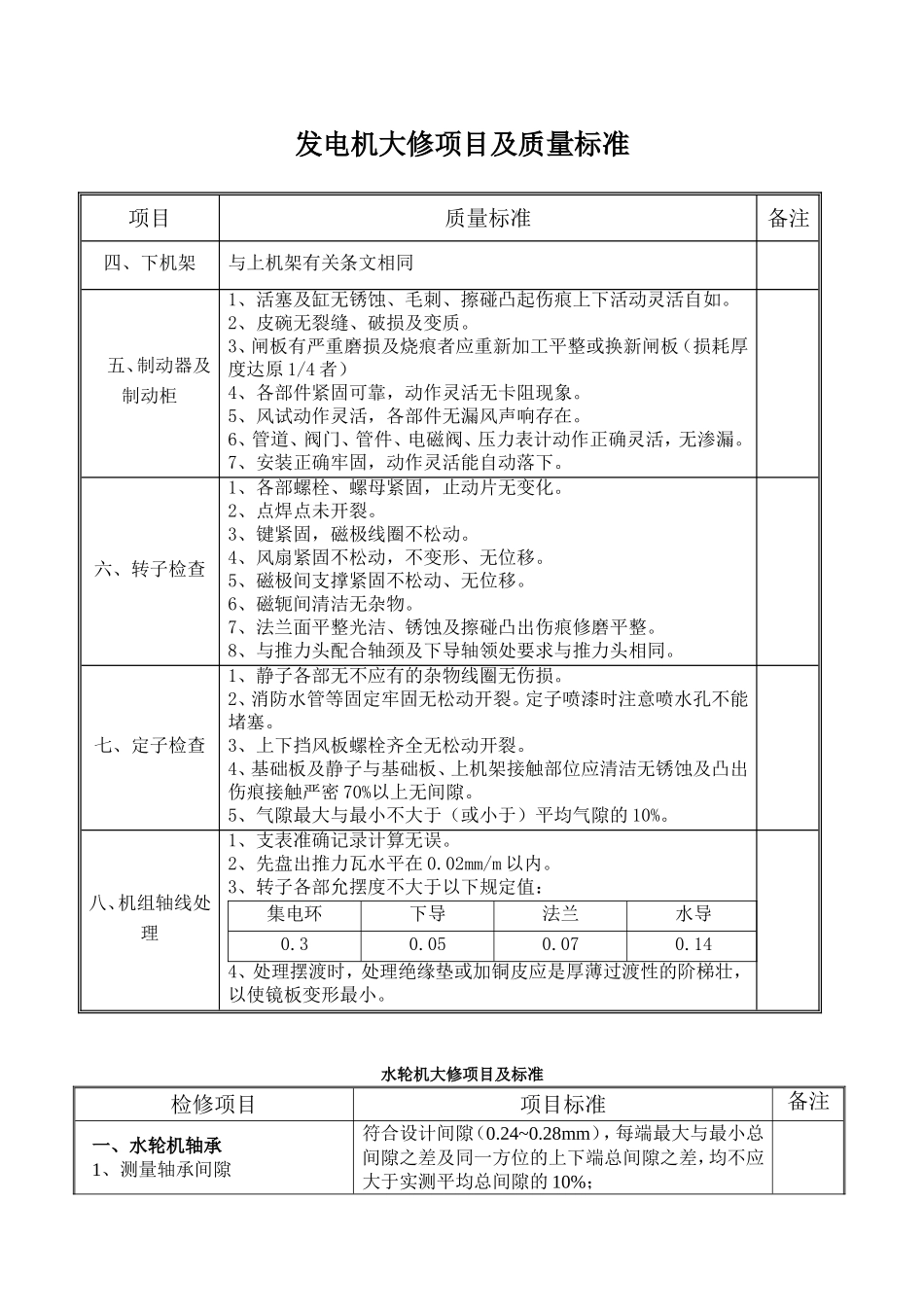

发电机大修项目及质量标准项目质量标准备注四、下机架与上机架有关条文相同五、制动器及制
