目录一、编制依据…………………………………………………………2二、工程概况…………………………………………………………2三、工程地质情况、地理及气候情况………………………………2四、本工程的施工重点及难点………………………………………3五、现场总平面布置…………………………………………………3六、材料来源…………………………………………………………3七、施工工艺…………………………………………………………4八、施工进度计划措施………………………………………………11九、劳动力安排计划…………………………………………………12十、质量控制措施……………………………………………………12十一、安全保证措施…………………………………………………16十二、环保水保措施…………………………………………………16十三、文明施工措施…………………………………………………161钻孔灌注桩施工方案一、编制依据(一)施工合同、图纸及相关资料

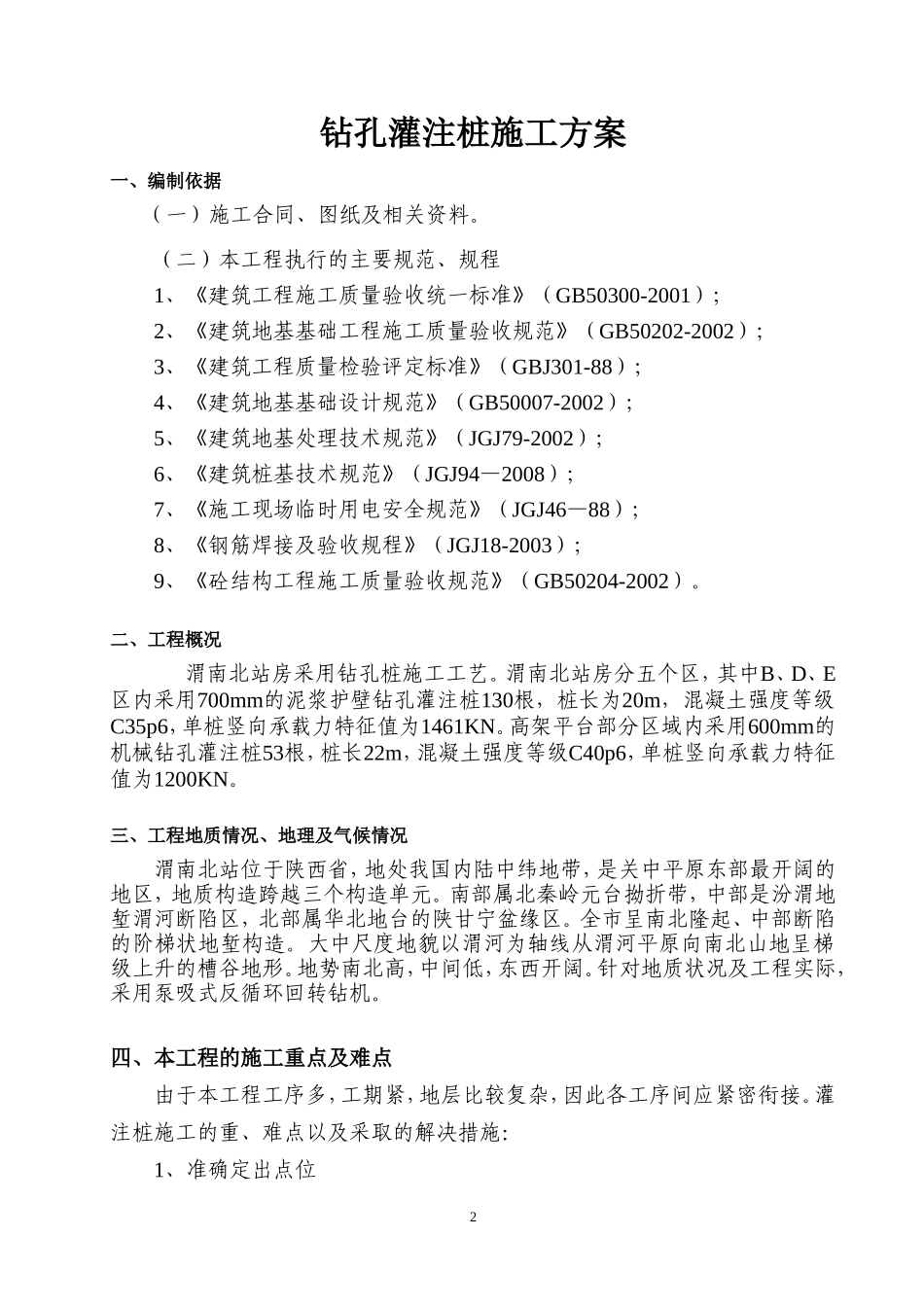

(二)本工程执行的主要规范、规程1、《建筑工程施工质量验收统一标准》(GB50300-2001);2、《建筑地基基础工程施工质量验收规范》(GB50202-2002);3、《建筑工程质量检验评定标准》(GBJ301-88);4、《建筑地基基础设计规范》(GB50007-2002);5、《建筑地基处理技术规范》(JGJ79-2002);6、《建筑桩基技术规范》(JGJ94—2008);7、《施工现场临时用电安全规范》(JGJ46—88);8、《钢筋焊接及验收规程》(JGJ18-2003);9、《砼结构工程施工质量验收规范》(GB50204-2002)
二、工程概况渭南北站房采用钻孔桩施工工艺
渭南北站房分五个区,其中B、D、E区内采用700mm的泥浆护壁钻孔灌注桩130根,桩长为20m,混凝土强度等级C35p6,单桩竖向承载力特征值为1461KN
